1973

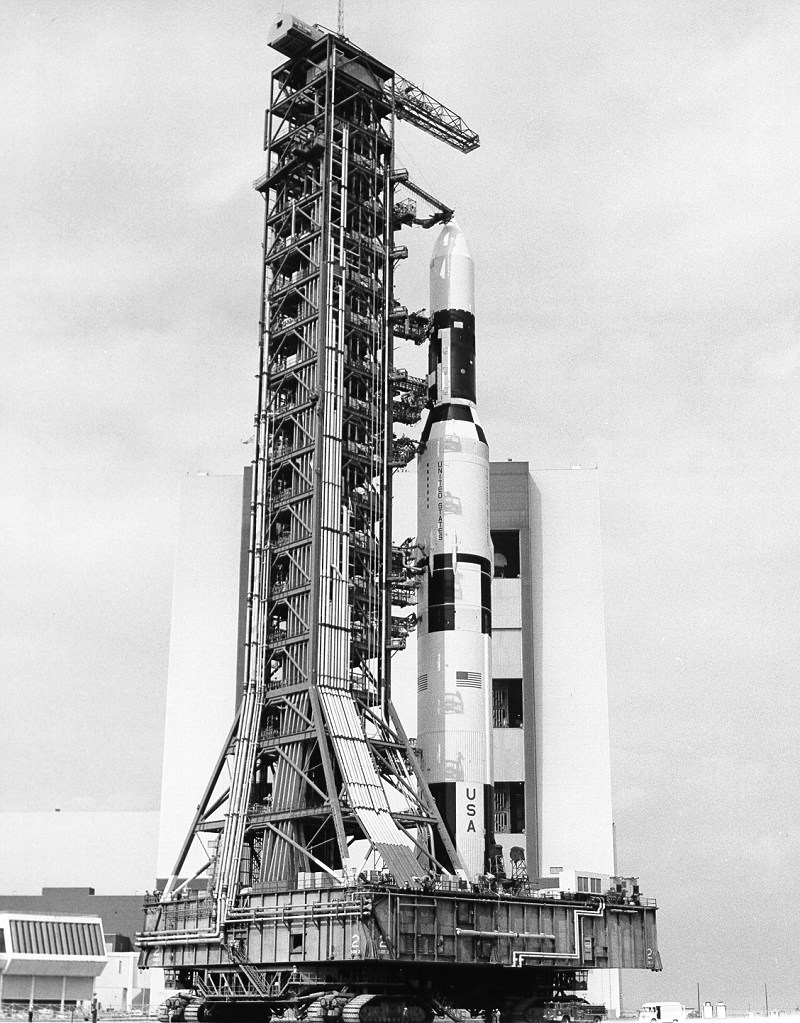

Le 9 janvier, le lanceur SA 206 monté sur le LUT 1 est
sorti du VAB et amené sur le pad 39 B pour des tests de validation. Le CSM mis
en place sur le lanceur n' est pas le CSM de vol mais le FVV.
Le 12 janvier, la
tour MSS est mis en place autour du lanceur.
Les 29 et 30 janvier, des tests de
remplissage en propergol sont réalisés.
Dans le VAB, les modules AM-MDA et le télescope ATM sont hissé sur le
Saturn 513.

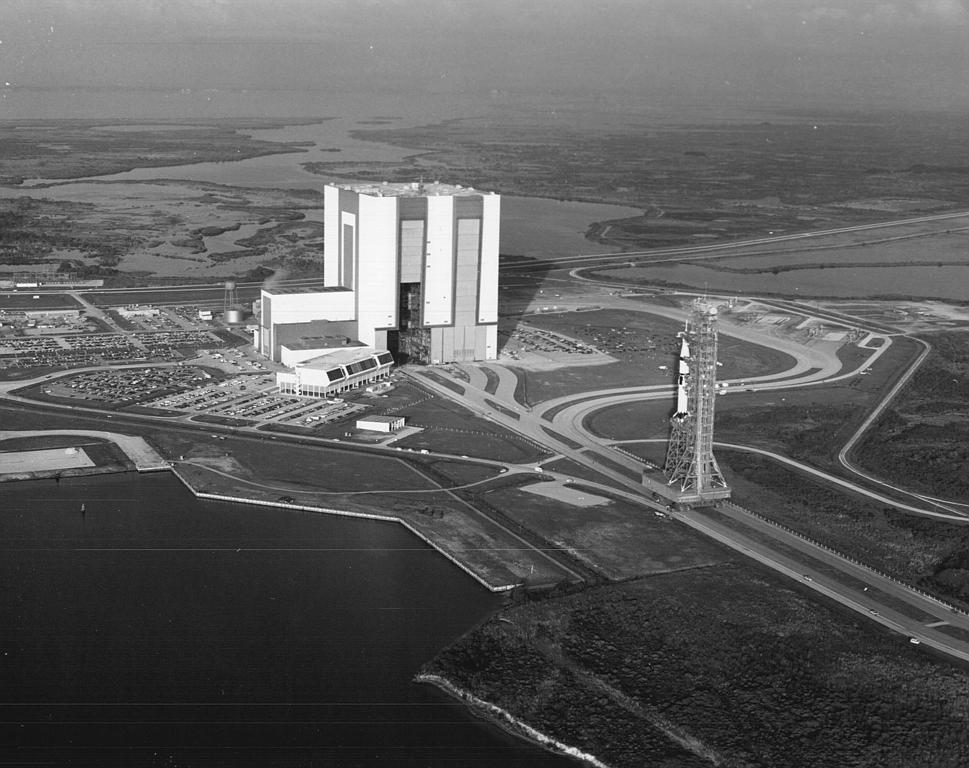

Le 2 février, le lanceur SA 206 est ramené dans la
baie 1 du VAB.
Le 9 février, le SLA est assemblé au CSM 116 dans l' O& C
Building.
14 février, Schneider revoit les options prévues et réduit le délais entre
les missions SL 2 et 3 de 5 jours et de 10 jours entre SL 3 et SL 4. Ce chamboulement
du calendrier va affecter les conditions de luminosité en cas de
vol avorté et une récupération de nuit ainsi que décaler le rythme circadien
de l' équipage SL 4 réduisant leur cycle de mission planifié. Il apparaît difficile pour la NASA de maintenir la date du 30
avril pour lancer la station. La mi- mai serait plus plausible. La date exacte
sera définit après l' évaluation des contraintes de lancement et de retour
des deux autres vols afin de déterminer la date de récupération du dernier
équipage (21 décembre 1973) comme prévu ou alors décaler par rapport aux
festivité de fin d' année.
Le 20 février, le CSM SLA est amené dans le VAB et monté sur le
lanceur le lendemain.
La maquette haute fidélité du Skylab arrive au centre Marshall en provenance
de l'usine de MDD. Il sera "mise à jour" pour être utiliser comme
maquette d'engénéring avec les modèles dynamiques des modules MDA-AM et
ATM qui ont été modifié pour cet usage.

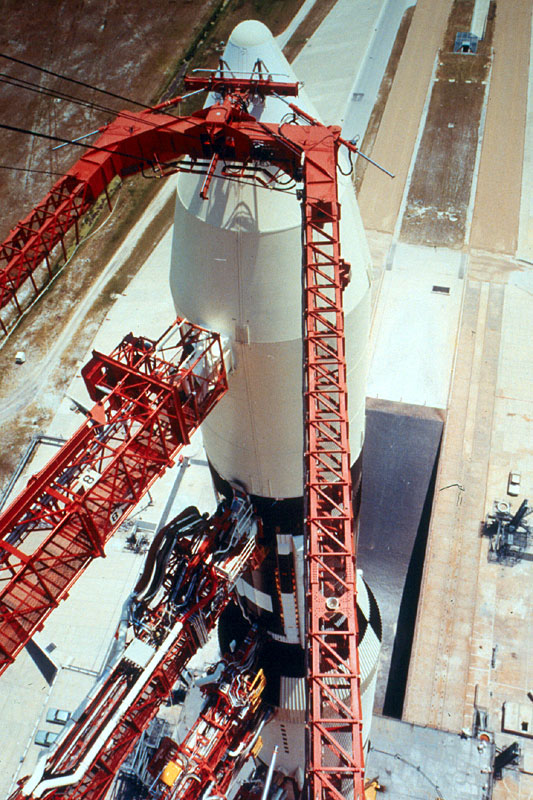

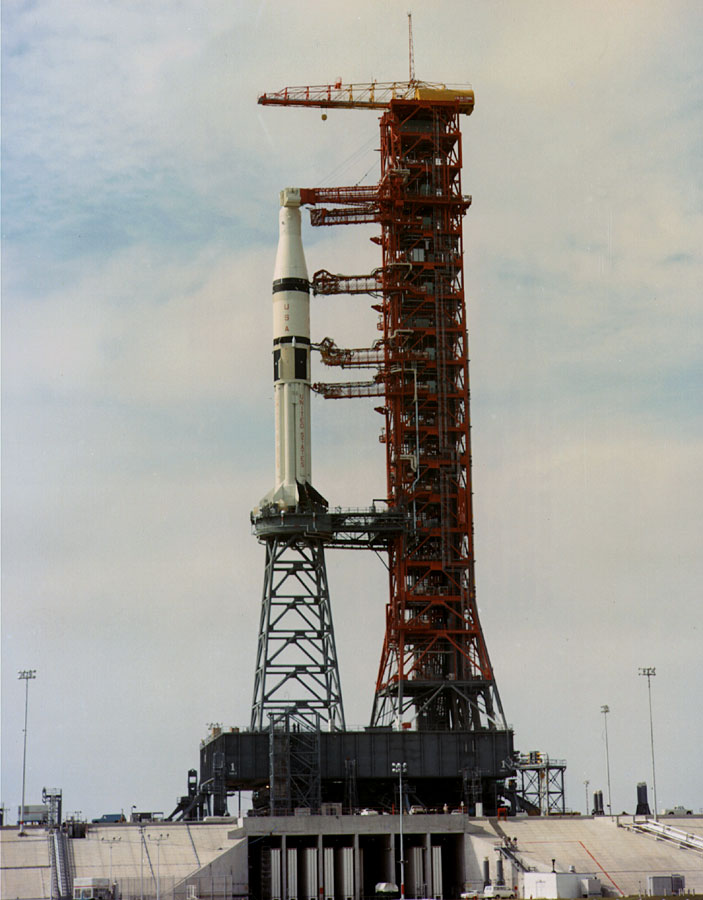

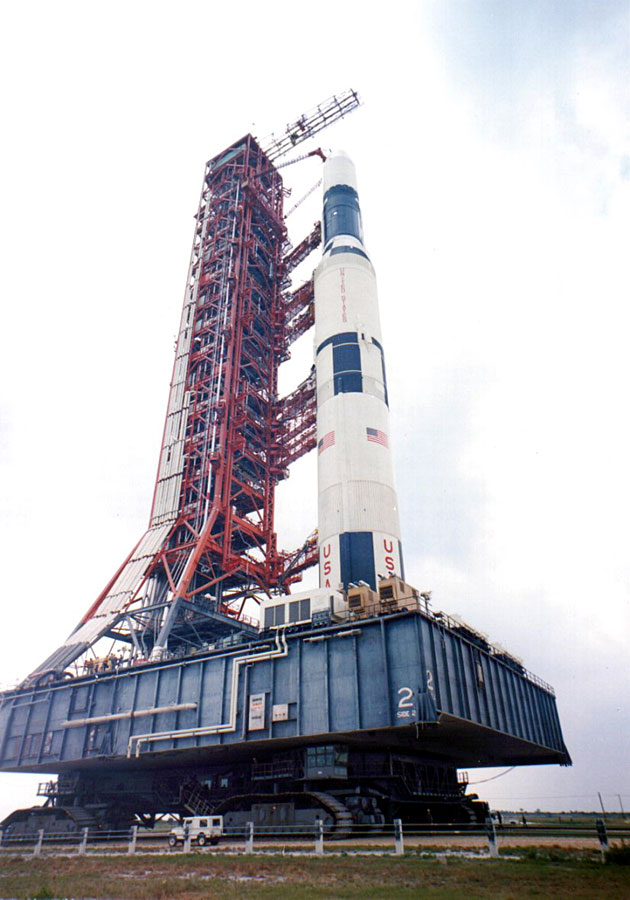

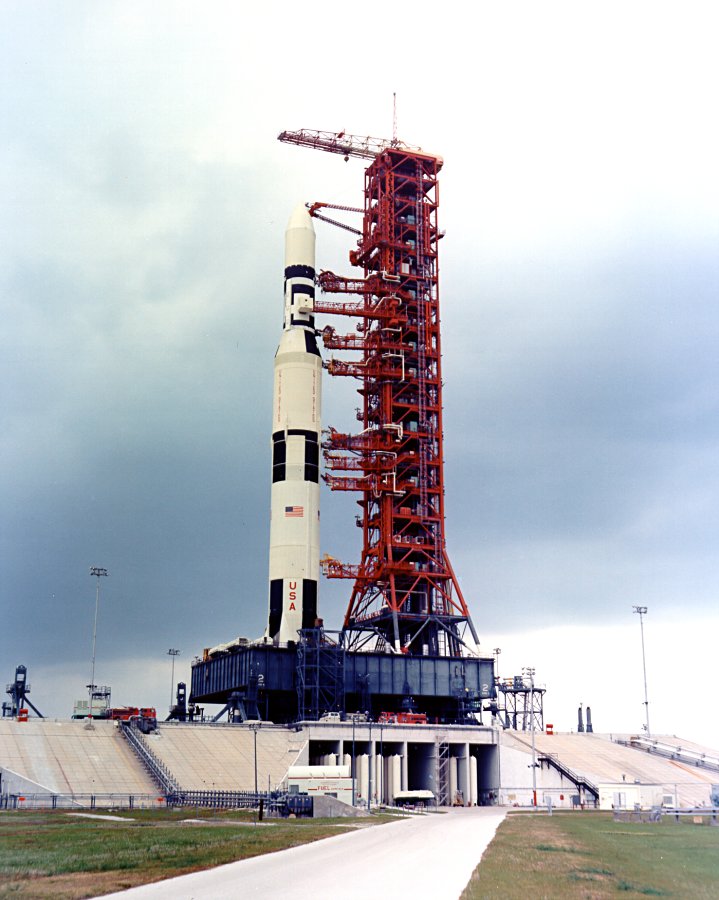

Le 27 février, rollout du Saturn 1B 206 CSM 116 destiné
à rejoindre la station Skylab pour une occupation de 28 jours. Le lanceur est
installé sur le pad 39 B dont ce sera la seconde utilisation après Apollo 10.

Février, un test de 10 jours Integrated
System Test est mené sur le worshop assemblé sur le lanceur Saturn 513 sans
trop de problème.
1er mars, des simulations de missions sont
réalisés au Johnson Space Center, ancien MSC. Durant le mois les astronautes
du premier équipage s'entrainent dans les simulateurs 1G du JSC et au centre
Marshall dans le Neutral Buoyancy Simulator.
30 mars, livraison au KSC de l' étage S1B du Saturn 1B
207 pour SL 2.
1er avril, livraison du CSM 119 de secours pour les
missions Skylab qui sera utilisé avec le Saturn 1B 209 en cas de problème sur
SL 4. L' étage S4B du lanceur est déjà au KSC depuis le 12 janvier 1972, l'
étage S1B et l' unité logique UI sera livré cet été.

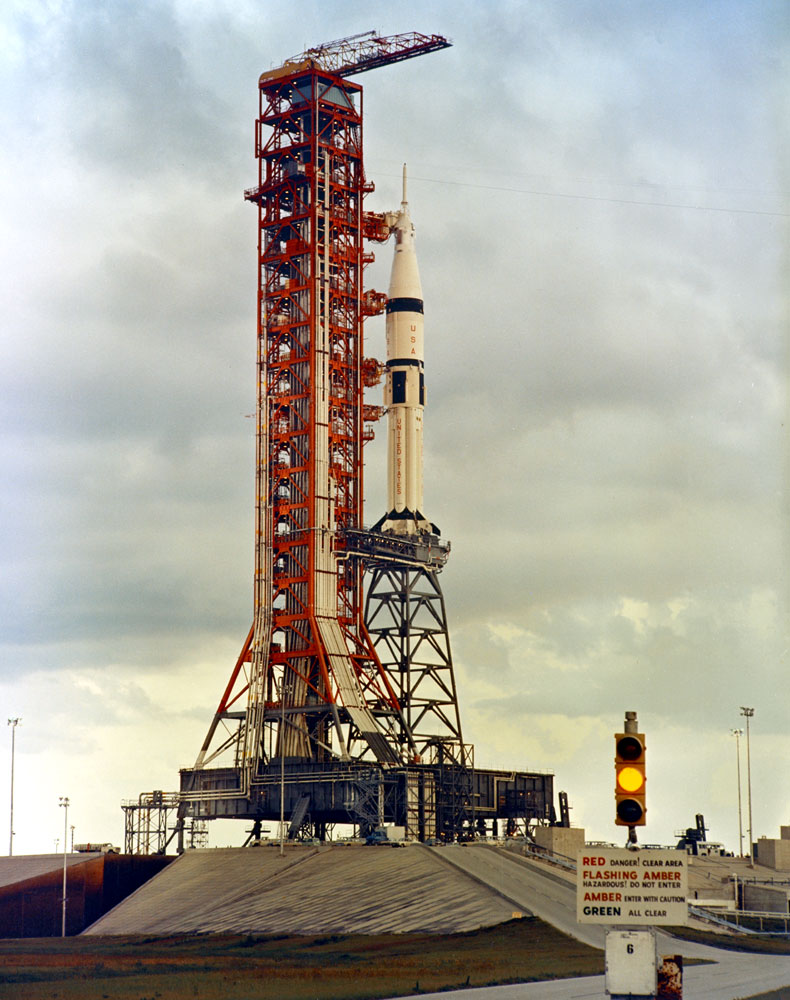

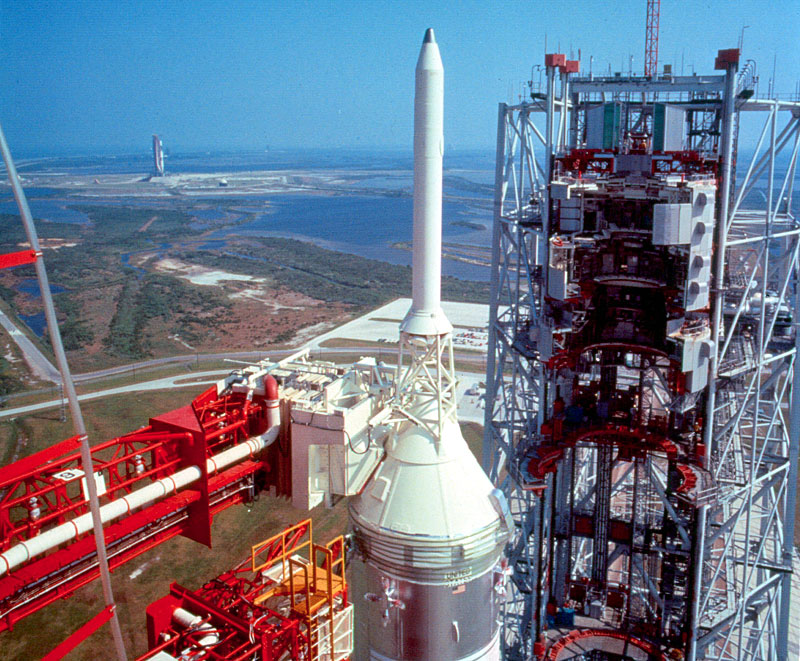

5 avril, pad 39 B,
revue d' aptitude du lanceur.
Nouveau calendrier Skylab, avec SL 1 le 14 mai, SL
2 le 15 mai (récupération le 12 juin), SL 3 le 8 août (récupération le 3
octobre) et SL 4 le 9 novembre (récupération le 4 janvier 1974).
8 avril, VAB HB 2, la coiffe
est mis sur le lanceur Saturn 513.

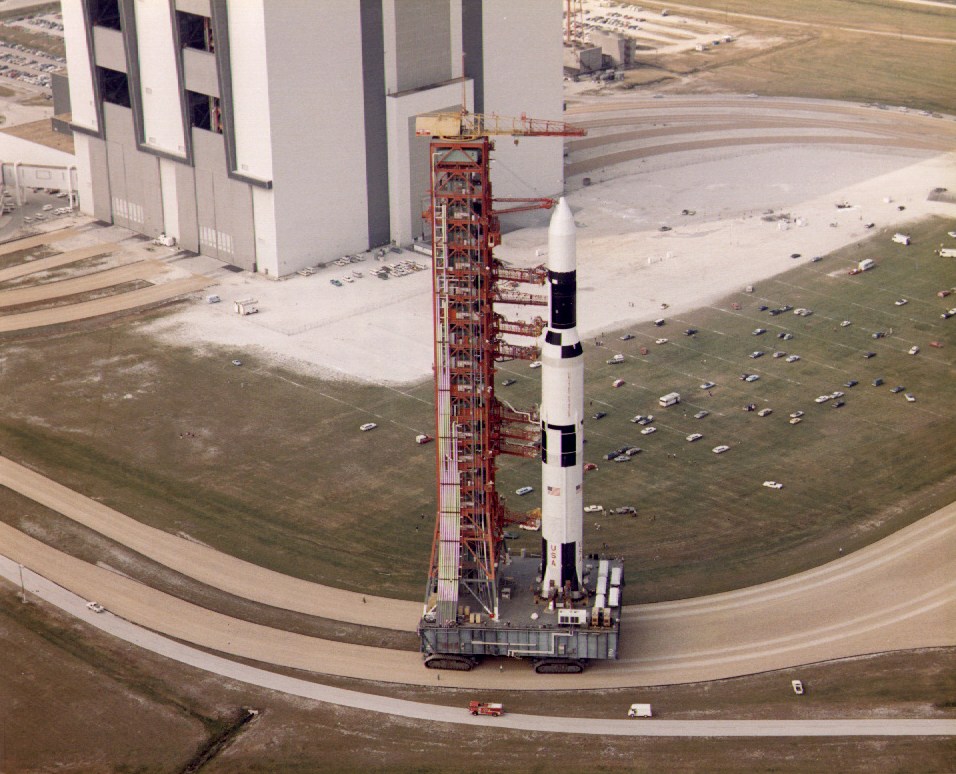

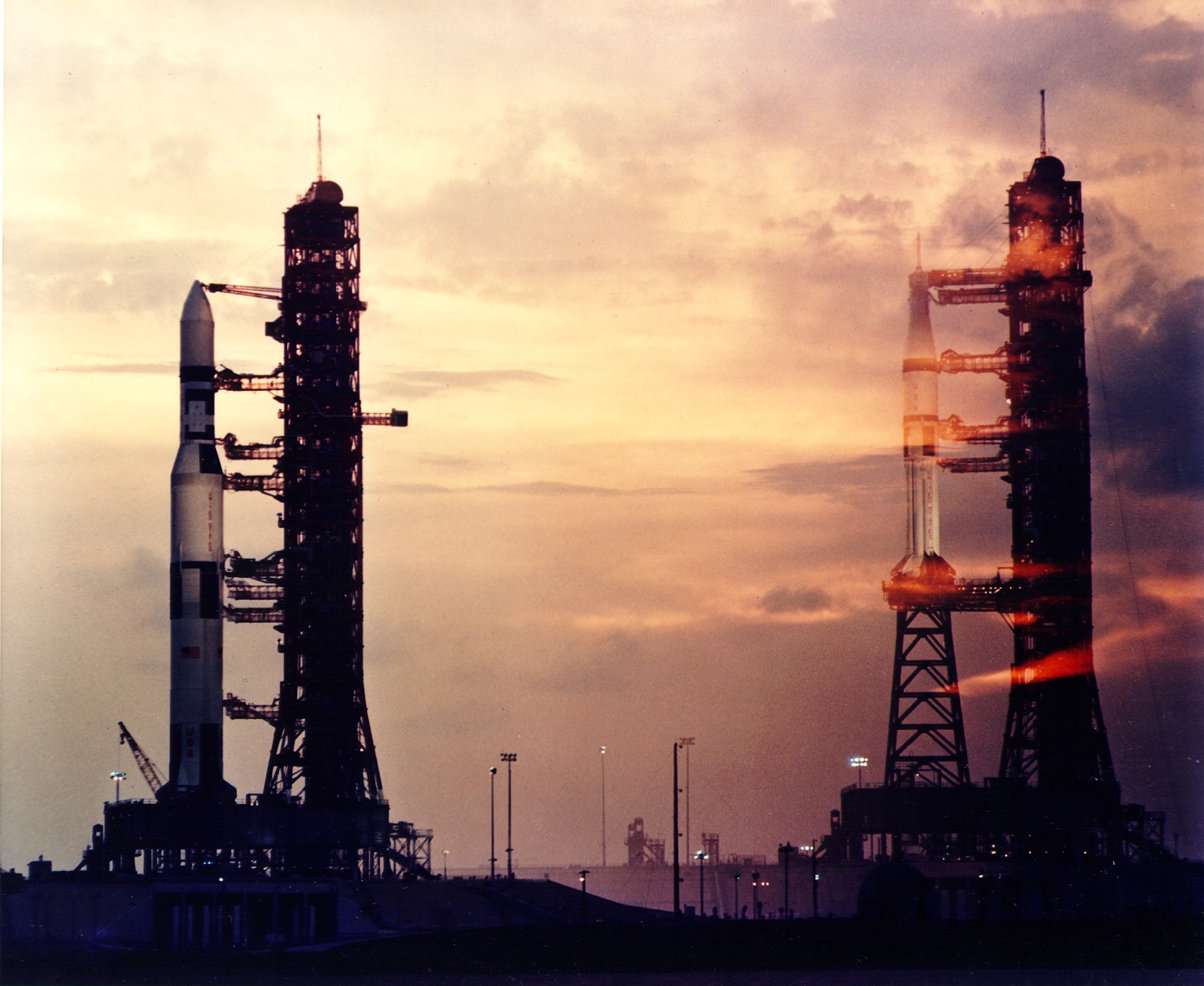

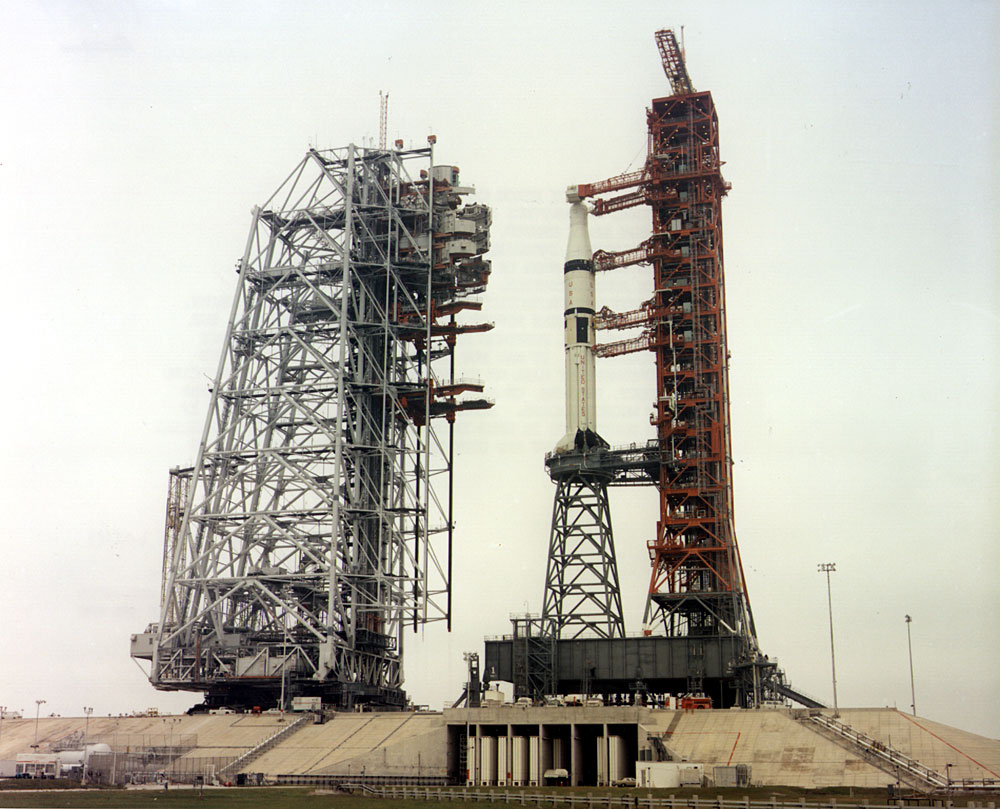

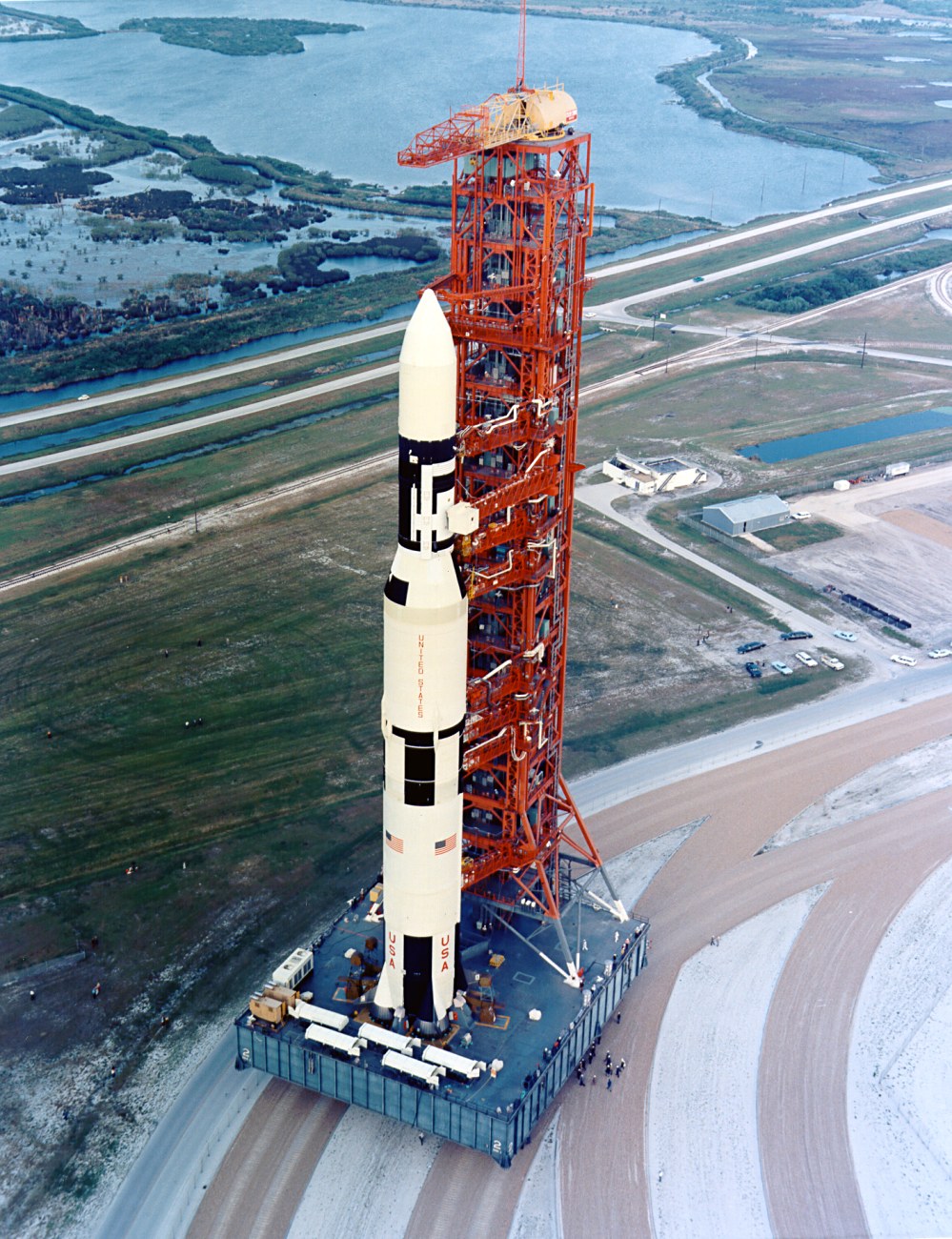

Le 16 avril, 7 heures du matin roll out du Saturn 513 vers le
Pad 39A, pour un lancement programmé au printemps, le 14 mai. C' est le
troisième et dernier rollout de la baie 2 du VAB du programme.
Le 25 avril, pad 39 B,
début du CDDT Count Down démonstration Test pour SL 2.

15 avril, vérification complète des composants du
programme.

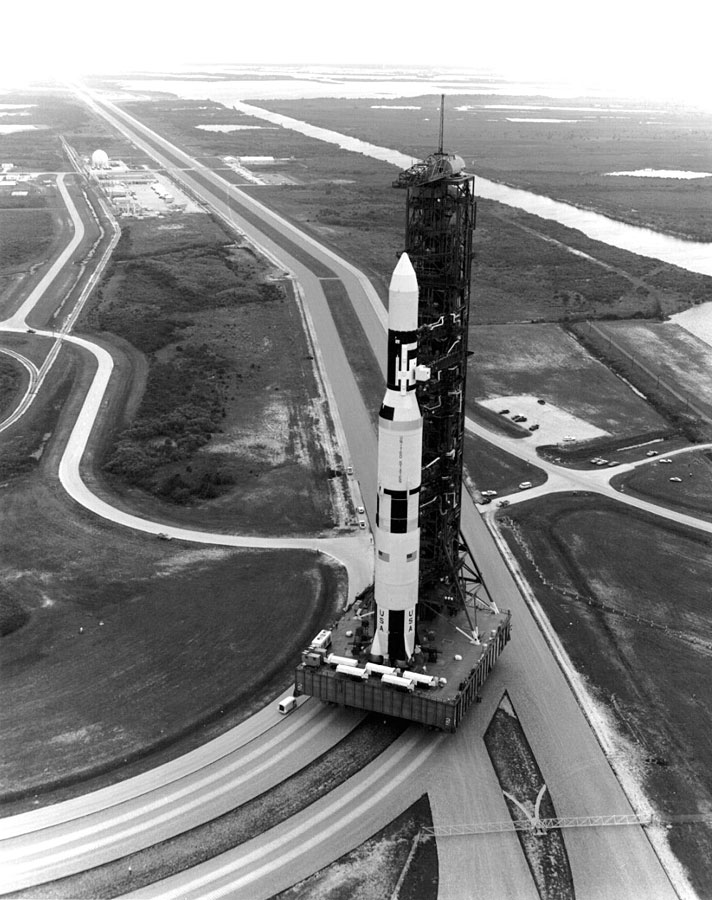

Le 26 avril, début du CDDT pour SL 1 à T moins 123 h,
soit 17 h.
9 mai, début du compte à rebours pour Skylab SL 1 à
2 h du matin. Le temps est incertain depuis le début du mois, mais la date du
14 reste fixée.

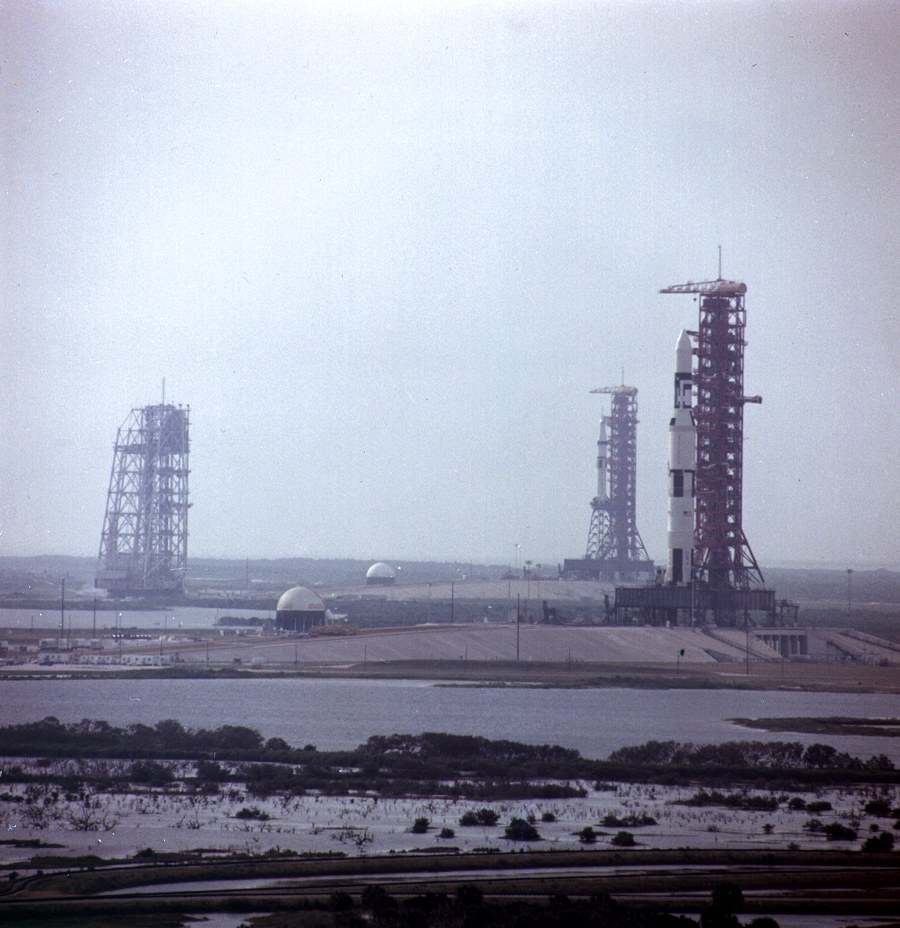

13 mai, KSC, visite des médias dans le VAB où
se trouve sur ses "hold down post" l'étage S1B 207 (mission SL2), le S2 515
(Skylab Backup), l'étage S4B du Skylab Rescue et celui du vol commun ASTP.

|
