1970
|
1970, le budget de la NASA atteint 3 745 000 000 $. Trois missions sont programmées cette année, Apollo 13 en mars, Apollo 14 en juillet et Apollo 15 en novembre. Le 2 janvier, l' étage S4B F du centre
Marshall est envoyé chez MDD afin d' être converti en maquette de test
dynamique et acoustique pour le programme AAP.
Le 8 janvier le vol Apollo 13 est repoussé au 11 avril prochain.
15 janvier, la production des lanceurs Saturn 5 sera arrêtée après le
véhicule 515, ce dernier étant maintenant réservé en secours pour lancer la
station orbitale en 1972. 17 février, le programme AAP de station orbitale américaine reçoit un nom, Skylab. Son lancement est prévu en automne 1972. Les plans finaux de la station sont dressés, l' observatoire astronomique ATM sera fabriqué dans l' année. Trois modèles seront construit, celui de vol, un de test au sol et un de secours. Le 25 mars, quelques jours avant le départ,
lors d' un test de remplissage en oxygène liquide, une grande quantité de
liquide se répand sur le Pad. Comme il n' y a pas de vent ce jour là, le nuage
de vapeur stagne sur le site, il faut donc évacuer. Mais au moment de
démarrer, l' un des trois véhicules de l' équipe d' évacuation s' enflamme
immédiatement et le feu se communique aux deux autres. Fort heureusement, il n'
y eut aucun blessé, et une heure après, le nuage se dissipe. Un second
problème intervient dans le réservoir d' oxygène n°2 du module de service
destiné aux piles à combustible, quand il fallut le vider. Plutôt que de le
changer, on décide de le conserver. Ce réservoir n°2 , numéro de série
10024X-TA0009, a été initialement monté sur le SM d' Apollo 10, puis enlevé
pour modification (il a même été endommagé durant la manutention). Le
réservoir est fixé et testé en usine avant d' être remonté sur Apollo 13 et
testé durant le Coundown Demonstration Test CDT au KSC le 16 mars. Les
réservoirs sont normalement vidés jusqu' à la moitié, et si le n°1 s' est
vidé sans problème, le niveau du n°2 a baissé seulement de 8%. De l'
oxygène gazeux à 80 psi de pression est envoyé sur les canalisations, mais
rien n' y fait. Un rapport interne est écrit, et deux semaines avant le tir
démarrent les opérations de vidange. Le réservoir n°1 se vide à moitié
normalement, mais le n°2 refuse. Pourquoi Apollo 13 diront les mauvaises langues ? Il faut bien qu' après Apollo 12 il y ait Apollo 13, même si les missions Mercury portaient toutes le chiffre 7, et que les vols Gemini ont débutés avec Gémini 3, ils se sont terminés avec Gémini 12. Dans les semaines qui précédent le lancement tout le monde s' en donne à cœur joie avec les différentes combinaisons avec le chiffre 13: __ le vol doit démarrer le 11 avril 1970,
soit le 11-4-70. additionner 1+1+4+7=13! 26 mars, Slayton nomme l' équipage d' Apollo 15, celui ayant servit de doublure pour Apollo 12 à savoir Dave Scott, James Irwin et Alfred Worden (avec en doublure Gordon, Schmitt et Brand). Une semaine avant le départ, survient un
autre problème. Charlie Duke tombe malade. Duke est pilote du LM dans l'
équipage de réserve avec Young et Swigert. Duke a contracté la rubéole par
l' un de ses enfants et il a, sans le savoir exposé tous ses camarades de vol,
Young, Swigert, Lowel, Mattingly et Haise. Les premières analyses montrèrent
que tous sauf Mattingly avait déjà eu la rubéole. Mattingly risquait donc de
l' attraper durant le vol et compromettre la mission. Les règles de la NASA
étant très stricte à ce sujet, Mattingly est donc écarté du vol et
remplacé par Swigert, la doublure. 15 mai, les programmes Apollo et Skylab sont réunis sous la même autorité, la NASA confirme que les Saturn 1B qui seront lancées vers la station orbitale partiront du LC 39 B mis en sommeil depuis l' année dernière. Cette décision permettra d' économiser la remise en état des LC 34/ 37 et de concentrer toutes les opérations de lancement sur le site de Merritt island. La station proprement dite sera lancer du LC 39 A suivit du premier équipage deux jours après pour un occupation de 28 jours. Des études ont montré la faisabilité du tabouret monté sur un ML pour lancer les Saturn 1B ce qui permettra d' économiser 13,5 millions $. Ce tabouret sera en acier renforcé pour supporter la chaleur du lancement (5000°) et la force du vent (59,4 km/ h avec un lanceur dressé et 200 km/h en cas d' ouragan sans lanceur). Deux ML seront modifié pour ces opérations. L' étage S4B du Saturn 515 sera convertit en " Workshop ".
Après la remise du rapport d' enquête sur l'
accident du vol Apollo 13, un certain nombre de modifications sont programmées
sur le CSM 110 Apollo 14 alors en stockage dans l' O& C Building au KSC
(depuis le 19 novembre 1969). Elles reposent essentiellement sur l'
amélioration du stockage de l' oxygène liquide dans le module de service avec
isolation entre les réservoirs et le câblage, l' ajout d' un troisième
réservoir dans une baie indépendante, modification des systèmes alarmes et de
contrôle et la vérification des équipements et des consommables de bord en
vue d' une utilisation en mode " bateau de sauvetage ". Dans la baie 3 du VAB le S1C du Saturn 509 est déjà monté sur le ML 2 depuis le début de l' année. Les deux étages du LM ont été assemblés fin janvier. L' étage S2 a été hissé le 12 mai et le S4B le lendemain. Le lancement d' Apollo 14 est d' abord prévu pour octobre, mais les travaux consécutifs à la réapparition de l' effet POGO sur le lanceur lors du tir précédent font reculés la date. Conséquence des retards du aux modifications du vaisseau Apollo, l' utilisation de la baie n° 1 du VAB pour les opérations Skylab est repoussé. Le Saturn 5 Apollo 15 sera monté dans cette baie. Le premier étage est érigé le 8 juillet sur le ML 3 pour un roll out programmé début mai 1971. Juillet, revue d' aptitude du programme
Skylab, le lancement de la station est repoussé à juillet 1972. Début des vérifications du LM 9 Apollo 15
chez Grumman suite au rapport d' enquête de la mission Apollo 13. Les
modifications sur le SM 111 chez North American retarderont le vol de 5 mois. Le 2 septembre, Thomas O Paine annonce l'
annulation des missions Apollo 15 (Scott, Irwin et Worden), AS CSM 111, LM 9
prévu pour alunir sur le site Taurus Litrow et Apollo 19 (Haise, Pogue et Carr)
CSM 115, LM 13 prévus en juillet 1972 sur la faille Hyginus, puis sur le
cratère Copernic. Le reste des missions est à nouveau remanié avec une
mission tous les six mois dans la période 1971-72, avant les vols Skylab. Les
nouvelles missions sont désignées Apollo 15 jusqu' à Apollo 17 avec de
nouveaux sites d' alunissage : Le CSM 111 et le LM 9 déjà construit pour
Apollo 15 mission H sont mis en stockage au KSC, les modifier revenant trop
cher. Le Saturn 513 (Apollo 18) est officiellement assigné au lancement de la station orbitale
Workshop en 1972 avec l' étage S4B 212 déjà retiré de la chaîne de
production (le S4B 513 était déjà terminé et le transformer en Workshop
aurait demandé trop de travail) et le S4B 515 (Apollo 20) comme véhicule de
remplacement. Les CSM 115 et 115A ainsi que les LM 14 et 13 ne seront pas
terminé. Le même jour, une étude détermine l' utilisation des installations
du KSC pour les opérations Apollo : C' est un coût dur pour l' Amérique, la conquête de la lune et de l' espace n' intéresse plus personne, ni les gens et encore moins le gouvernement et le congrès qui décide de réduire le budget de la NASA pour les prochaines années. Il est fort à parier que ces décisions seront un jour regrettées et que les maigres économies réalisées, 42 000 000 $ ne seront que broutilles. Le matériel est déjà construit, les équipes rodées, seule la décision manquait. Il est donc fini le temps ou l' on pouvait mobilisé un pays tout entier vers un but commun. Plus jamais dans son histoire les USA ne retrouveront une telle opportunité. Si Apollo 13 avait été un succès, le congrès n' aurait peut être pas annulé les autres missions. Après ces annulations, il devient évident pour la communauté scientifique qu' aucun astronaute scientifique ne marchera sur la lune, Schmitt étant comme doublure pour Apollo 15 programmé sur Apollo 18 désormais annulé. L' équipage Cernan, Engle et Evans seront les derniers hommes à fouler le sol lunaire. Apollo 15 devient donc la première mission du
type "J". Les missions J permettront l' exploration de site éloigné

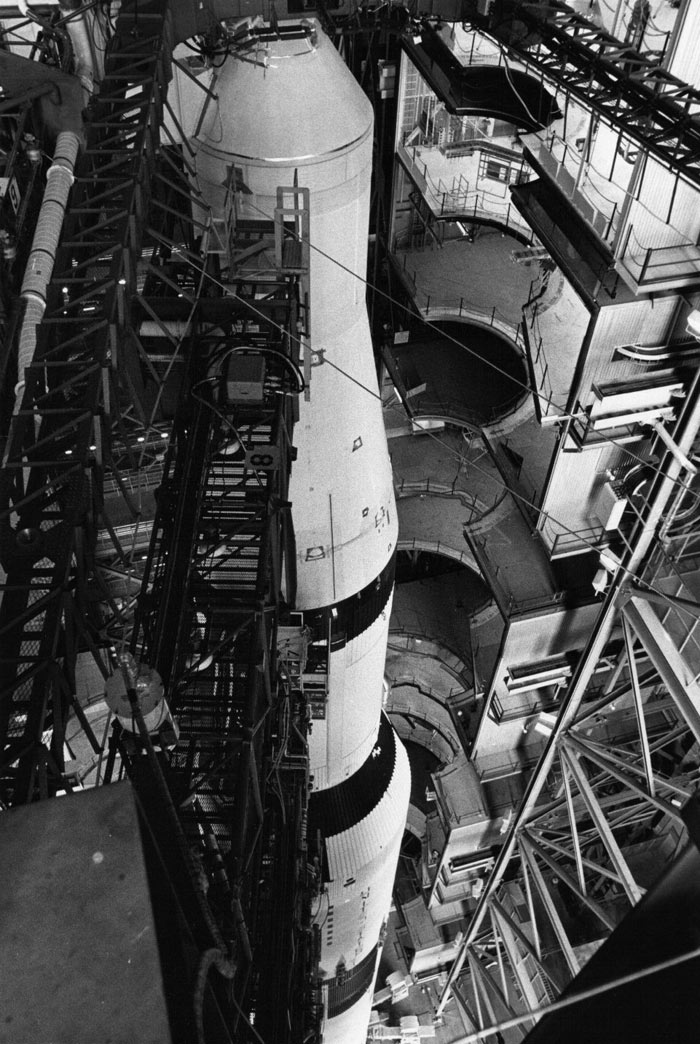

de l' équateur, avec pour Apollo 15 les monts Hadley au nord au cours de l'
été 1971. Ces missions se caractérisent aussi par de nombreuses
modifications: VAB baie 1, le S2 Apollo 15 est hissé le 15 septembre et le S4B le lendemain. Après les annulations de missions et le
remaniement des vols lunaires, il faut aussi modifier le matériel en vue des

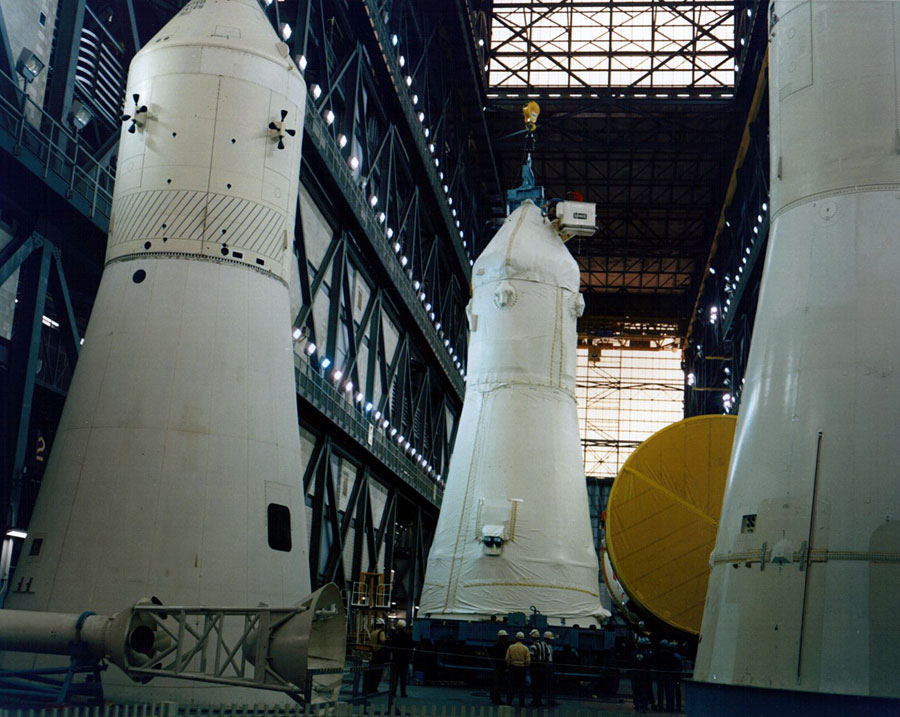

nouvelles expériences. 30 septembre, au MTF le dernier étage S1 C pour le Saturn 515 est testé sur les banc d' essais. 22 octobre, O& C Building, assemblage du LM Apollo 14 avec l' adaptateur S4B. Le LM 9 avec au fond le LM 10 Apollo 15
30 octobre, le dernier étage S2 pour
Saturn 515 est testé au MTF. 2 novembre, le plan d' utilisation des
installations du KSC (LUT 1, FR 3, HB 1 et LC 39 B) est approuvé pour le
programme Skylab.
5 novembre, une durée de 70 jours est proposée entre les missions d'
occupation SKylab 2 et 3, 102 jours entre SKylab 3 et 4. Skylab 1 sera lancé le
19 novembre 1972, Skylab 2 le 20 novembre, Skylab 3 le 19 janvier 1973 et Skylab
4 le 1er mai 1973. 23 novembre, le lanceur Saturn 515 est officiellement assigné pour lancer la station Skylab 2. 21 décembre, l'étage S4B 512 arrive au KSC. C'est le premier étage S4B envoyé directement de Huntington Beach au KSC et par la mer. 23 décembre, mise en place des plans pour une
mission de secours Skylab, baptisé Skylab Rescue Launch. Selon ce plan, le
véhicule de la mission suivante est préparée pour éventuellement porter
secours au CSM de la mission en cours. Un lanceur de secours et un CSM sera
aussi préparé pour la dernière mission d' occupation. La fin de l' année marque la fin d' une époque. La NASA demande à tous ses centres de réduire son personnel. Le budget du programme Apollo est réduit de 42 millions de $. Les missions scientifiques sont réduites au minimum il n' y aura pas de scientifiques sur la lune. Les équipages pressentis pour les dernières mission lunaires seront transférés sur la station orbitale. Il n' est pas prévu de mission pour le LM 9 et le CSM 111. L' année 1971 ne verra que deux missions lunaires si tout se passe comme prévu, Apollo 14 et 15 en janvier et juillet. La NASA prépare la station Skylab pour 1972. Les travaux de modification sur le LUT 1 commenceront en début d' année dans la baie 1 du VAB, le lanceur Saturn 510 Apollo 15 sera déplacé dans la baie 3 pour terminer sa préparation. Après la mission Apollo 14, le Mobil Launcher 2 sera à son tour modifié pour servir à assembler le Saturn 513 qui lancera la station Skylab en 1972. Ce sera la baie n° 2 du VAB qui assemblera le lanceur l' année prochaine. AS 510 Apollo 15 dans le VAB avec le FVV monté au sommet
|
