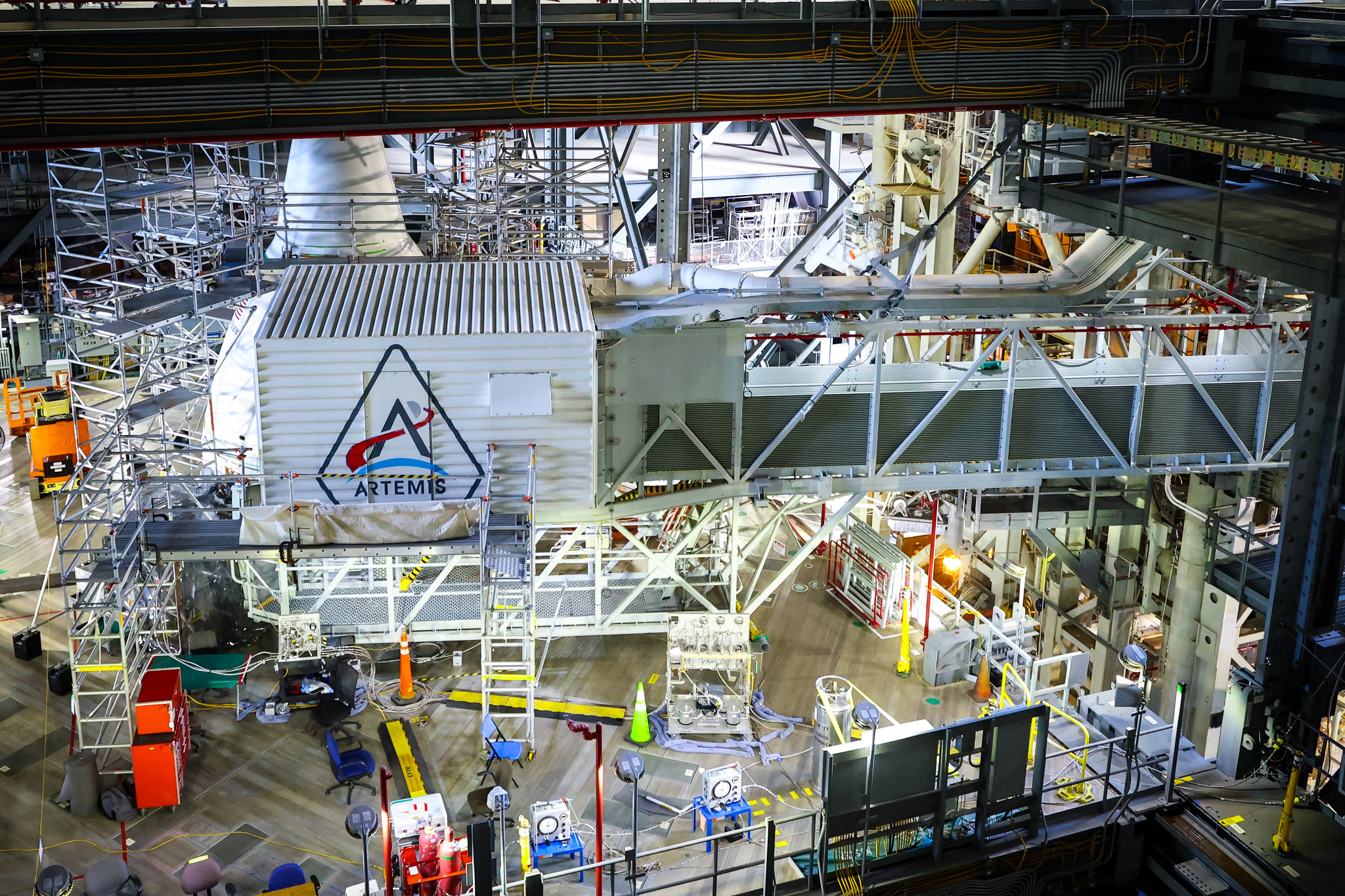

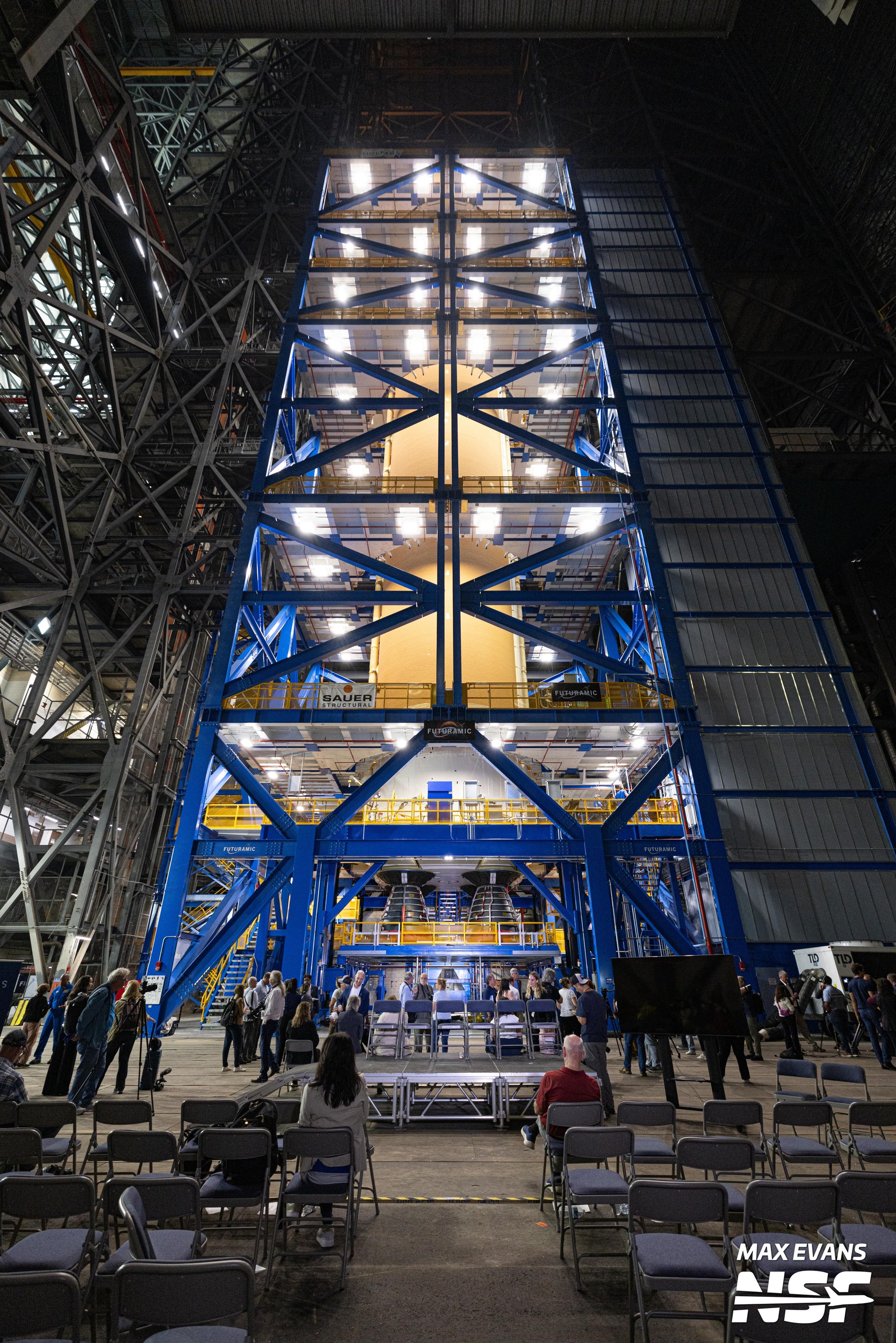

27 janvier, mise en place sur le ML du segment arrière gauche La startup de véhicules électriques Canoo a officiellement déposé son bilan et cessera ses activités. Elle devait fournir les véhicules de transport pour les astronautes d’Artemis. 11 février, VAB, 9 des 10 segments SRB sont sur le ML. 15 février, VAB, les 2 SRB d'Artémis 2 sont assemblés sur le ML. Les cônes avant sont ajoutés le 20. 7 mars, Orion Artemis 2 a reçu ses ailes solaires. Suivront les caches protégeant le module de service. 9 mars, VAB, l'adaptateur SLA est dans le VAB 24 mars, VAB, l'étage "core" du SLS est placé entre les SRB. 7 avril, VAB mise en place de l'adaptateur SLA sur le core d'Artemis 2. 2 mai, la Maison Blanche dans les mains de Donald Trump depuis janvier publie une version allégée de la demande de budget du président PBR pour l'année fiscale 2026 concernant la NASA evac une réduction de 24%. La version détaillée de cette demande devrait être publiée fin mai-début juin. La publication de la proposition de budget marque le début du processus d'appropriation au Congrès américain, qui se conclut par la signature du président sur le projet de loi budgétaire adopté par la Chambre et le Sénat – il convient donc de garder à l'esprit que ce document est encore en cours d'élaboration. La maison blanche propose de supprimer MSR, le SLS, Orion, la Gateway, et de réduire les équipages de l’ISS. Le budget prévoit l’élimination progressive du SLS, un lanceur extrêmement coûteux et en retard, ainsi que de la cabine Orion après trois vols. À lui seul, le SLS coûte 4 milliards de dollars par lancement et dépasse le budget de 140 %. Le budget finance un programme visant à remplacer les vols SLS et Orion vers la Lune par des systèmes commerciaux plus rentables, capables de soutenir des missions lunaires ultérieures plus ambitieuses. Le budget propose également de mettre fin au projet Gateway, une petite station spatiale lunaire en cours de développement avec des partenaires internationaux, Canada, Europe, le Japon et les Emirats arabes unis, qui aurait été utilisée pour soutenir les futures missions SLS et Orion. Le premier module du Gateway a été livré à Northrop Grumman à Gilbert, Arizona, son lancement doit intervenir en 2027 à bord d'un falcon Heavy. La perte du Gateway entraînerait également des changements pour le programme HLS (Human Landing System) de l'agence, géré par le Marshall Space Flight Center de la NASA à Huntsville, en Alabama. L'atterrisseur Blue Ghost Mk. 2 de Blue Origin devait s'amarrer à Gateway pour accueillir des astronautes avant de se diriger vers la surface lunaire à bord de la mission Artemis 5. La version HLS de la fusée Starship de SpaceX s'amarrera directement au vaisseau spatial Orion pendant Artemis 3 et devrait s'amarrer à la Gateway pendant Artemis 4. Arrivée du module HALO du Gateway chez Northrop Grumman, à Gilbert Arizona, le 24 avril
Le budget reflète la transition à venir vers une approche commerciale
plus rentable des activités humaines dans l’espace, alors que la station
spatiale approche de la fin de son cycle de vie. Le budget prévoit une
réduction de l’équipage de la station ainsi que des recherches menées à
bord, en préparation d’un démantèlement sécurisé de la station d’ici

2030 et de son remplacement par des stations spatiales commerciales. Les
vols habités et les livraisons de fret vers la station seraient

fortement réduits. La capacité de recherche diminuée de la station
serait concentrée sur des efforts essentiels aux programmes

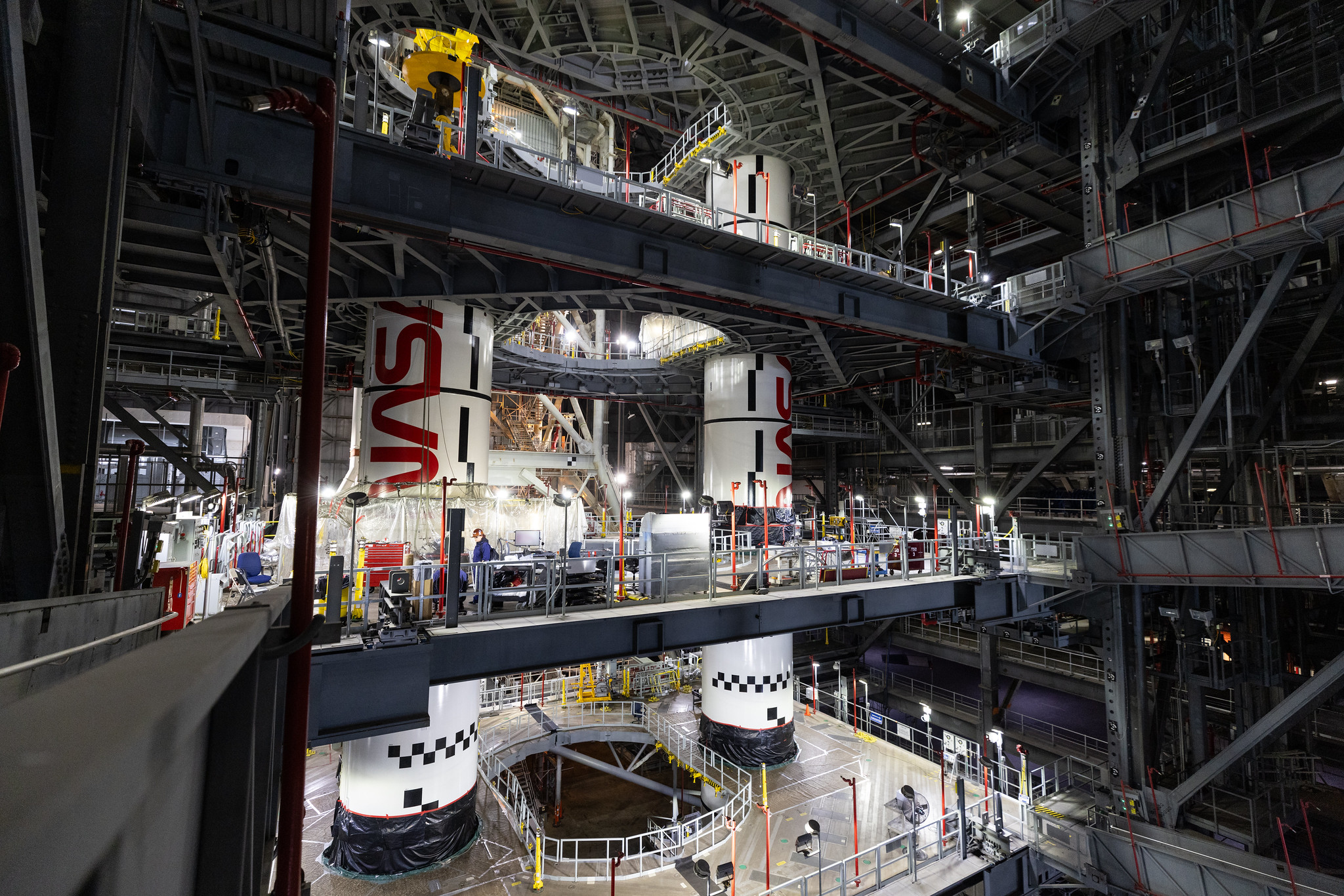

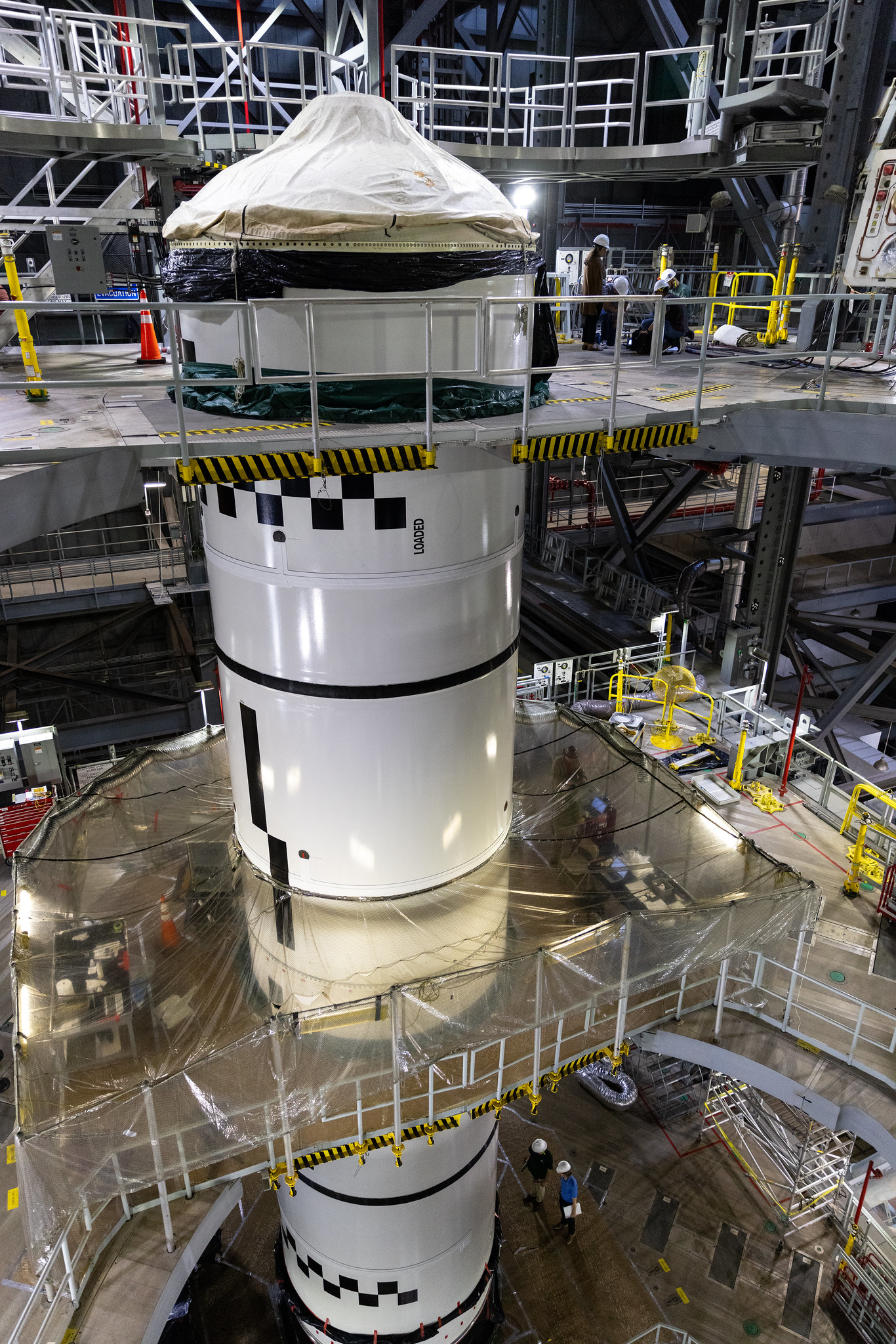

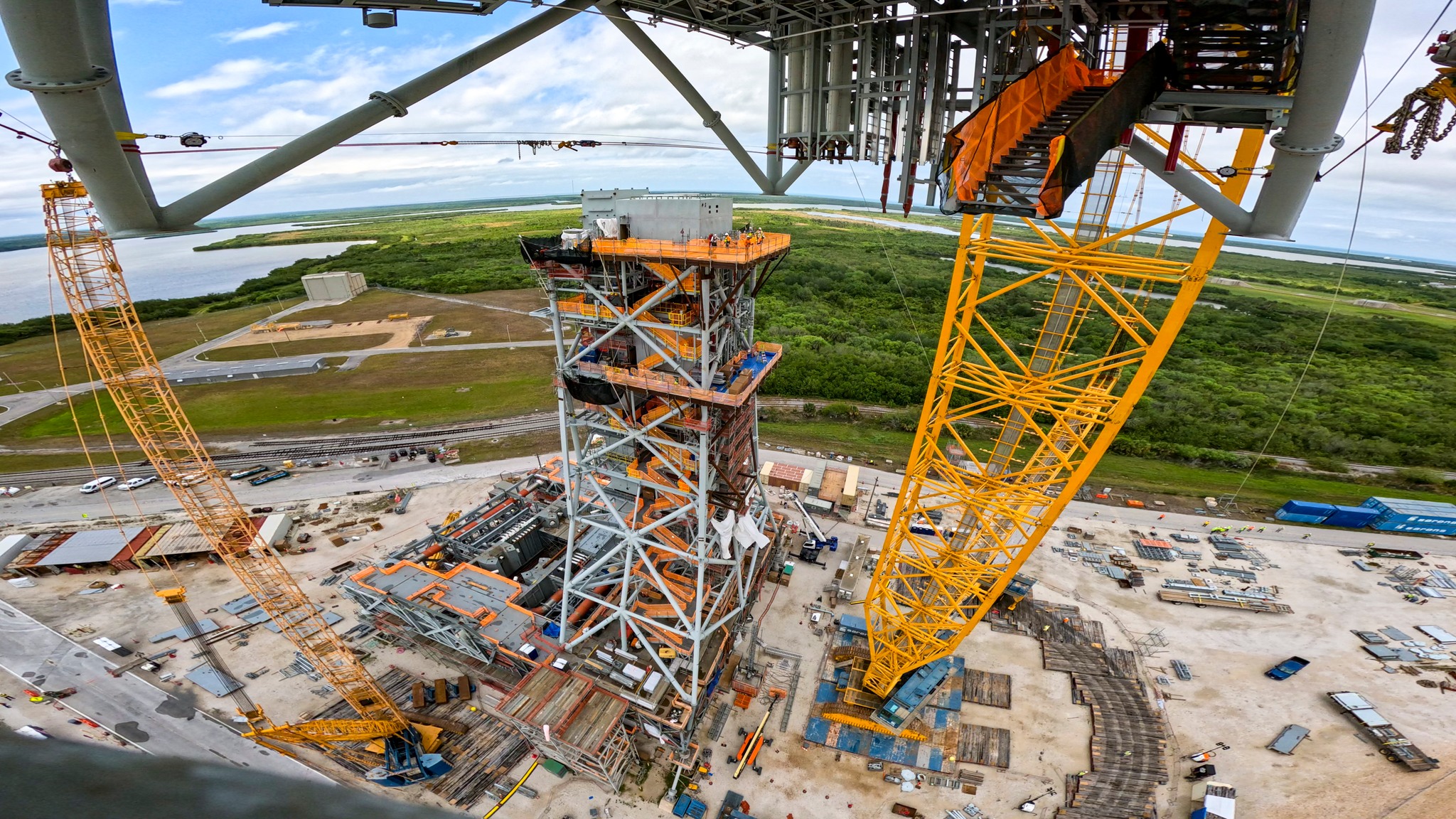

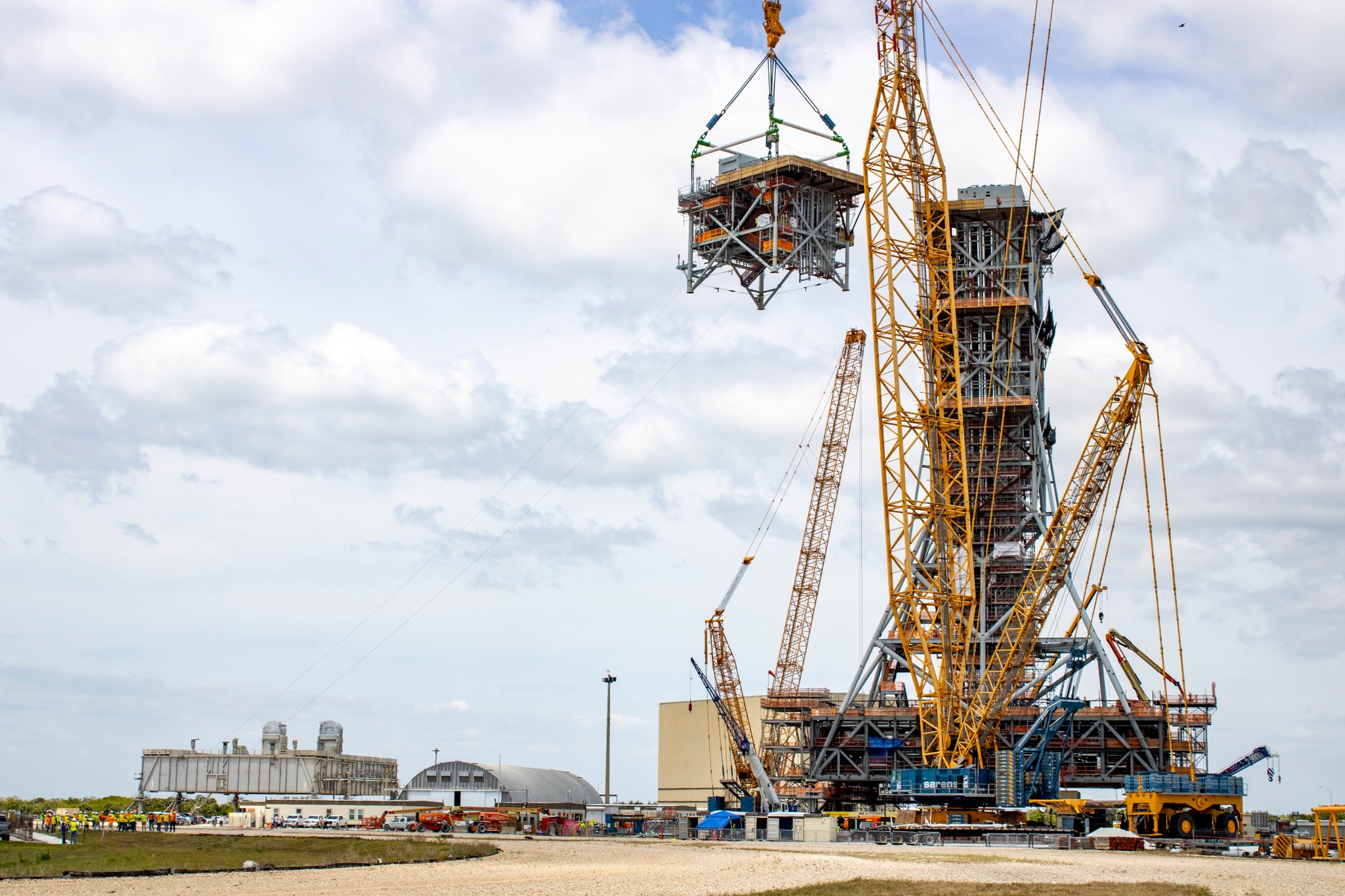

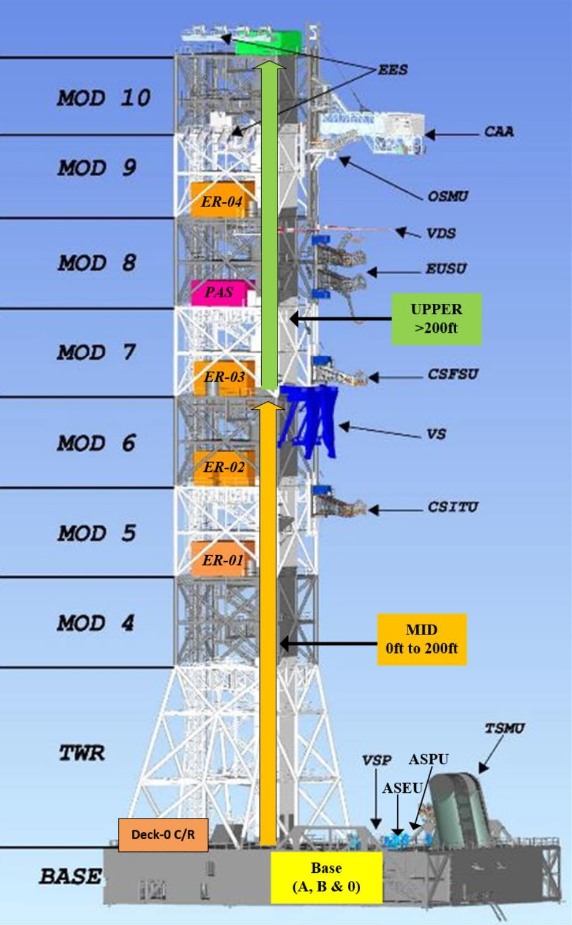

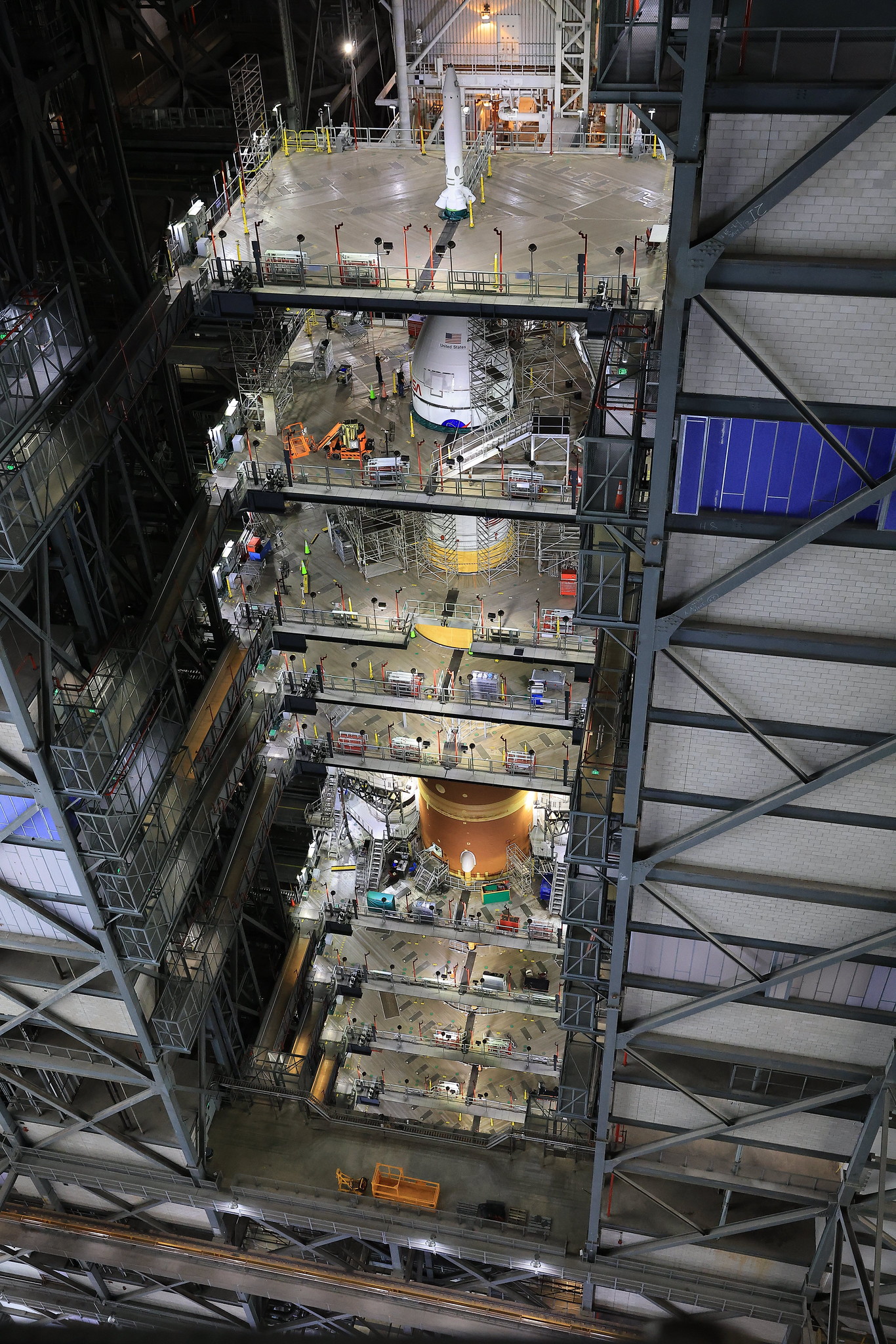

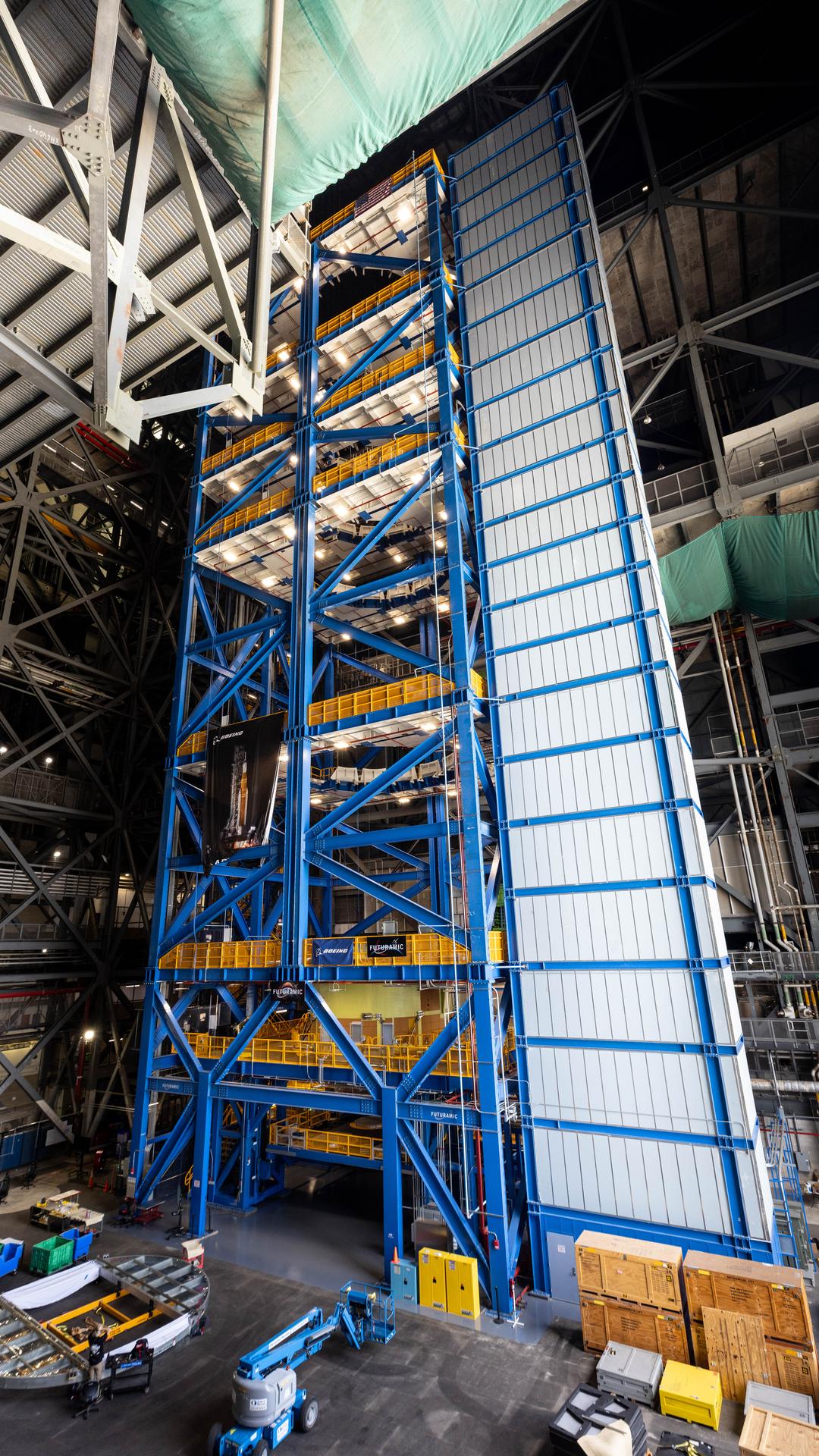

d’exploration de la Lune et de Mars. 10 éléments composent la tour ombilicale du ML 2, 3 restent à monter
Du coté Europe, le directeur
général de l'ESA, Josef Aschbacher, souligne l'importance de la
coopération dans les activités spatiales: "La

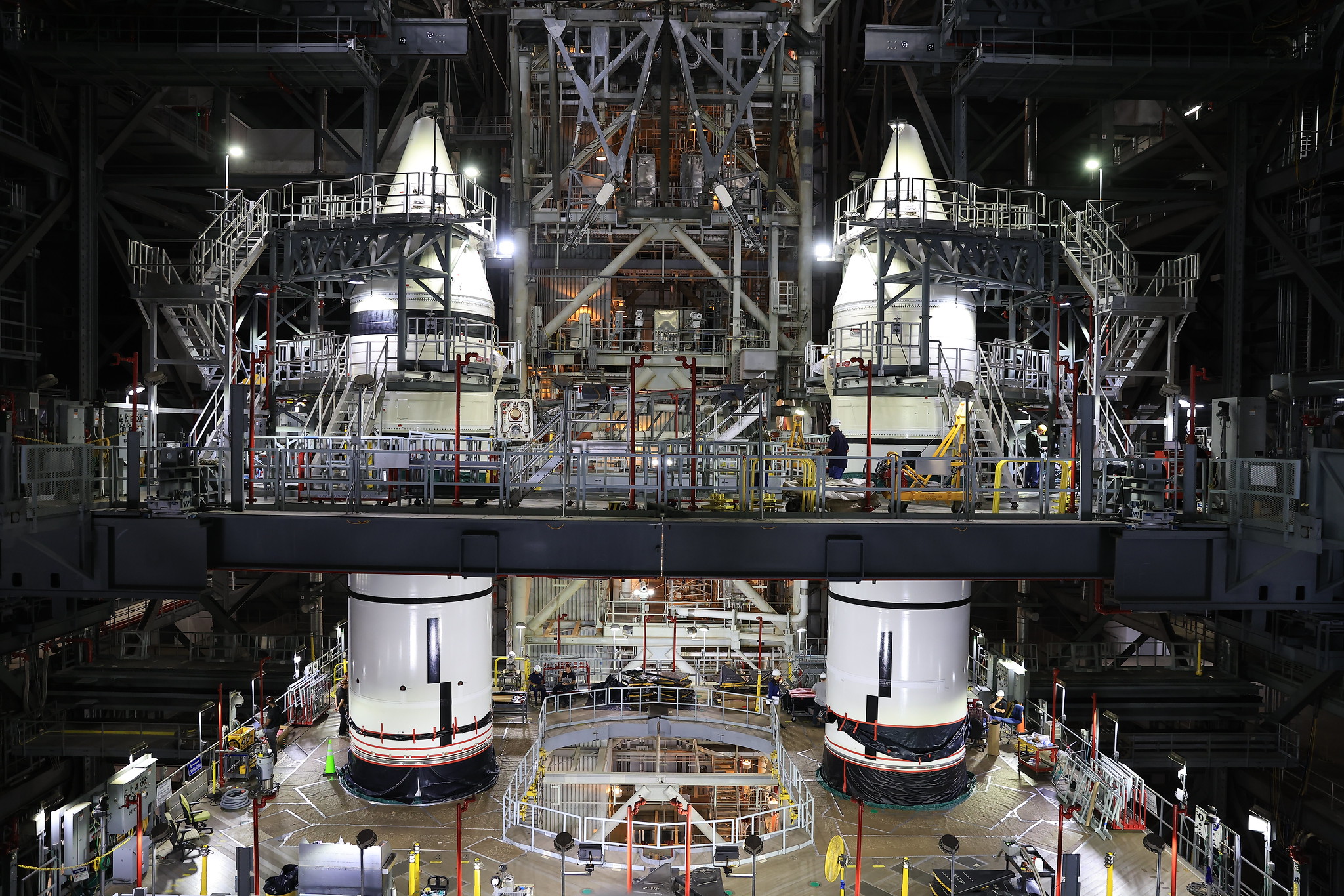

NASA a informé l'ESA de la demande de budget, et bien que certaines
questions subsistent quant aux répercussions complètes, des réunions de
suivi ont déjà lieu avec la NASA. L'ESA reste ouverte à une coopération
avec la NASA sur les programmes visés par une réduction ou une
suppression, mais évalue néanmoins l'impact avec ses États membres en
prévision du Conseil de l'ESA en juin. L'ESA et la NASA partagent une
longue histoire de partenariat fructueux, notamment dans le domaine de
l'exploration – un exemple très visible de coopération internationale –
où de nombreuses activités conjointes ont forgé des liens solides entre

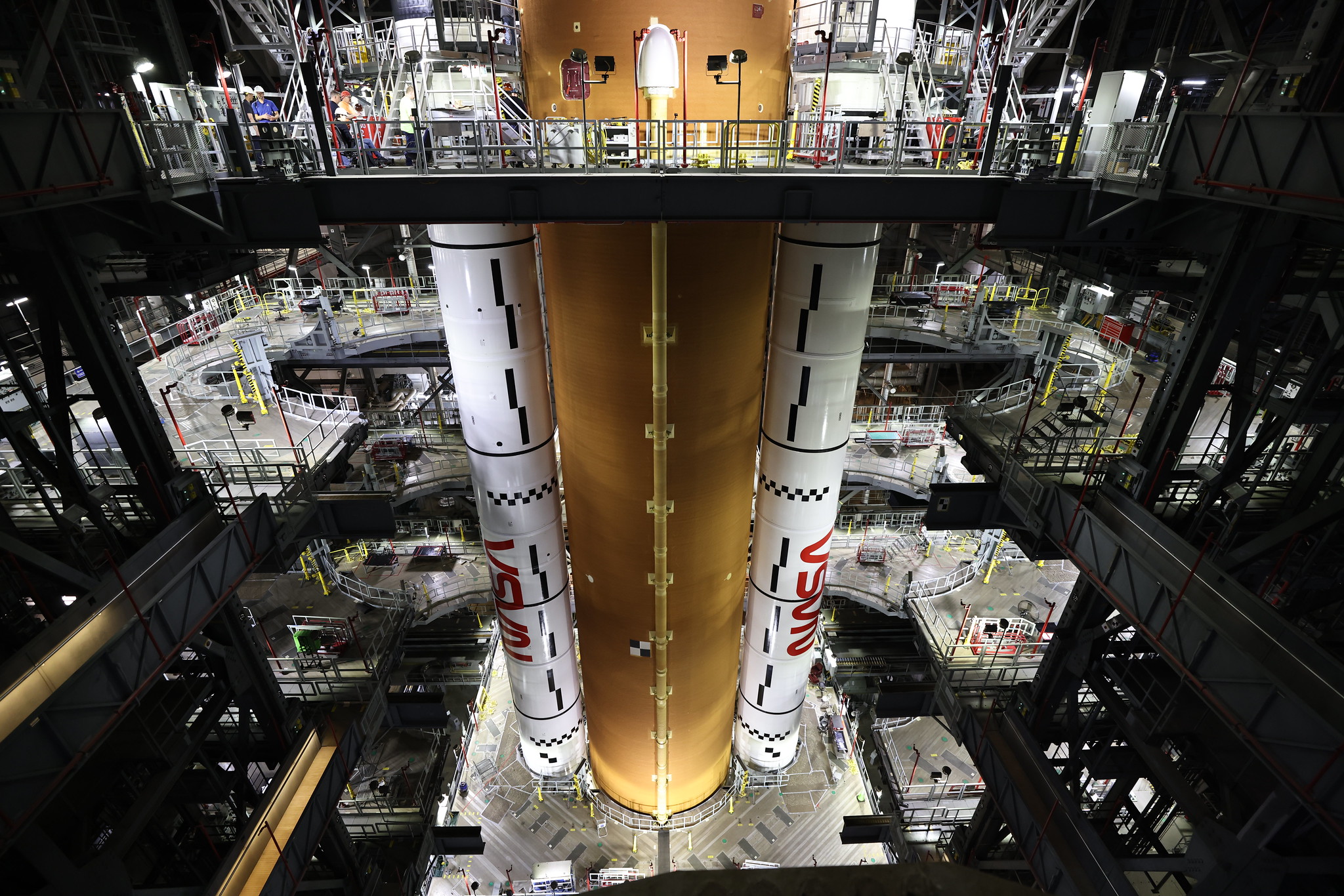

collègues américains et européens pendant des décennies. L'exploration
spatiale est une entreprise dans laquelle le collectif peut aller bien
plus loin que l'individu. Ainsi, l'ESA entretient des partenariats
solides avec des agences spatiales du monde entier et s'engage à être
non seulement un partenaire fiable, mais aussi un partenaire solide et

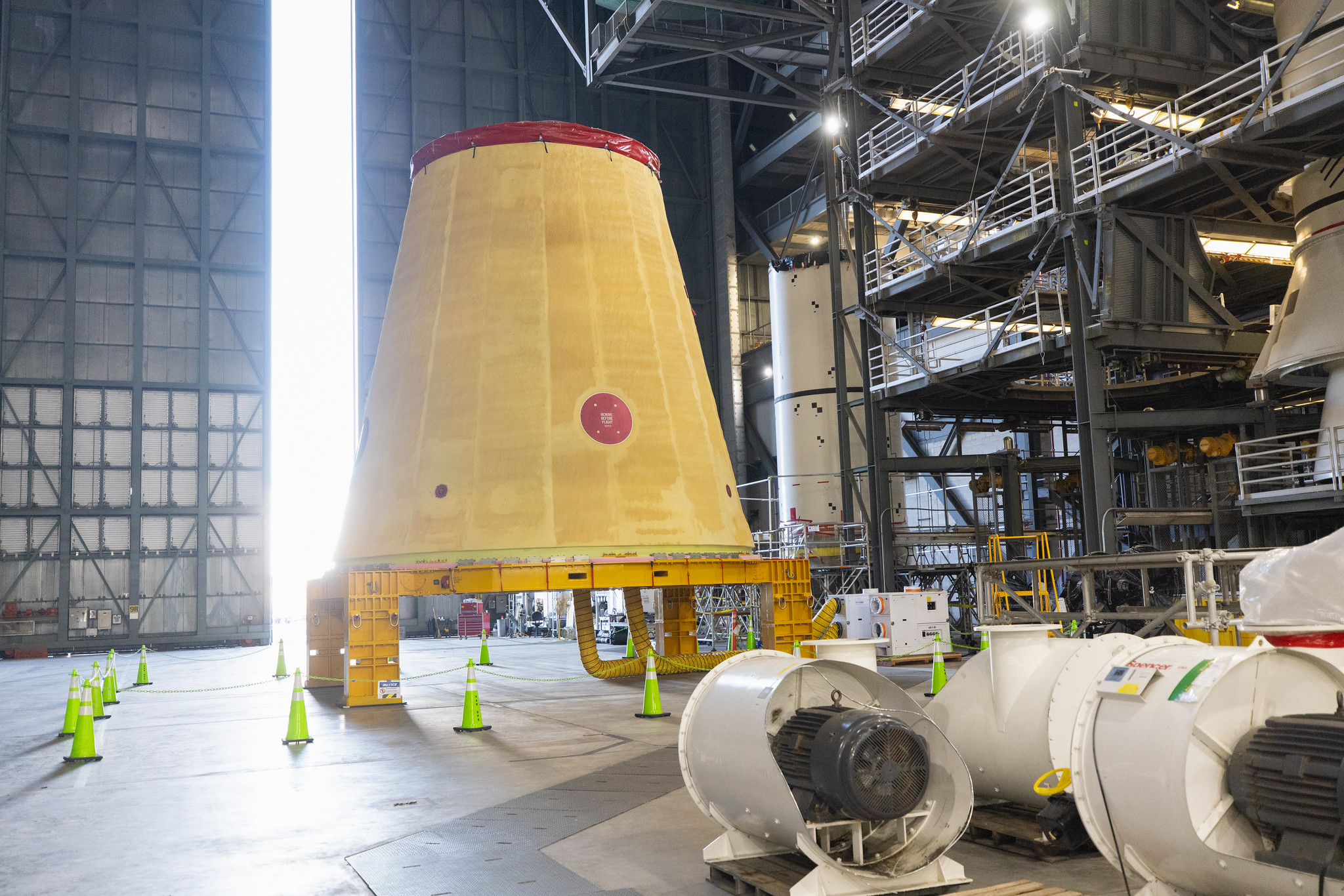

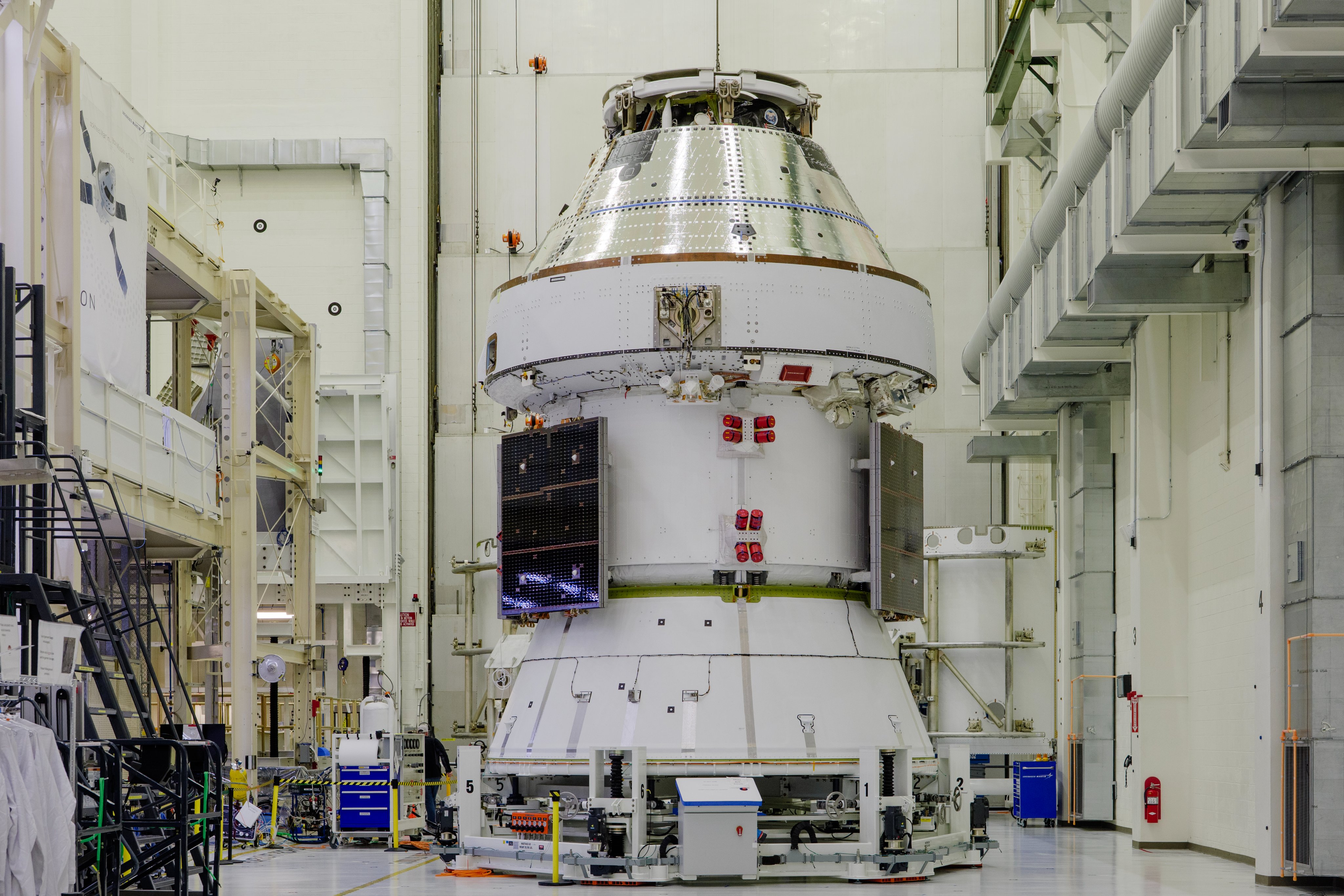

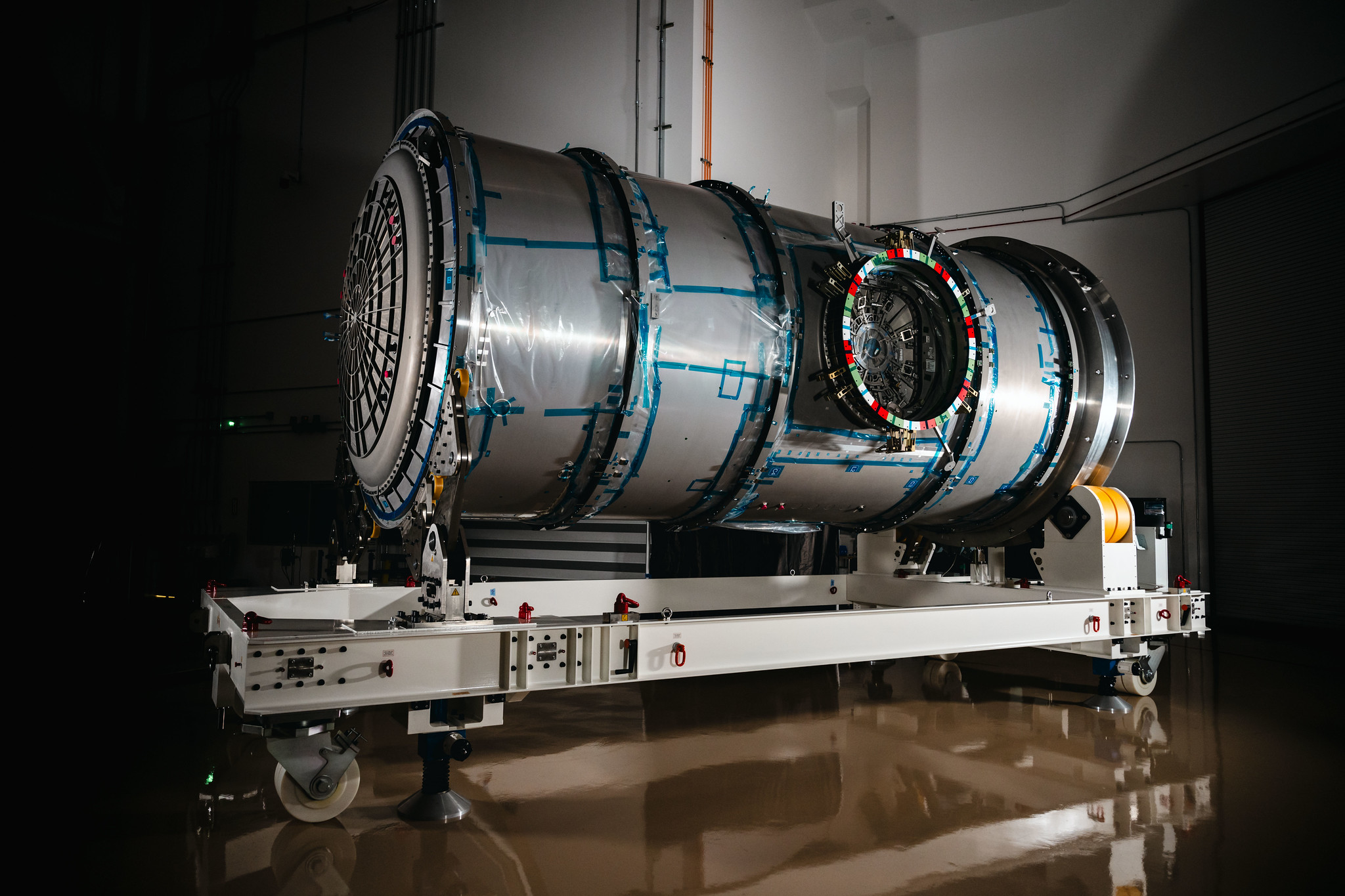

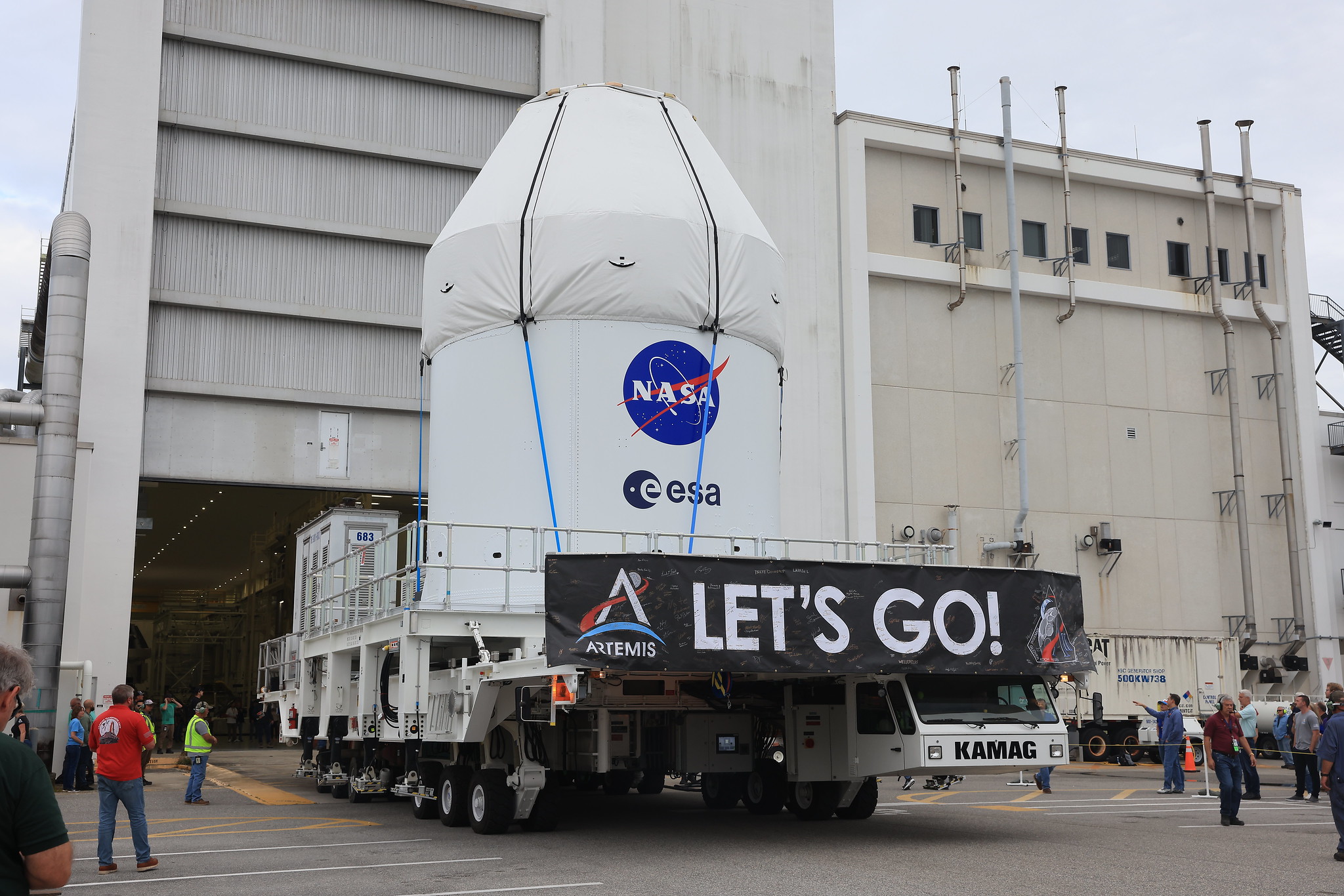

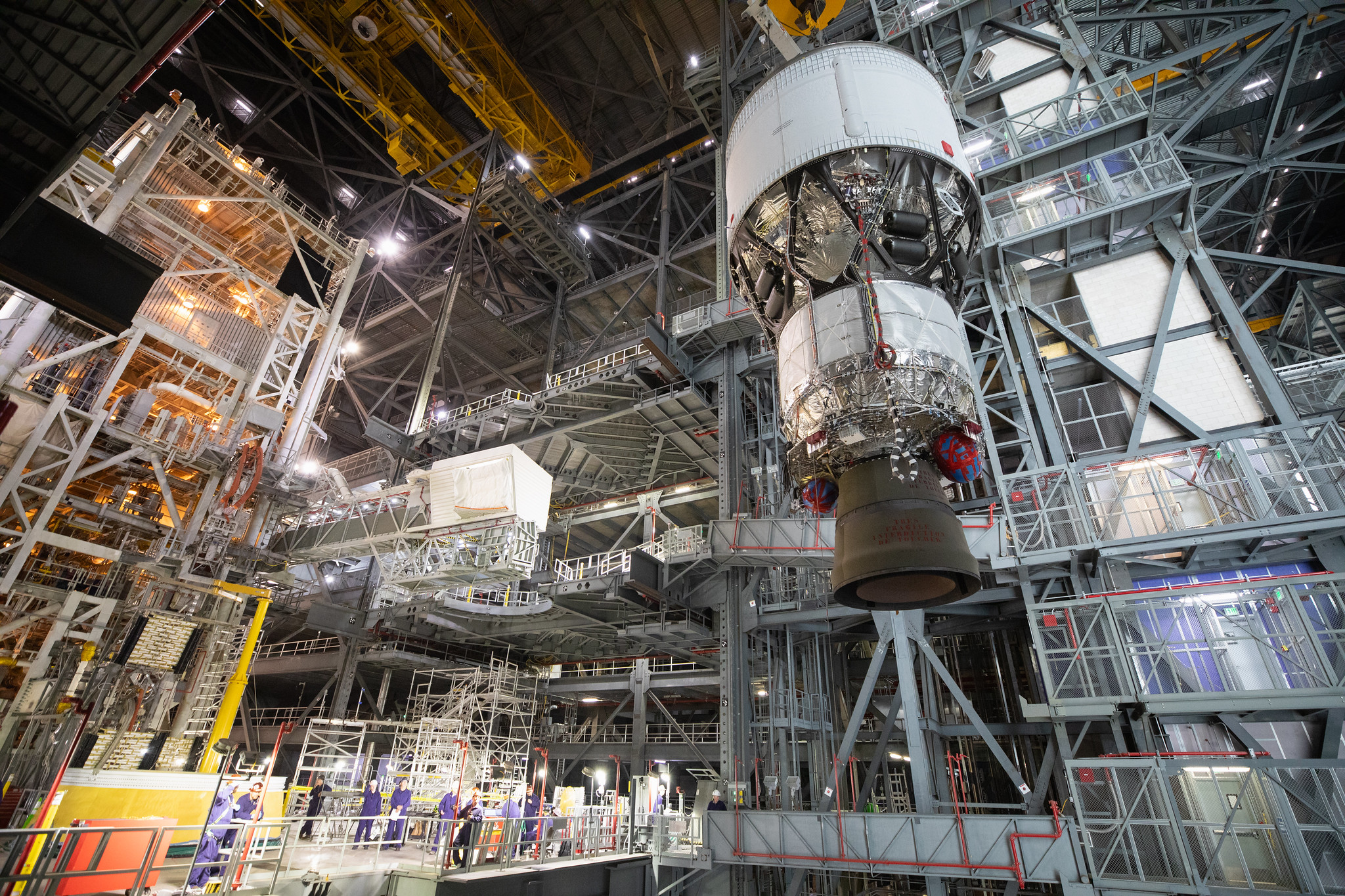

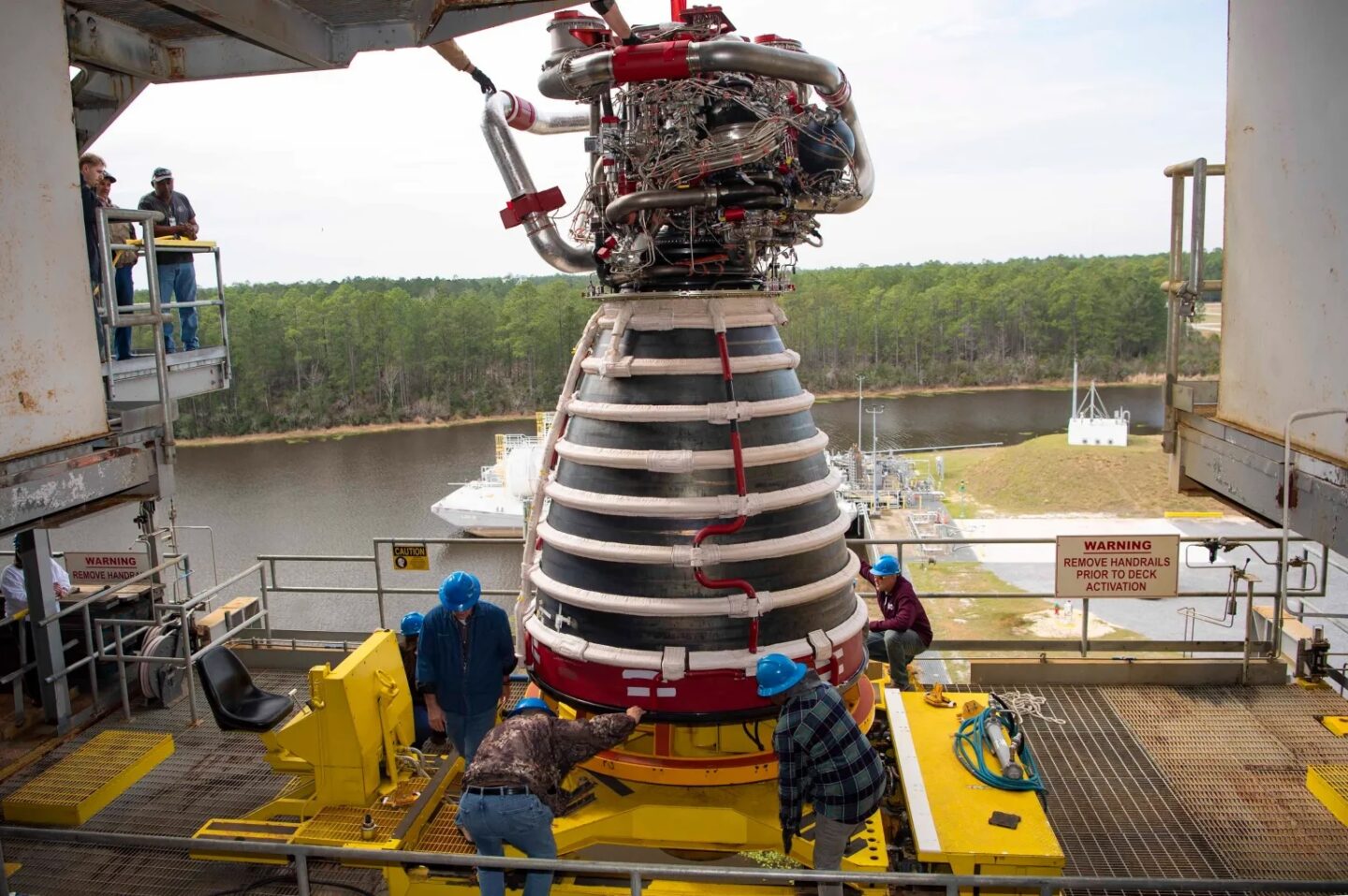

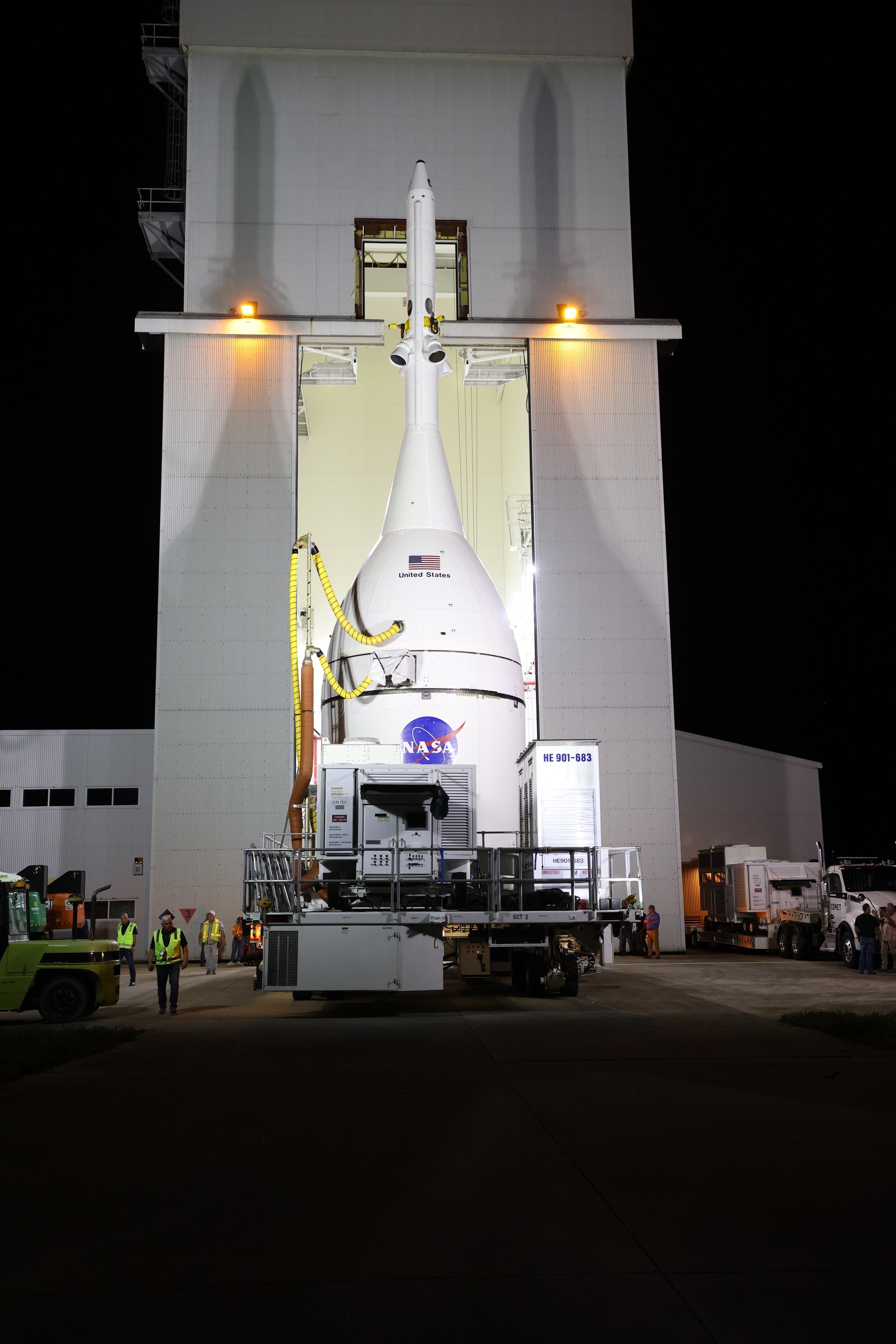

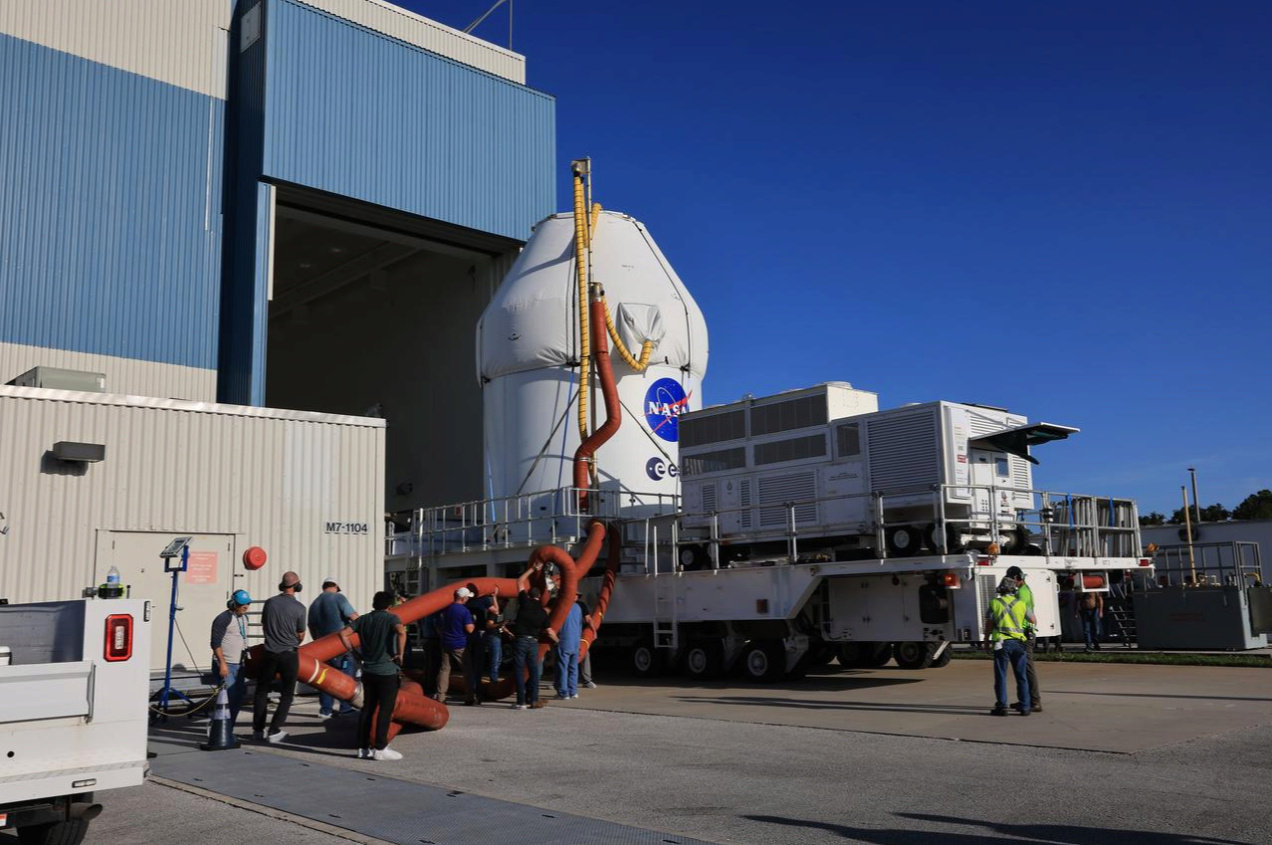

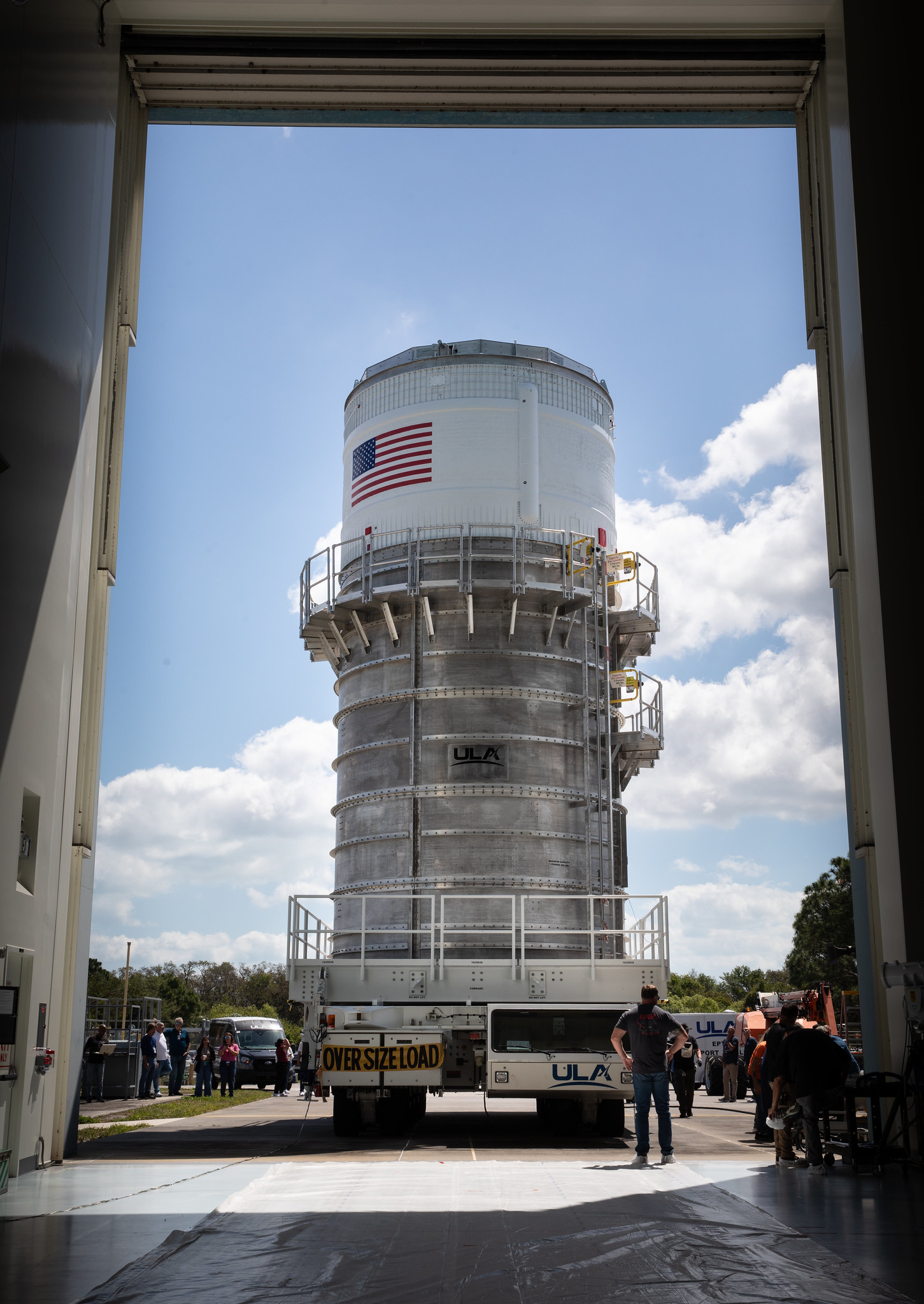

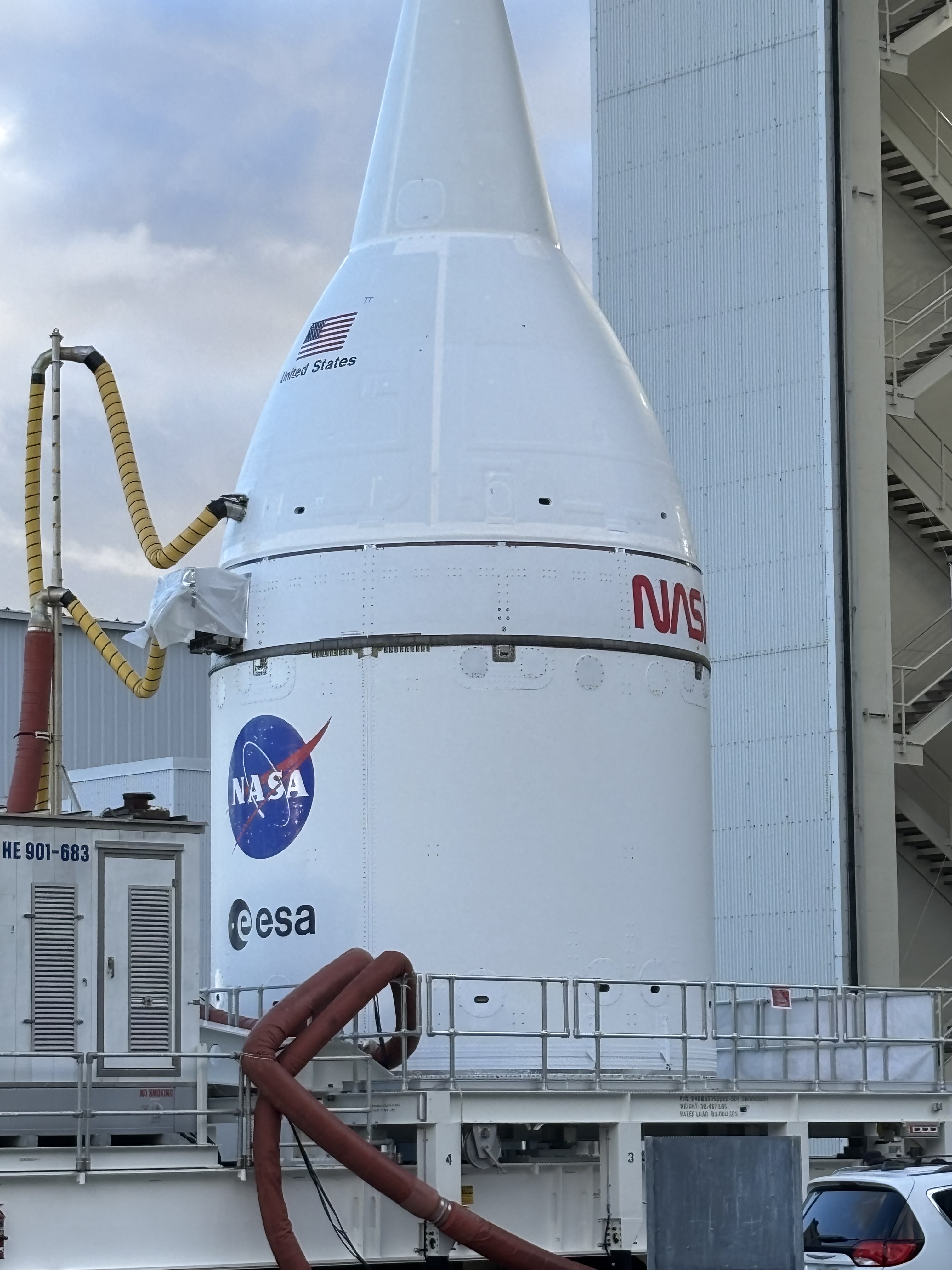

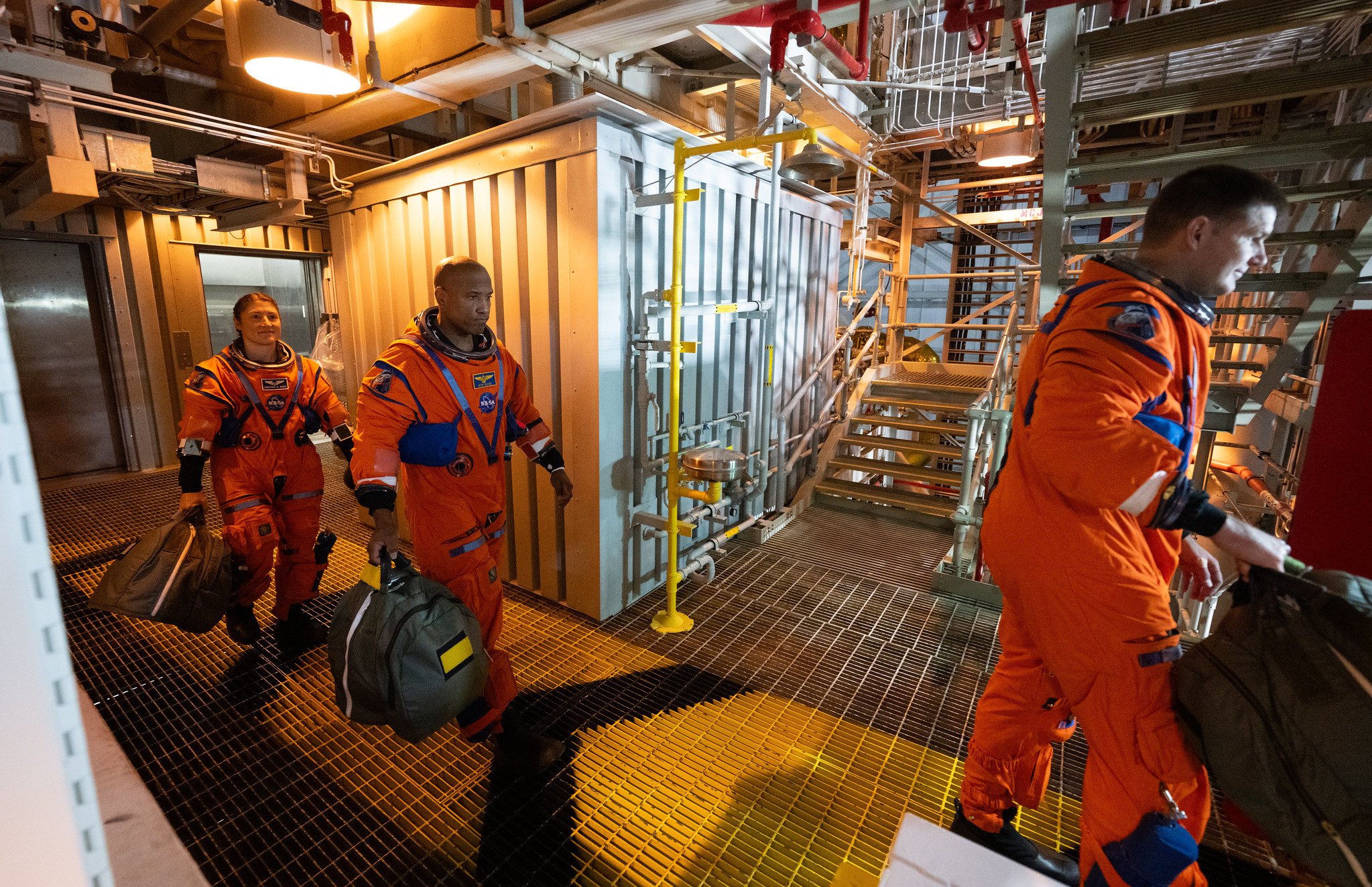

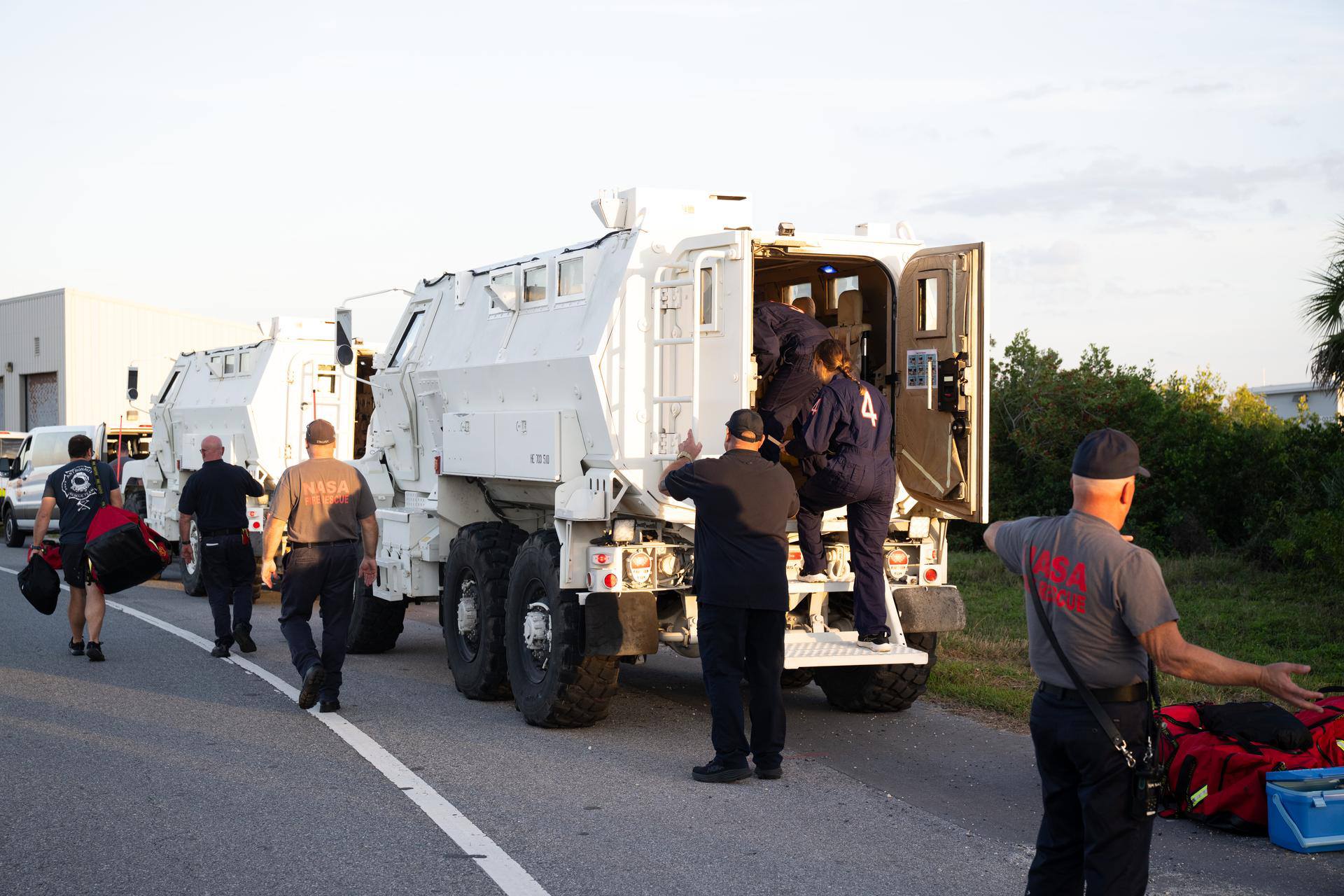

attractif. VAB, mise en place de l'étage supérieur ICP de Boeing et ULA pour le lanceur Artemis 2. Armstrong O&C Building, sortie du vaisseau Orion en partance pour le MPPFF, Multi-Payload Processing Function Facility afin de réaliser les remplissage en ergols. 9 mai, la NASA annule définitivement le Gateway. Les vol Artemis 2 et 3 sont maintenus, mais ce ne sont que des fly-by habité. Artemis 3 devait logiquement être la première vraie mission où 2 des 4 astronautes posaient le pied au sol, mais après s’être docké au Lunar Gateway avec Orion, se transférer dans le Starship HLS et aller se poser et revenir a la Gateway avec HLS, pour rentrer sur Terre avec Orion. Remplacement des plaques métallique recouvrant le déflecteur du LC39B 20 juin, La NASA a testé le moteur RS-25 n° 20001 sur le banc d'essai Fred Haise du centre spatial Stennis de la NASA à Bay St. Louis, dans le Mississippi. Les équipes d'essai ont allumé le moteur pendant près de huit minutes et demie (500 secondes), soit la même durée d'allumage des moteurs RS-25 lors du lancement du SLS pour des missions Artemis vers la Lune. Au cours de l'essai, les opérateurs ont également allumé le moteur n° 20001 à 111 % de sa puissance, soit la même poussée nécessaire pour lancer en orbite le SLS transportant la sonde Orion. Cet essai de pleine durée était le premier depuis que la NASA a terminé les essais de certification des nouveaux moteurs RS-25 de série en 2024. L3Harris Technologie, ex Aerojet Rockedyne fabrique ses moteurs pour le SLS. Le moteur 20001 est le premier du genre a être fabriqué depuis la fin du programme STS en 2011, il propulsera le SLS Artemis 5. Le tir d'essai a eu lieu quelques jours avant le 50e anniversaire du premier essai du moteur principal de la navette spatiale à Stennis, le 24 juin 1975. Ce moteur portait le numéro de série 0001. Le nouveau moteur RS-25 est désigné n° 20001. 26 juin, Nortrop Grumman teste au banc le booster SRB BOLE (Booster Obsolescence and Life Extension), le plus grand propulseur à propergol solide segmenté jamais construit. L'essai se déroule parfaitement jusqu'à T + 1mn 43 s lorsque la tuyère est arraché du booster. Ce dernier finit normalement sa propulsion jusqu'à T+ 2 mn 36s. Le moteur BOLE est destiné à équiper la version Block 2 du SLS à partir de la mission Artemis IX. Doté d'un carter composite non peint et d'un câblage en cuivre pour la protection contre la foudre, le propulseur a généré plus de 1,8 million de kilos de poussée à l'allumage et a fonctionné pendant environ deux minutes et 20 secondes. Des capteurs surveillaient des centaines de paramètres grâce à 763 canaux de données, et un système d'extinction au dioxyde de carbone a permis de sécuriser le propulseur après son allumage. Le moteur BOLE DM-1 s'est avéré être le deuxième moteur-fusée à propergol solide le plus puissant jamais testé, derrière un propulseur d'appoint de 260 pouces dans les années 1960. Monté sur le côté, le moteur était maintenu par un gros bloc de béton, ce qui l'empêchait d'avancer. Tous les moteurs d'essai du programme sont traités dans une enceinte de montage, éloignée du moteur avant le test. Il s'agit du premier des deux tests de développement du moteur prévus pour BOLE. Lors du test DM-1, le moteur a été refroidi à 15 °C afin de tester sa réponse en conditions ambiantes. D'autres tests évalueront les performances du BOLE à froid et à chaud, si le bloc SLS 2 reste intégré au programme Artemis. L'enveloppe du BOLE est fabriquée en fibre de carbone, il est plus grand que le RSRMV (Redesigned Solid Rocket Motor-V) hérités du SLS, mesurant 47,5 m de haut et 3,8 m de diamètre, contre 46,9 m de haut et 3,7 m de diamètre pour le RSRMV. La tuyère a été redessinée, avec un diamètre de 4,4 m, contre 3,9 m pour la buse RSRMV. La tuyère BOLE, fabriquée en matériau composite avec un matériau phénolique en verre brun, comprend également une rallonge de 0,6 m. Le boosters BOLE ont été conçus pour augmenter l'impulsion spécifique de 3,9 % et l'impulsion totale de 11 % par rapport aux propulseurs à cinq segments existants, permettant au bloc 2 d'ajouter 5 tonnes de charge utile par rapport à la prochaine version du bloc 1B du SLS. Pour offrir de meilleures performances, les boosters BOLE utiliseront un propulseur amélioré à base de polybutadiène à terminaison hydroxyle (HTPB), contrairement au polybutadiène acrylonitrile (PBAN)actuellement utilisé sur les propulseurs à poudre. Les améliorations apportées au propulseur BOLE sont le fruit de l'annulation du programme OmegA, lancé alors qu'Orbital ATK était en compétition pour le programme National Security Space Launch (NSSL). La famille Falcon de SpaceX et le lanceur Vulcan de l'United Launch Alliance ont finalement été sélectionnés par l'US Space Force, éliminant ainsi le besoin d'OmegA. Le BOLE est le second plus gros booster à poudre testé, mais dans les années 1960 un autre moteur, le AJ260 avait été fabriqué par Aerojet comme premier étage du Saturn 5 au cas où les moteurs F1 échouent. D'un diamètre de 260 pouces (6,6 mètres), il avait été fabriqué et testé en Floride, à 50 km au nord de Miami et à 22 km de Homestad AFB, amené par bateau à travers un nouveau canal. 2 essais de mise à feu ont eu lieu en septembre 1965 et février 1965, avec un moteur court de 24 mètres produisant 1 800 tonnes de poussé durant 114 secondes. Un 3e essais a eu lieu en juin 1967 avec le booster SL 2 équipé d'une tuyère partiellement immergée délivrant une poussée de 2 900 tonnes. Presque à bout de souffle, la tuyère du booster s'est éjectée, répandant du propergol à base d'acide chlorhydrique sur les zones humides des Everglades, les champs cultivés et les maisons de Homestead. De nombreux habitants de Homestead se sont plaints des dégâts, notamment des dommages à la peinture de leurs voitures et la destruction de récoltes valant des milliers de dollars. Le programme a été abandonné les installations laissées en état pendant des années avec le booster SL 3 dans son silo d'essai recouvert de plaques de fer. Le bâtiment au dessus a até détruit et des poutrees en béton recouvrent le silo désormais.

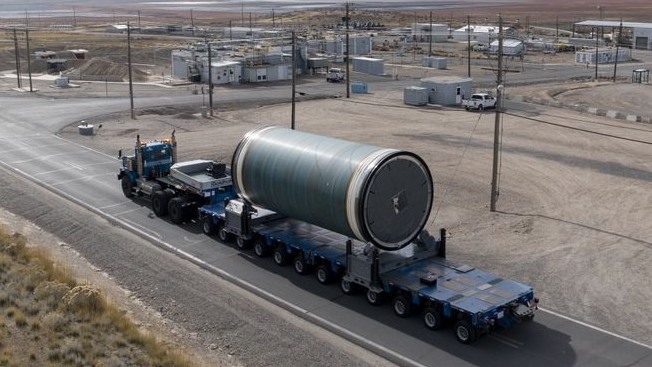

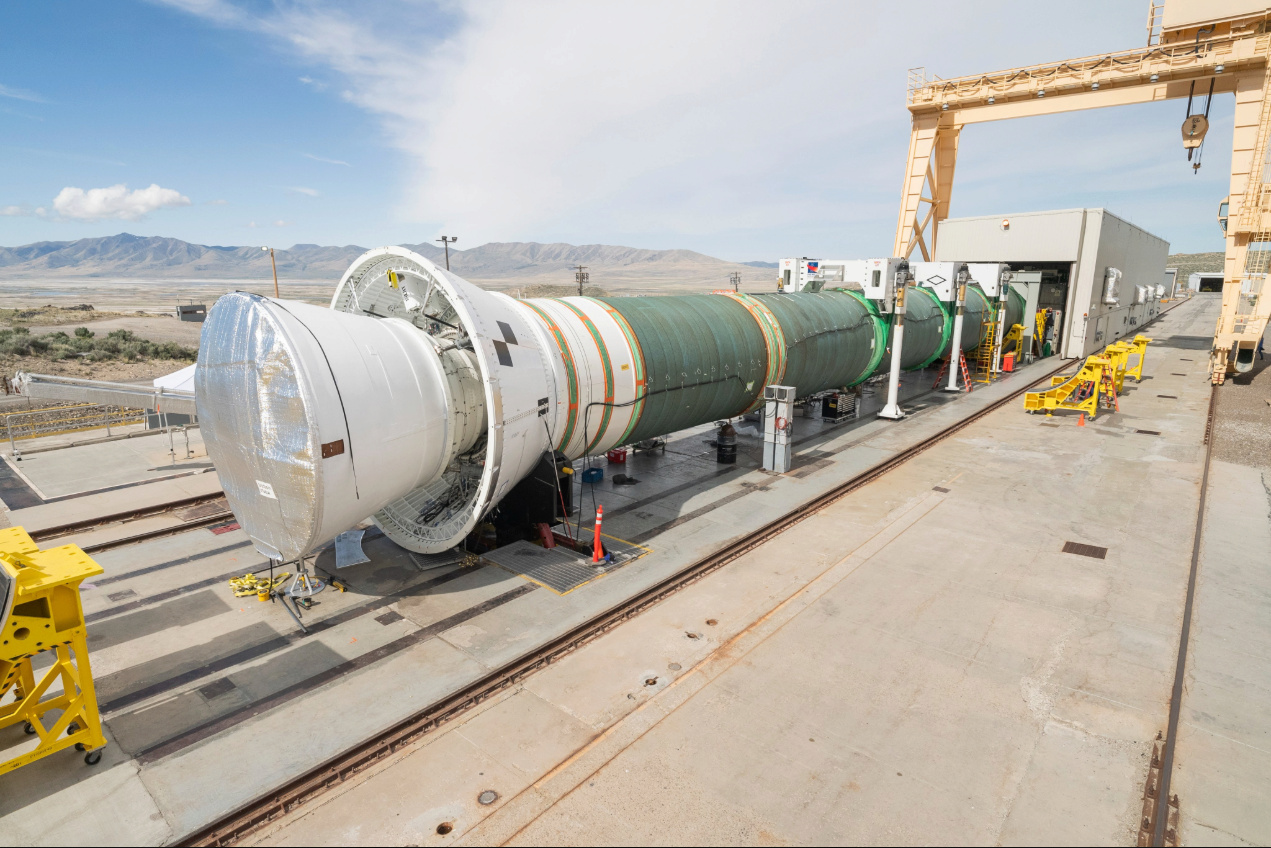

Février 2024, sur son site de Promontory dans l'Utah, Nortrop Grumman a finalisé l'assemblage de son premier segment de moteur BOLE (Booster Obsolescence and Life Extension). Se basant sur une technologie de fibres de carbone et des matériaux composites plus légers, le booster BOLE procurera une poussée 11% supérieure à celle d'un SRB dans sa version actuelle ainsi qu'une augmentation d'emport de 5 t pour le SLS Block 2, qui décollera à partir d'Artemis 9 Ces RSRMV à 5 segments sont si longs (54,5 m) qu'un stabilisateur/support a été ajouté au banc d'essai pour empêcher le segment de se courber vers le bas en son milieu.
Pour Constellation, les programmes de
développement moteur (DM) 1, 2 et 3 à 5 segments ont été réalisés en
septembre 2009, aout 2010 et septembre 2011. Après l'annulation de
Constellation, un essai de SRB à 5 segments pour le SLS a eu lieu en
mars 2015, QM-1 et juin 2016 QM-2. |
2026 |
