La NASA prévoit 7 vols pour cette année :
_ STS 36,
février, Atlantis DoD
_ STS 31, avril, Discovery Huble
_ STS 35, mai, Columbia
ASTRO 2
_ STS 38, juillet, Atlantis DoD
_ STS 40, août, Columbia SLS 1
_ STS
41, octobre, Discovery Ulysses
_ STS 37, novembre, Columbia GRO
_ STS 42,
décembre, Atlantis IML 1
|
STS 32 Columbia
9 au 20 janvier 1990,
largage Symcom
4-5 et récupération du LDEF.
|

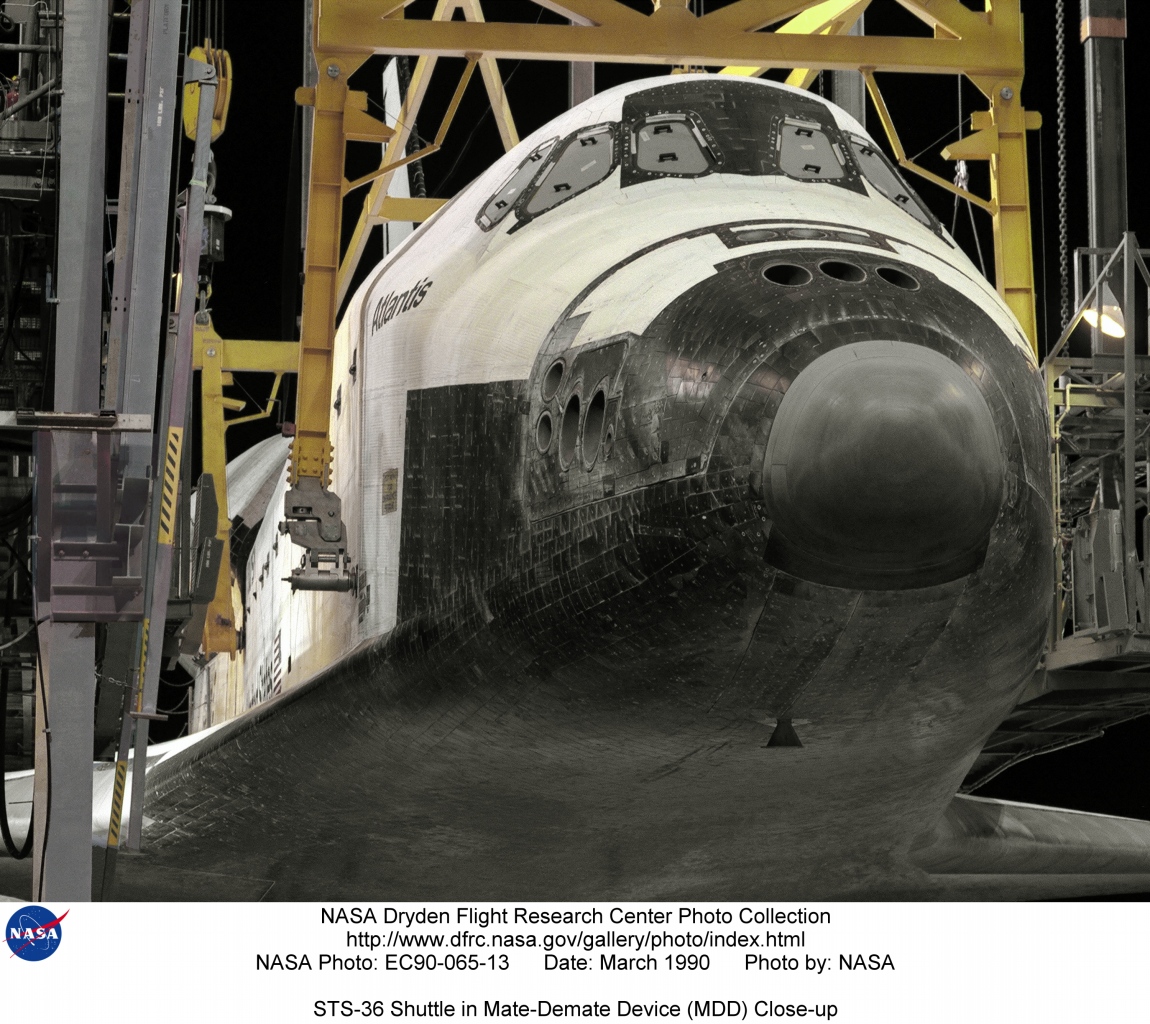

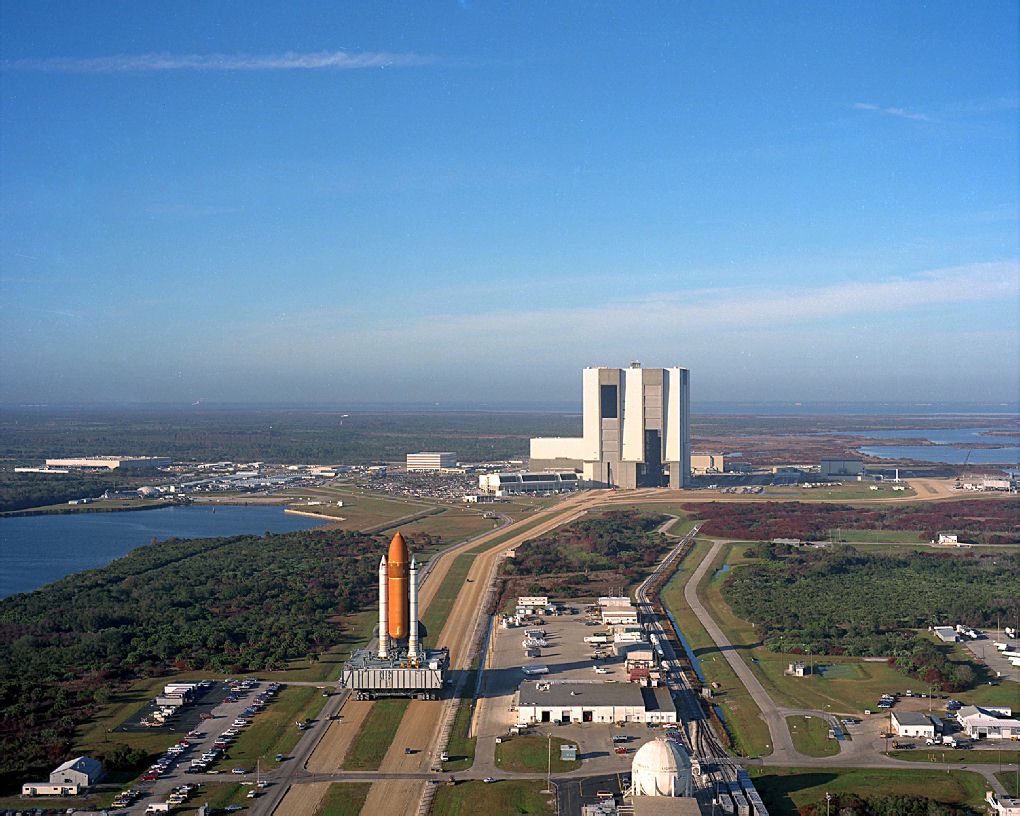

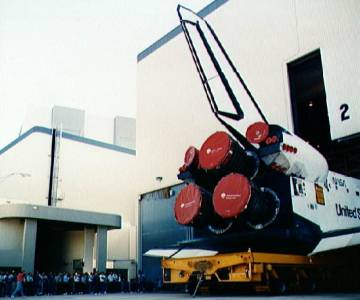

19 janvier, rollover d' Atlantis STS 36 dans la baie 3
du VAB.

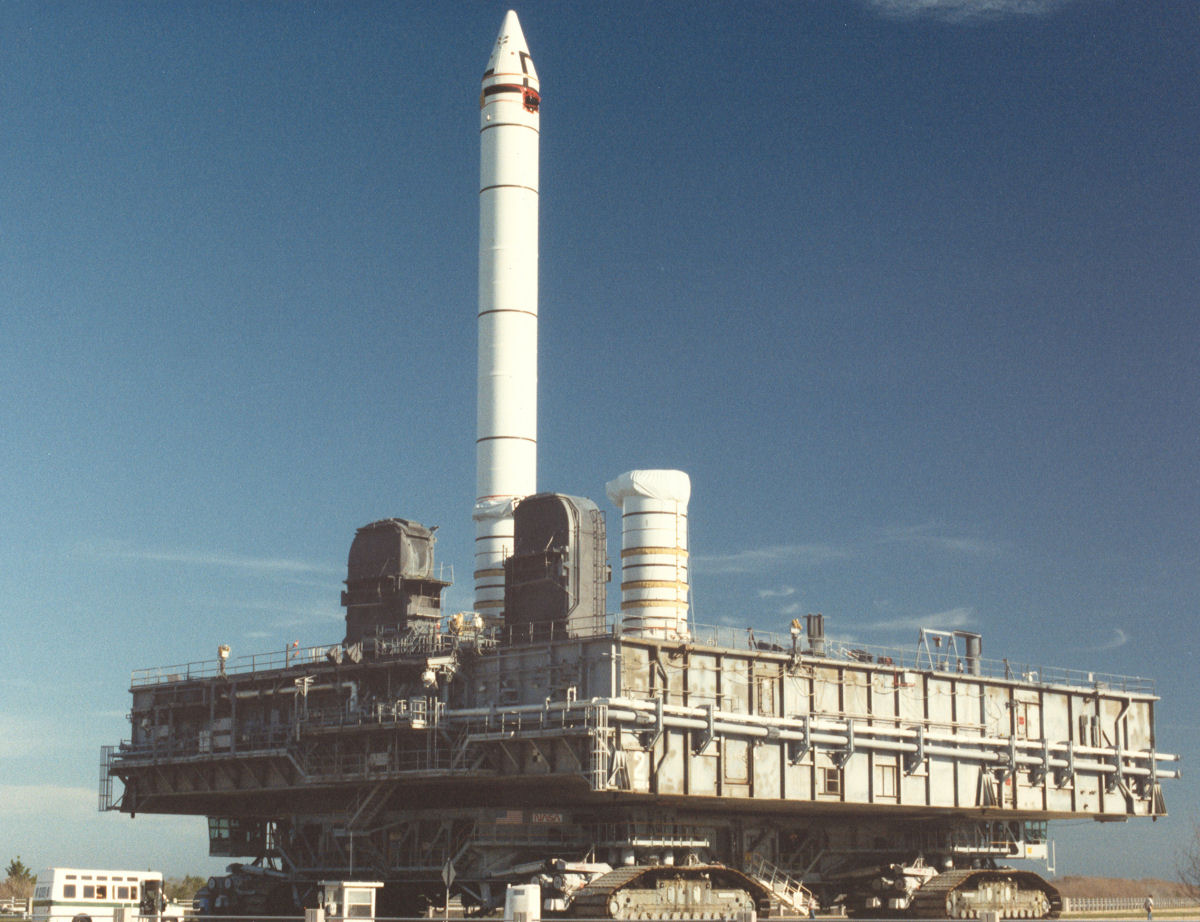

25 janvier, rollout d' Atlantis STS 36 sur le MLP 1 vers le pad 39 A.
26 janvier Columbia retourne au KSC.
30 janvier
Columbia rentre dans l' OPF 1 pour la préparation de la mission STS 35. Dans le
VAB, baie 3 commence le montage des boosters SRB pour STS 35 sur le MLP 3.
Le LDEF est retiré de la soute de
Columbia.
|
STS 36 Atlantis
28 février au 4 mars 1990,
charge
utile DoD. |
Février, OPF 1 installation de la charge Astro dans la soute de
Columbia. C'est la première charge utile intégrée à l'horizontale avant le
rollout depuis l'accident de Challenger.
27 février, VAB HB3, STS 35, l'assemblage du booster gauche se termine.
Mars, le bâtiment OSB du KSC est déclaré opérationnel.

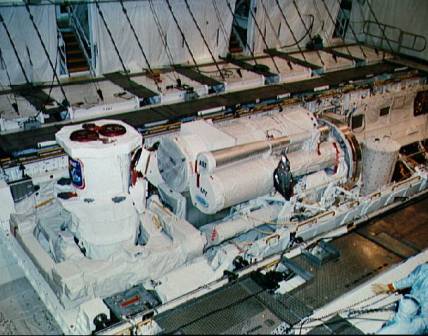

OPF 1 la charge utile Astro est mis dans la
soute de Columbia

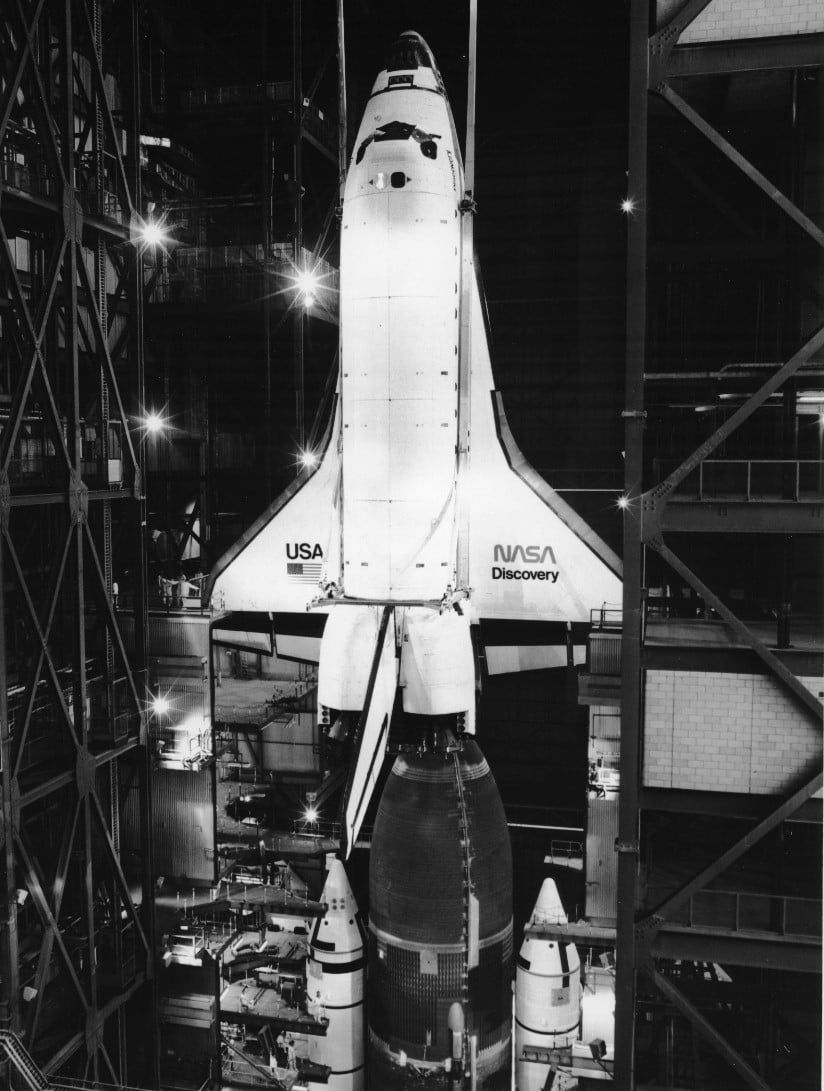

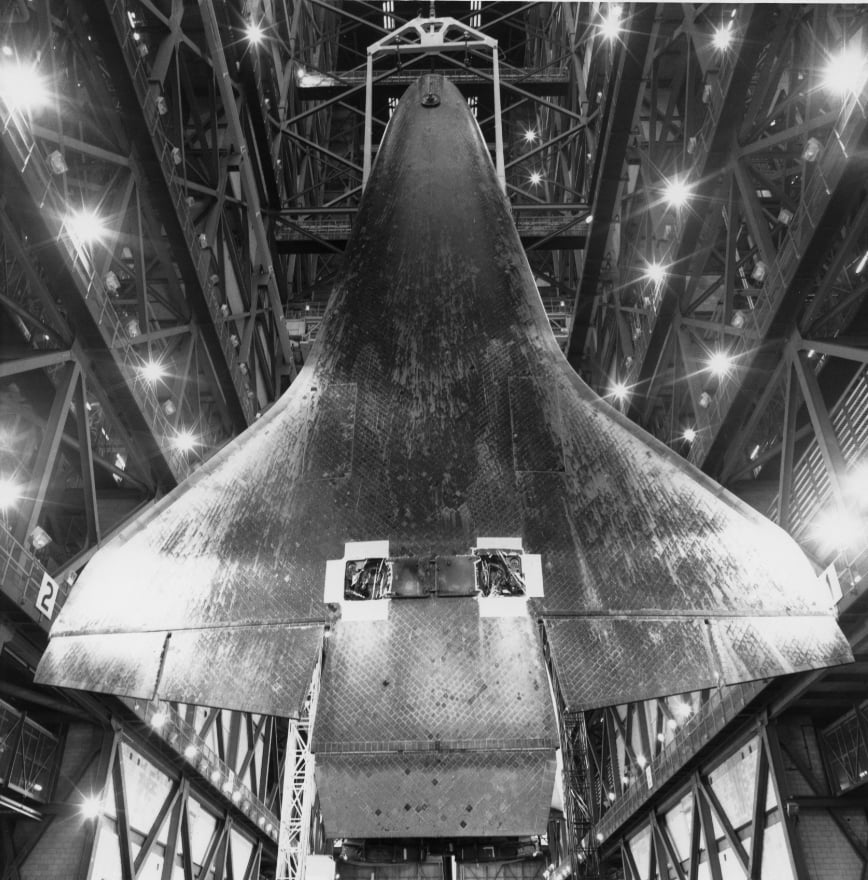

5 mars, roll over de Discovery STS 31, de l' OPF 2 vers
la baie 1 du VAB L' Orbiter pendant son séjour de trois mois dans l' OPF a
reçu 36 modifications de structures et de ses système de vol et de bord.
Discovery est le premier véhicule équipé des nouveaux frein au carbone,
après leurs tests à la base de Wright Patterson, dans l' Ohio. Les turbopompes
oxygène ont été équipées d' appareils de mesure pour déterminer s' il est
nécessaire après chaque vol de les reconstruire. Un seul moteur est changé,
le n° 2011 en position 1, les autres sont les mêmes que sur le vols
précédent, le n° 2031 en position 2 et le 2107 en position 3.
12 mars, VAB HB3, STS 35, l'assemblage du
booster droit se termine.
13 mars, Atlantis retourne au KSC. L' Orbiter est dé
maté et le lendemain rentre dans l' OPF 2 pour la préparation de STS 38 pour
le DoD.

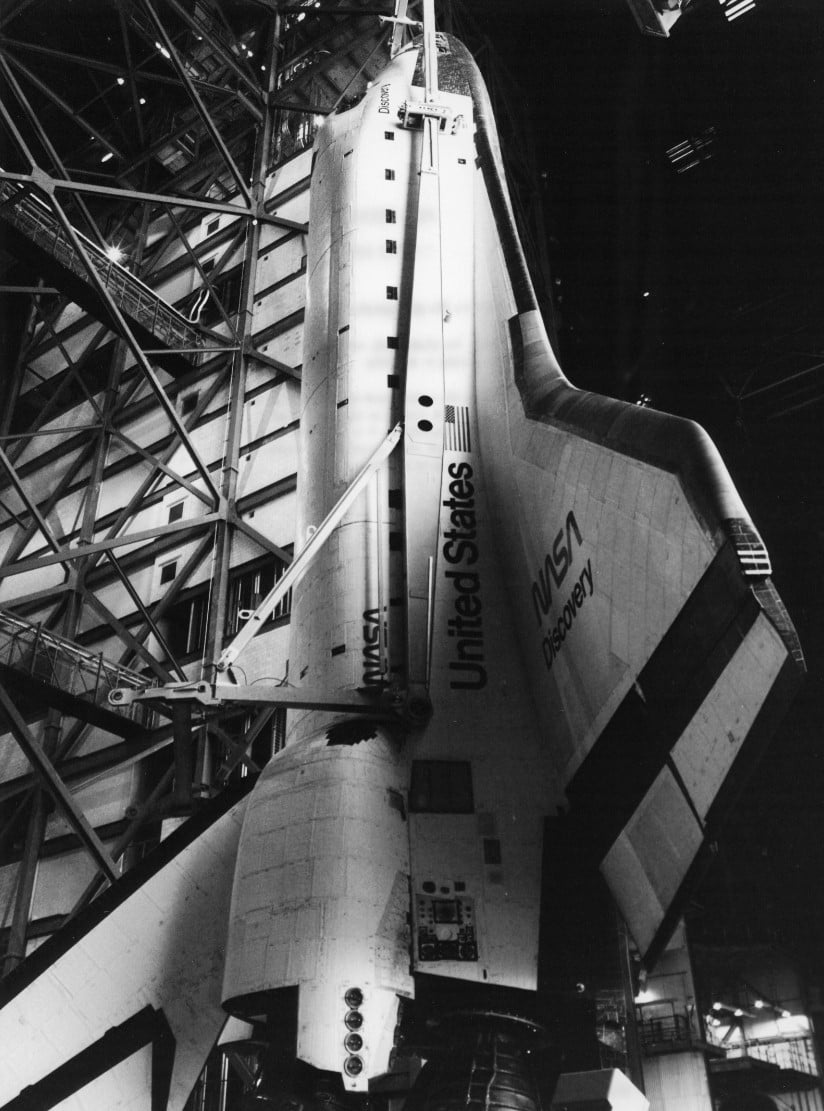

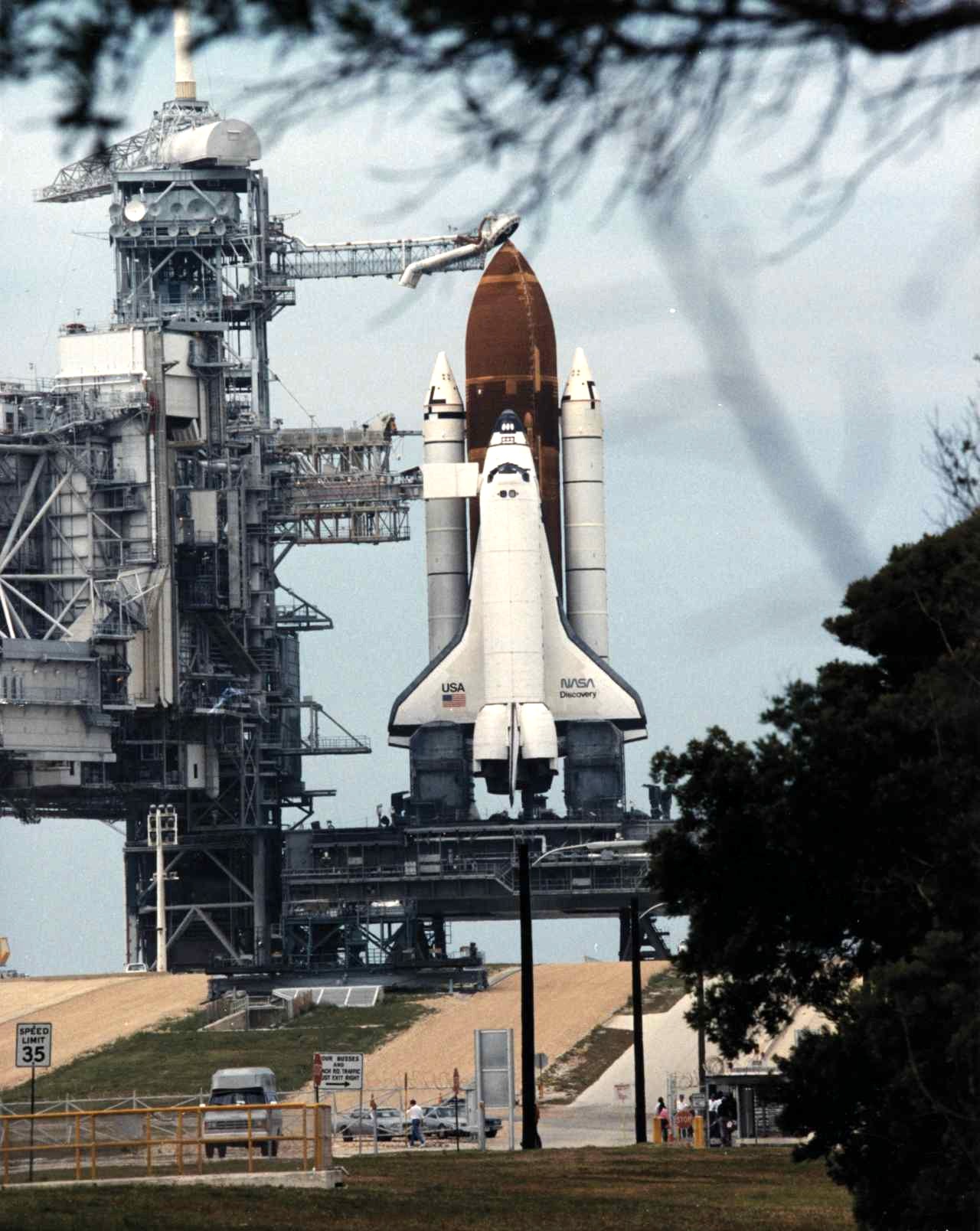

15 mars roll out de Discovery STS 31 sur le MLP 2 vers
le pad 39 B. Le SRB arrière droit a été changé et remplacé par celui prévu
sur STS 35 (problème de joint).
22 mars, VAB HB3, STS 35, le réservoir externe est assemblé au stack SRB.
10 avril, le lancement de Discovery STS 31 a
été reporté suite à un problème avec les APU. Ce retard repoussera le lancement
de Columbia STS 35 au 9 mai.

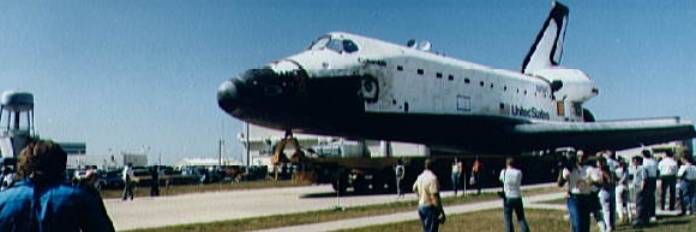

16 avril, rollover de Columbia STS 35
vers la baie 3 du VAB.

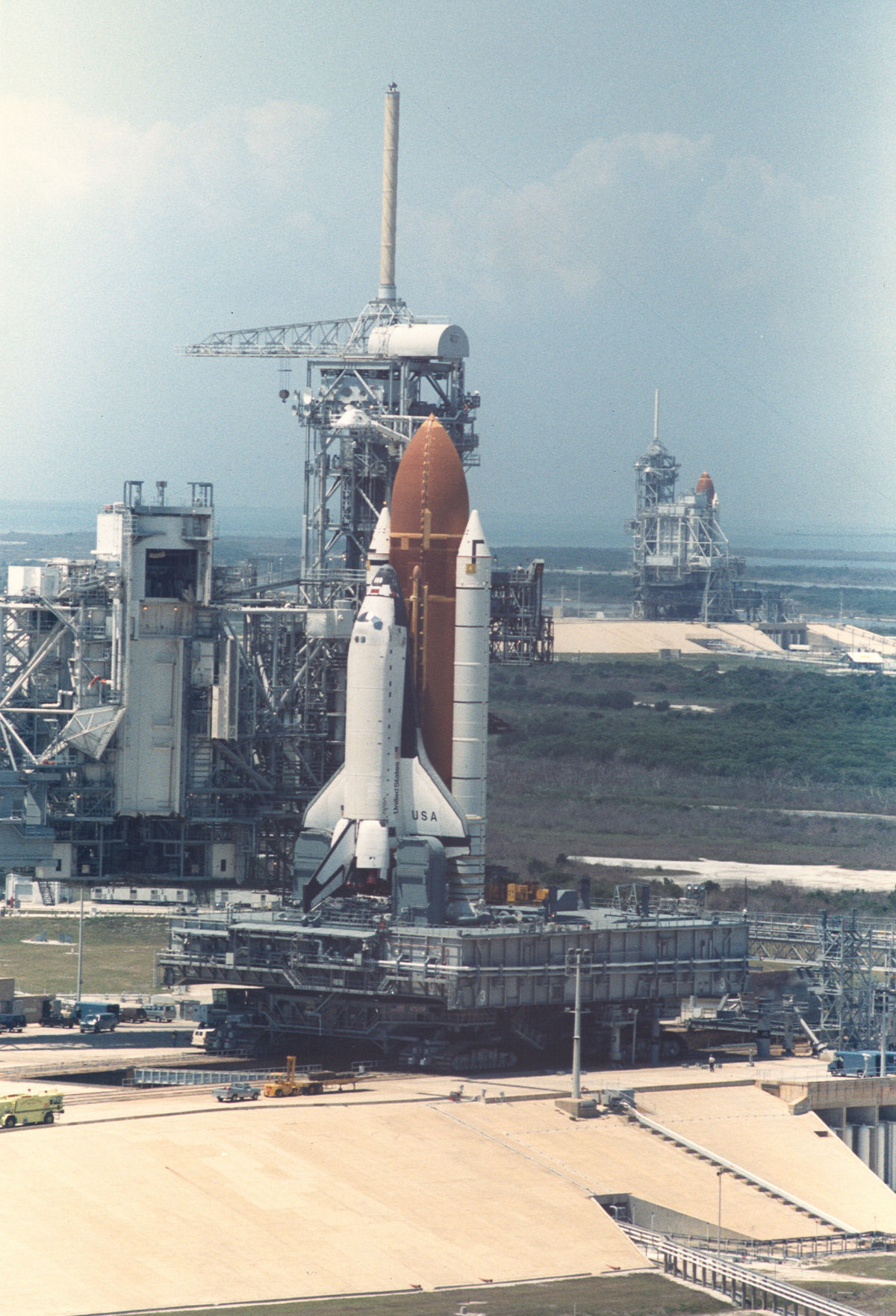

22 avril, roll out de Columbia STS 35 sur le MLP 3 vers
le pad 39 A. L'

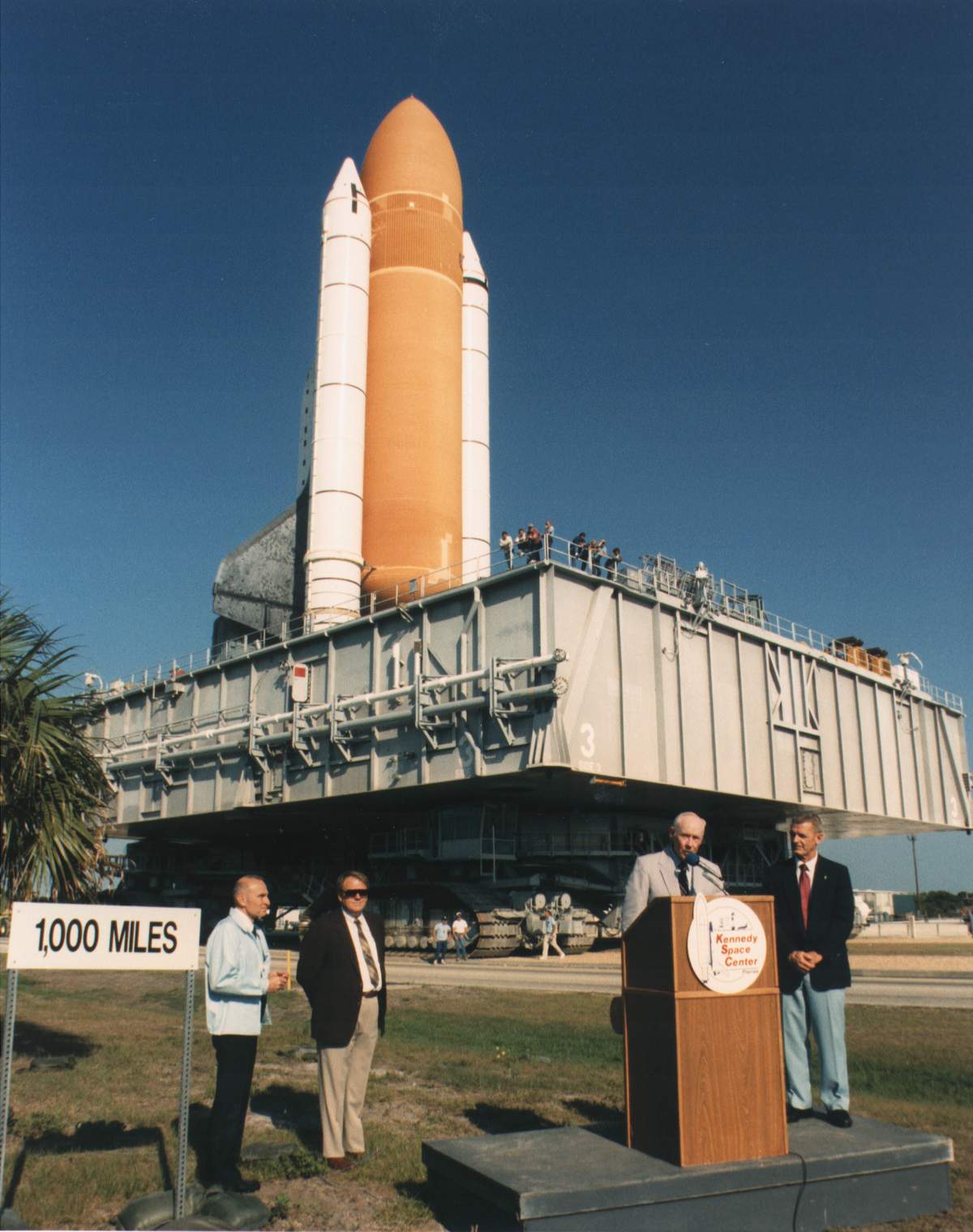

occasion de ce rollout marque le 1000 eme miles pour le Crawler Transporter n°2
(1800 km). Portant près de 3000 tonnes, il tracte les plateformes de lancement
depuis plus de 25 ans avec au commande depuis tout ce temps 10 conducteurs. Le
Crawler construit à l' origine pour Apollo en 1964 à transporter les Saturn 5,
1B et maintenant le Shuttle.

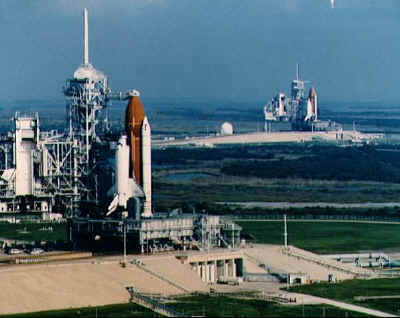

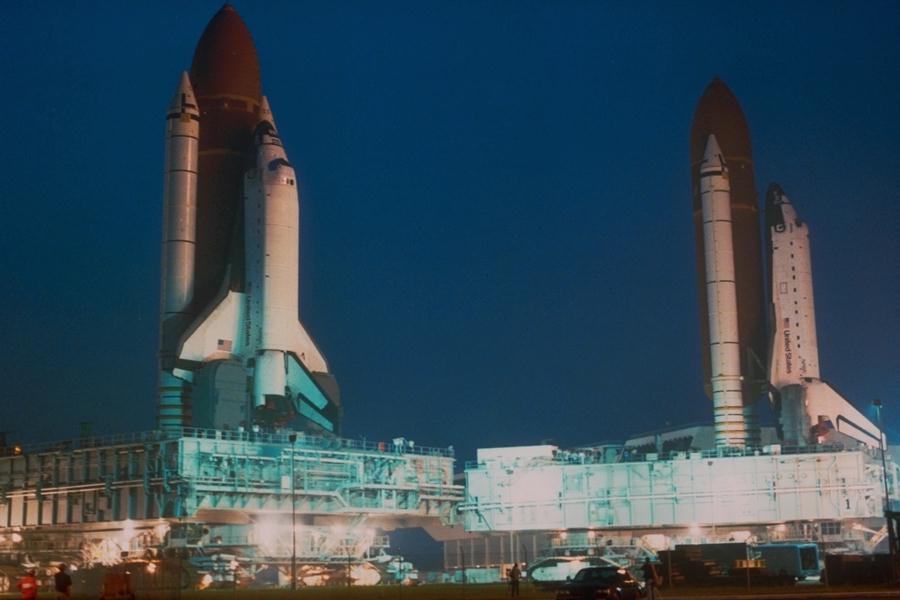

Pour la première fois depuis 1986, deux Shuttle se trouvent en même temps sur
les pads 39 A et B, STS 31 sur le 39B et STS 35 sur le 39A.

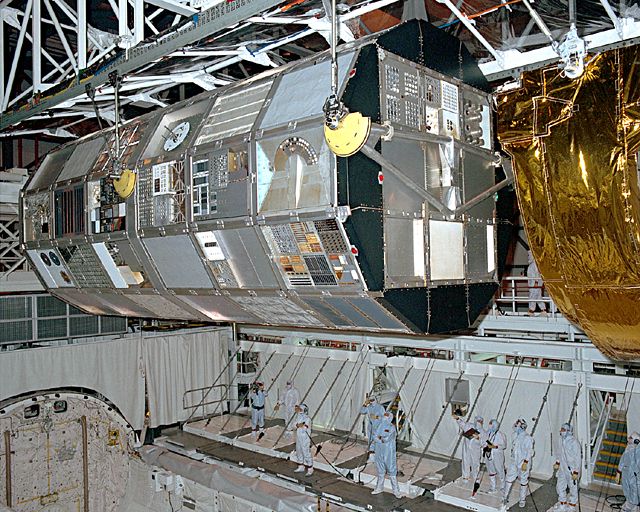

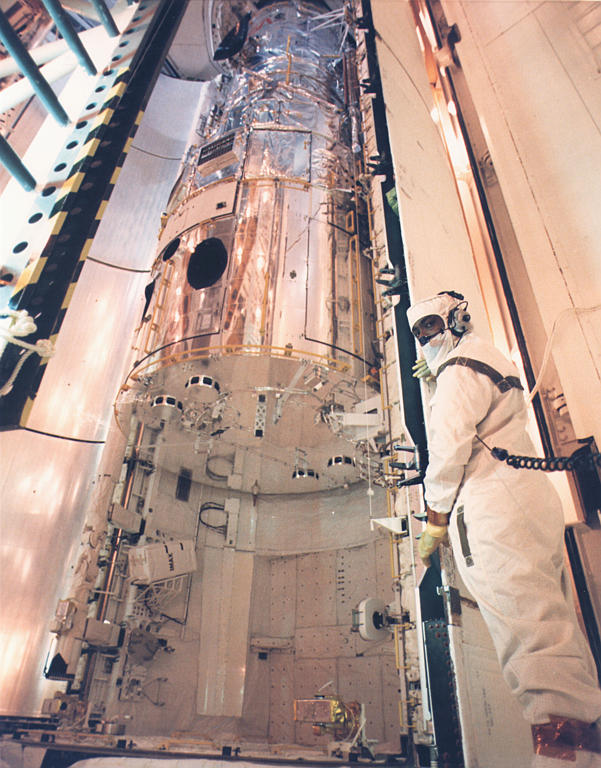

Le télescope Huble dans la soute
de Discovery.
|
STS 31 Discovery
24 au 28 avril 1990,
largage du
télescope Huble.
|
26 avril, la NASA annonce que l'astronaute Sam
Durrance a été infecté par une maladie qui lui coûterait sa place sur la
mission STS 35. Si il ne vole pas, il sera remplacé par Ken Nordsieck. Le
lendemain, l'équipage commandé par Vance Brand, mais sans Durrance participe
au TDDT.
Le 14 mars dernier, la NASA a lancé à l' aide d' un
lanceur Titan 3 un satellite Intelsat 6/ F3. Mais à la suite d' un problème
sur le largage de la coiffe à la fin du vol, le satellite n' a pu être mis sur
sa bonne orbite. Il est actuellement à 260/ 440 km, son moteur de périgée
ayant été sacrifié pour séparer la coiffe du satellite. La NASA avec le
constructeur Hughes et Intelsat envisagent l' étude d' une mission de sauvetage
réalisée par le Shuttle. Les astronautes tenteraient de " rebooster
" le satellite, sans avoir à le ramener sur terre. Le montant d' une telle
opération serait économiquement viable, mais ne pourrait avoir lieu avant la
fin de l' année ou en 1991.
L'enquête confirme que le non
déploiement d'Intelsat 6 F3 est du à un problème de câblage sur le
second étage du Titan 3, ce dernier ayant lancé il y a trois mois une
paire de satellite le câblage ayant été mal reconfiguré pour une
charge unique. Lorsque les techniciens n'ont pas reçu la confirmation de
la séparation du satellite et du déploiement de son antenne, une seconde
commande est envoyée afin de séparer le satellite de son moteur Orbus 21
PKM laissant libre l'accès pour une récupération ultérieure. Afin de
caler le satellite sur une orbite plus stable, les techniciens ont allumé
les moteurs de contrôle d'attitude afin de placer Intelsat sur une orbite
270-396 km. Sur sa nouvelle orbite, il peut attendre une décision des
membres d'Intelsat sur son sauvetage.

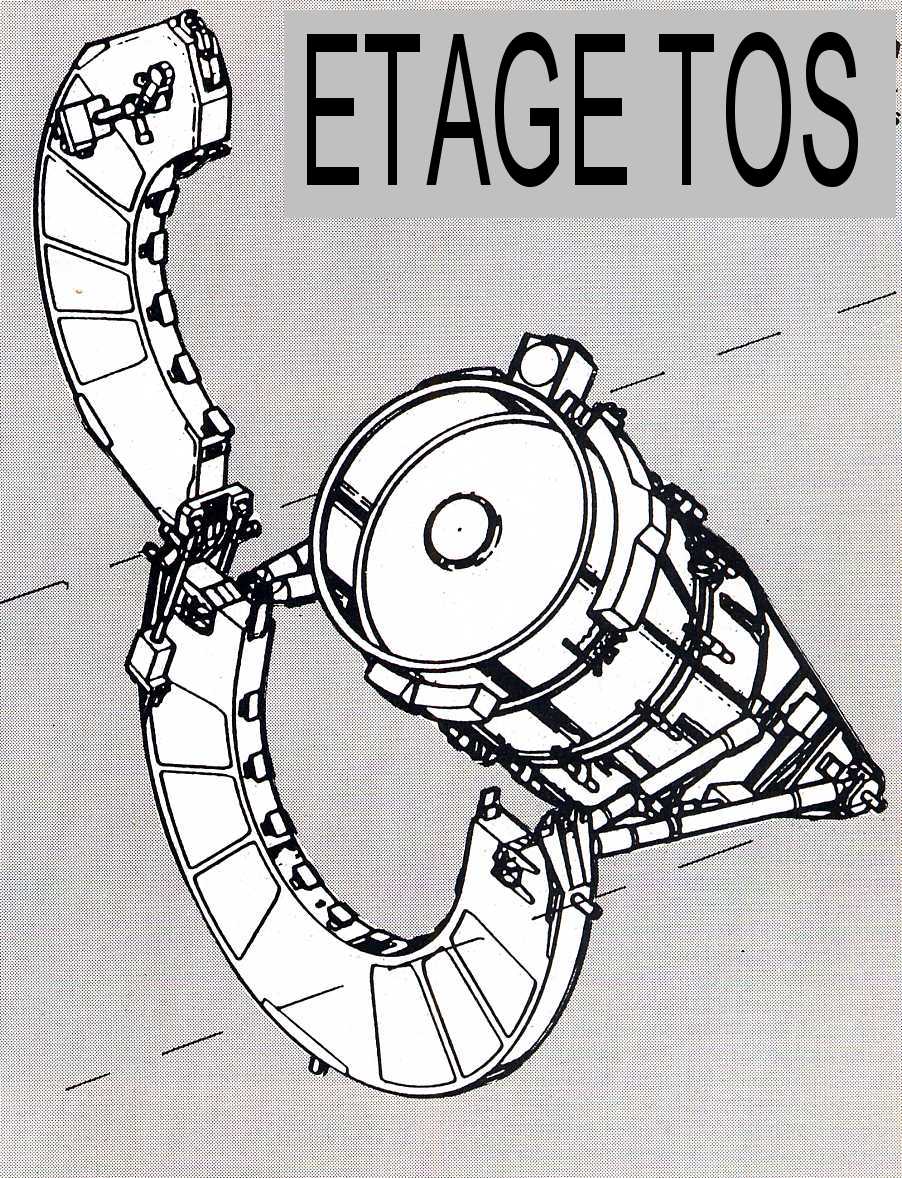

Le plan de sauvetage de la NASA prévoit

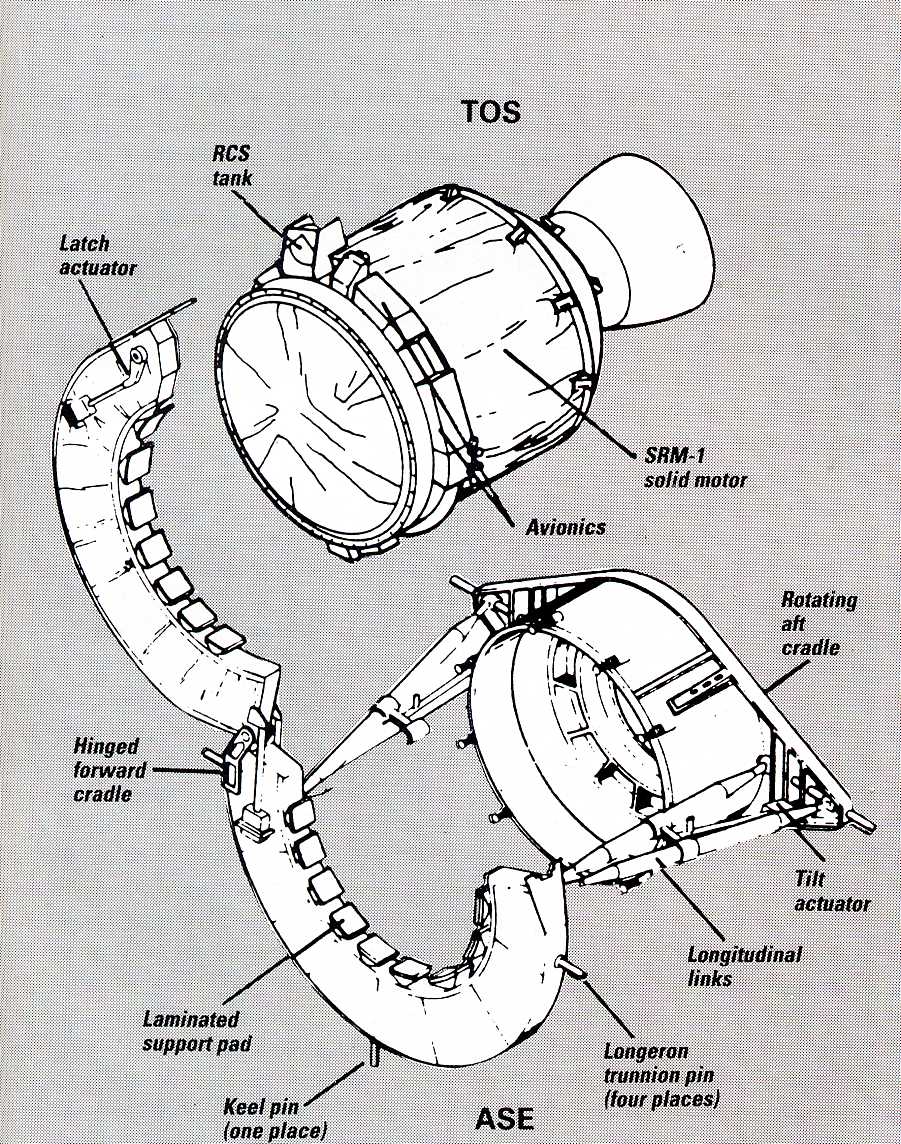

d'utiliser un étage TOS Transfert Orbit Stage qui n'a jamais encore volé
équipé d'un moteur Orbus 21 PKM qualifié en janvier dernier par Orbital
Sciences Corp. Le scénario demandera deux astronautes en EVA,
l'abaissement d'orbite du satellite vers une altitude compatible avec le
Shuttle et la stabilisation du satellite. Après RV avec le Shuttle, le
satellite sera capturé comme pour la mission 51A par un astronaute avec
un MMU doté d'une structure cylindrique qui sera attaché à la base du
satellite. Stabilisé, l'ensemble sera récupéré par le bras RMS et mis
dans la soute.
Dans la soute, le berceau support associé
à l'étage TOS, l'ASE sera ouvert et Intelsat attaché au TOS. Une fois
les liaisons établit, l'ensemble TOS Intelsat sera déployé mis en
rotation "spin" par le ASE. La séquence d'allumage sera ensuite
comme pour la mission initiale.
Le seul point noir le temps, le calendrier
NASA n'offrant pas de disponibilité avant juillet 1993.
|
2 mai, STS 35, une fuite de 6 cm sur une
canalisation d'alimentation dans le compartiment arrière de l'Orbiter
découverte fin avril est enlevée et remplacée.
Le 4 mai, l'astronaute Durrance est guérit, il partira sur STS 35.
Le 6 mai, STS 35, les techniciens travaillant sur Columbia découvre un
problème avec une des deux valves dans le système de refroidissement au Fréon
de l'Orbiter. Le lancement est repoussé au 16 mai.

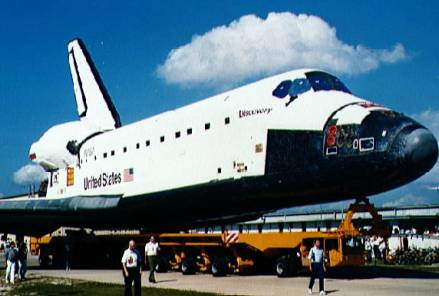

Le 7 mai, Discovery retourne au KSC.
le 8 mai, Discovery rentre dans l' OPF 1
pour la préparation de STS 41 avec la sonde Ulysse.
Le 9 mai, la NASA décide de repousser STS 35 au 30 mai. La valve du système de
refroidissement situé sur le plancher de la soute avant sera remplacé sur le
pad.
Le 15 mai, STS 35, la valve est enlevée et remplacé deux jours plus tard.
Le 24 mai, STS 35, la NASA annonce un lancement le 30 mai. Le compte à rebours
démarre le 27 à 11 heures du matin. Le lendemain, l'écran "tête
haute" du commandant et son électronique associée sont remplacés.
Le 29 mai, STS 35, le réservoir commence à être rempli à 16 h 36 mais il est
arrêté à 17 h 25 suite à la détection de vapeur d'hydrogène à l'arrière
de l'Orbiter. Le lancement est reporté. Une première inspection le lendemain
révèle une fuite de 6 cm dans la prise ombilicale reliant les canalisations
d'hydrogène à l'Orbiter.

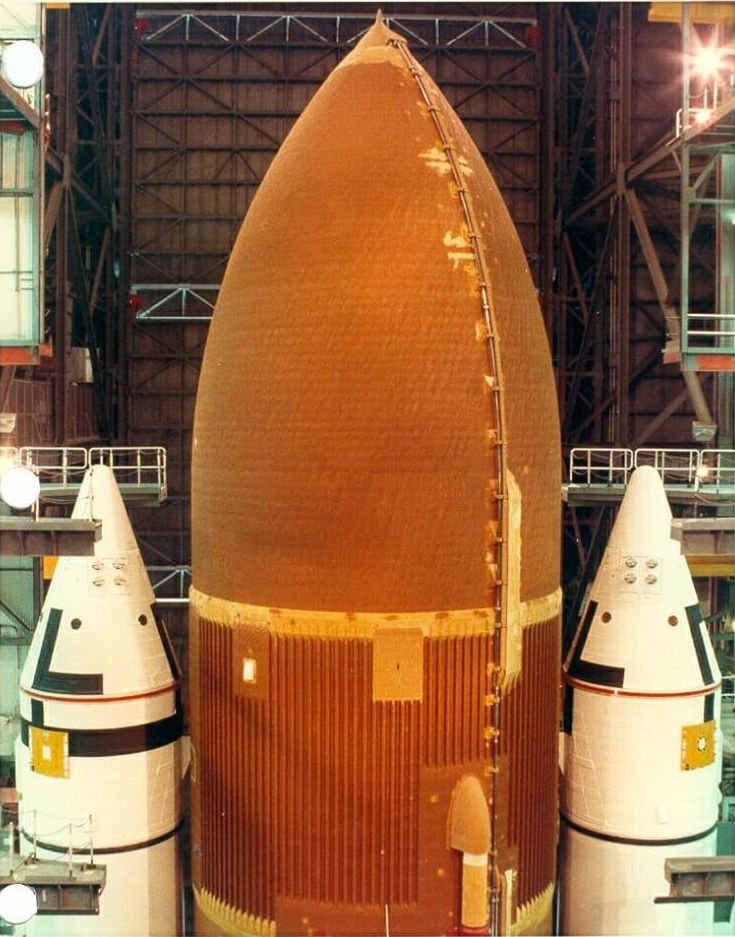

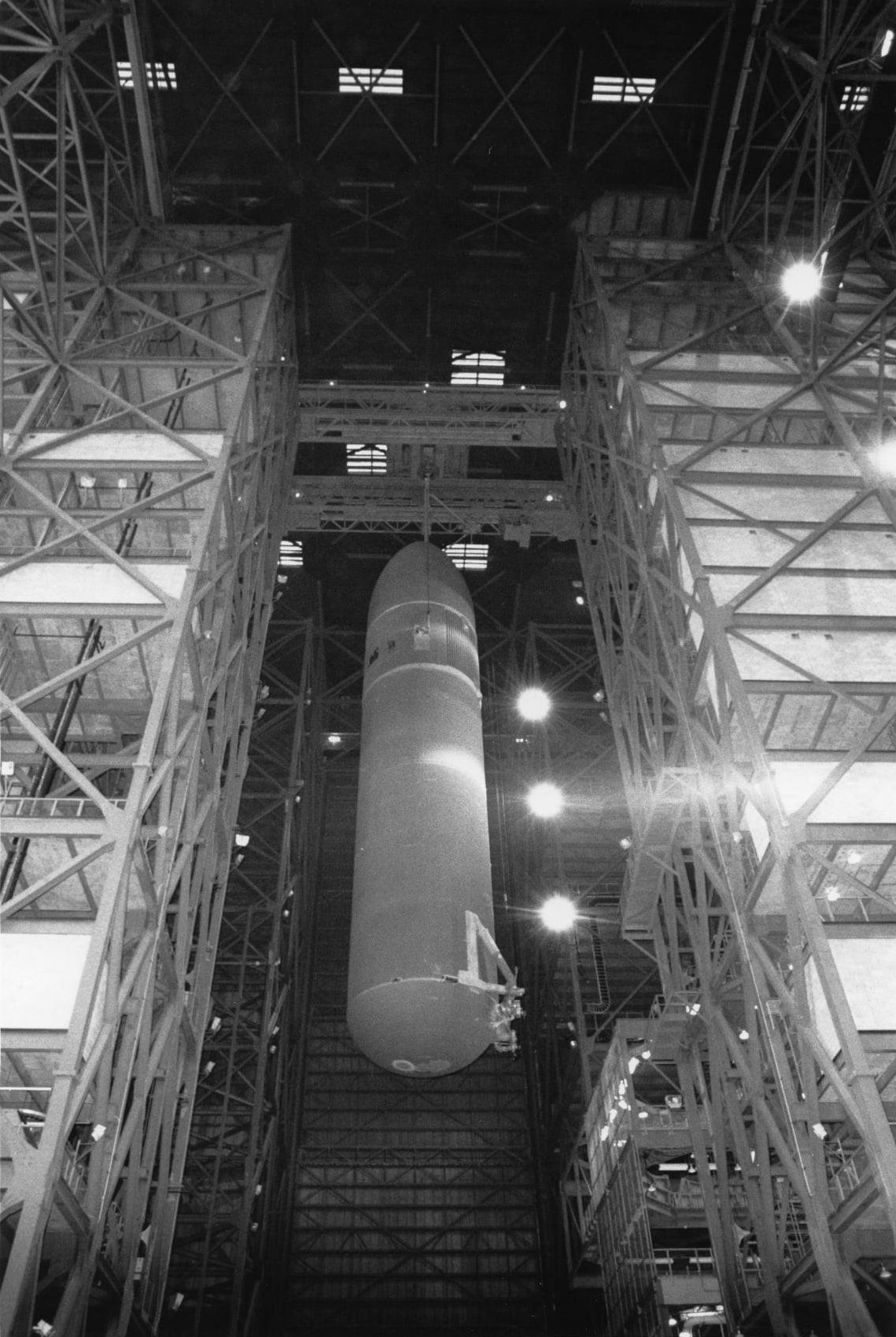

Assemblage du stack STS 38 dans la baie 1 du
VAB
1er juin, dans la baie 3 du VAB commence le montage des premiers éléments du
booster SRB droit sur le MLP2 pour la mission STS 40.
Le 6 juin, STS 35, un autre essai de
remplissage du réservoir externe est réalisé par trois fois. La fuite est
toujours là situé dans une cavité de la prise ombilicale. Bob Crippen annonce
que Columbia STS 35 sera ramené dans le VAB pour réparation. Le lancement est
repoussé à août. La place sera laissé à STS 38 Atlantis pour une mission du
DoD début juillet. La mission Columbia
STS 35 prendra donc la place d'
une mission Spacelab, elle même repoussé après le lancement de la sonde
Ulysse le 5 octobre impérativement (STS 41). Le vol IML avec Columbia est reporté à
1991. Atlantis récupère la mission STS 37 avec le
GRO, la mission SLS 1 glisse en
décembre toujours avec Columbia (STS 40) et STS 42 IML 1 est repoussé à janvier de l'
année prochaine avec Discovery.

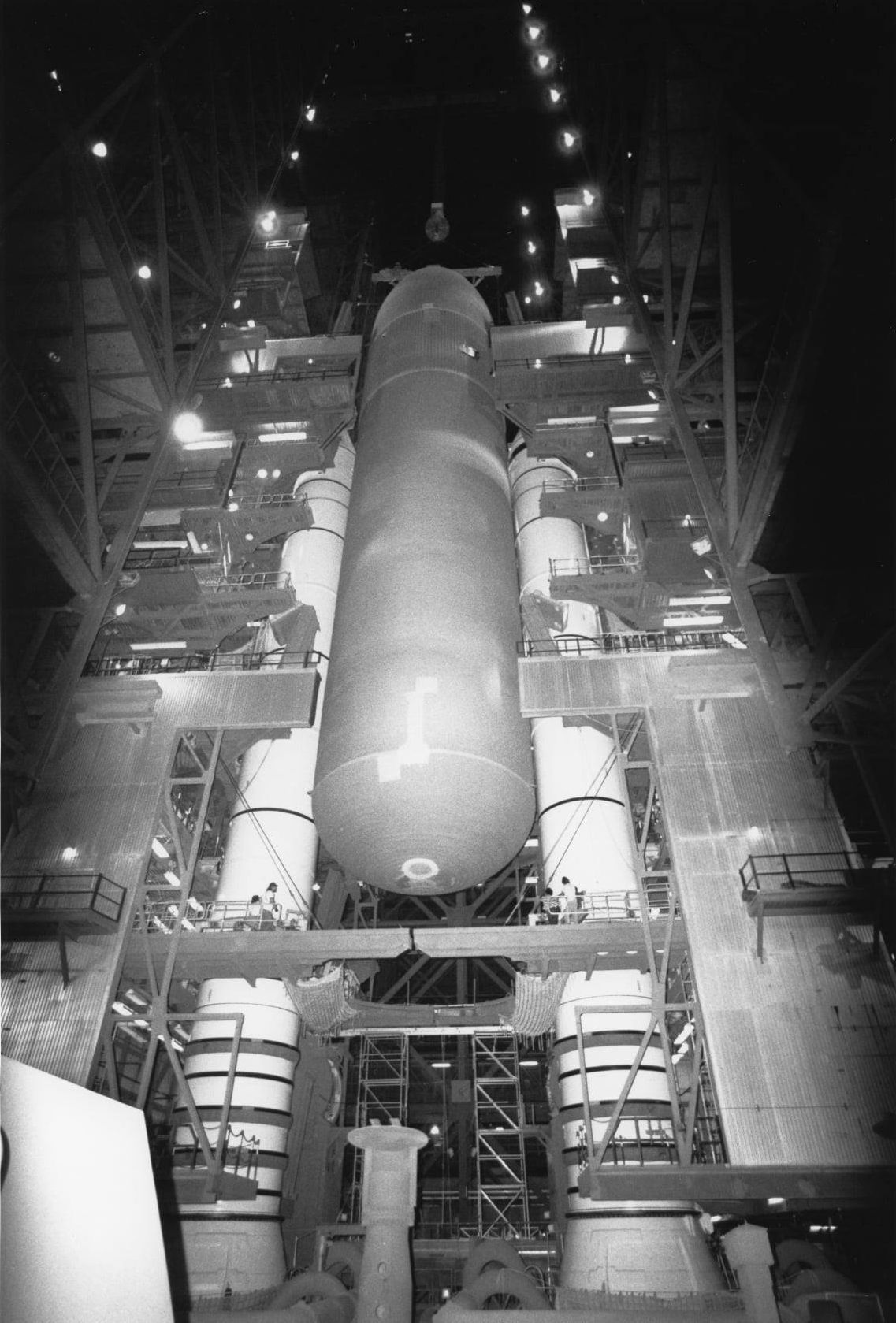

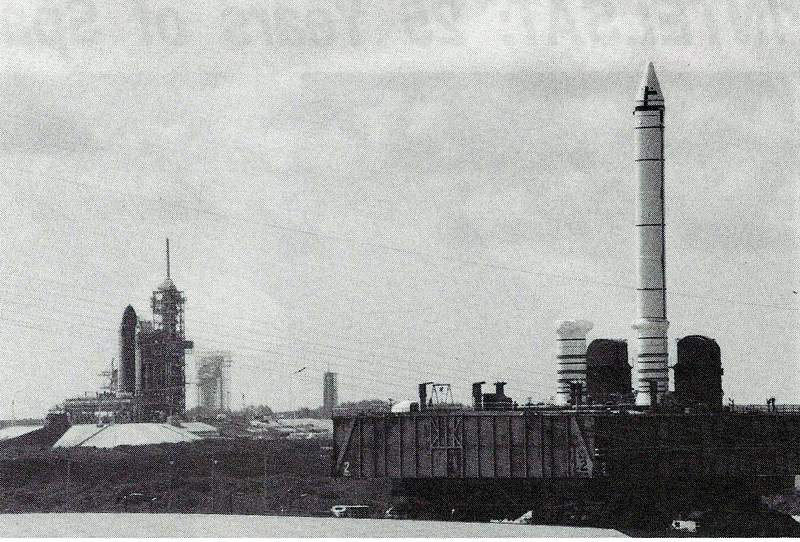

8 juin rollover d' Atlantis STS 38 HB 1 du VAB.
11 juin, le stack SRB STS 40 (un SRB monté et le segment arrière de l' autre) monté sur le MLP 2 est
sorti de la baie 3 du VAB pour laisser la place à Columbia STS 35 qui revient
du pad 39 A. Le stack 41 est temporairement stocké sur le pad 39 B. C'est la
première fois qu'un stack partiellement assemblé est amené sur le pad.

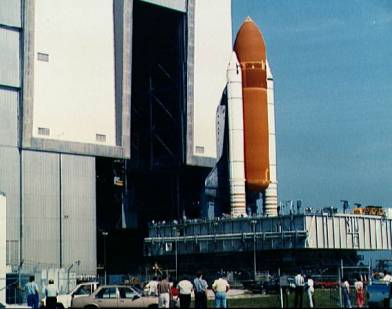

12 juin, Columbia STS 35 est ramené dans le VAB HB 3
(c' est le 5eme rollback du programme) dématé et transféré dans l' OPF 2 le
15. La prise ombilicale 17 pouces d' alimentation sous le véhicule est changée
par celle de l' OV 105 Endeavour actuellement en construction en Californie,
ainsi que le matériel ombilical du

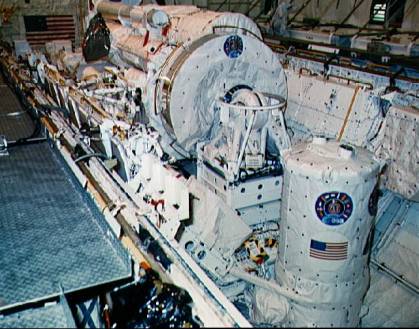

réservoir. Dans l'OPF, la charge utile ASTRO reste dans
la soute pendant les travaux.

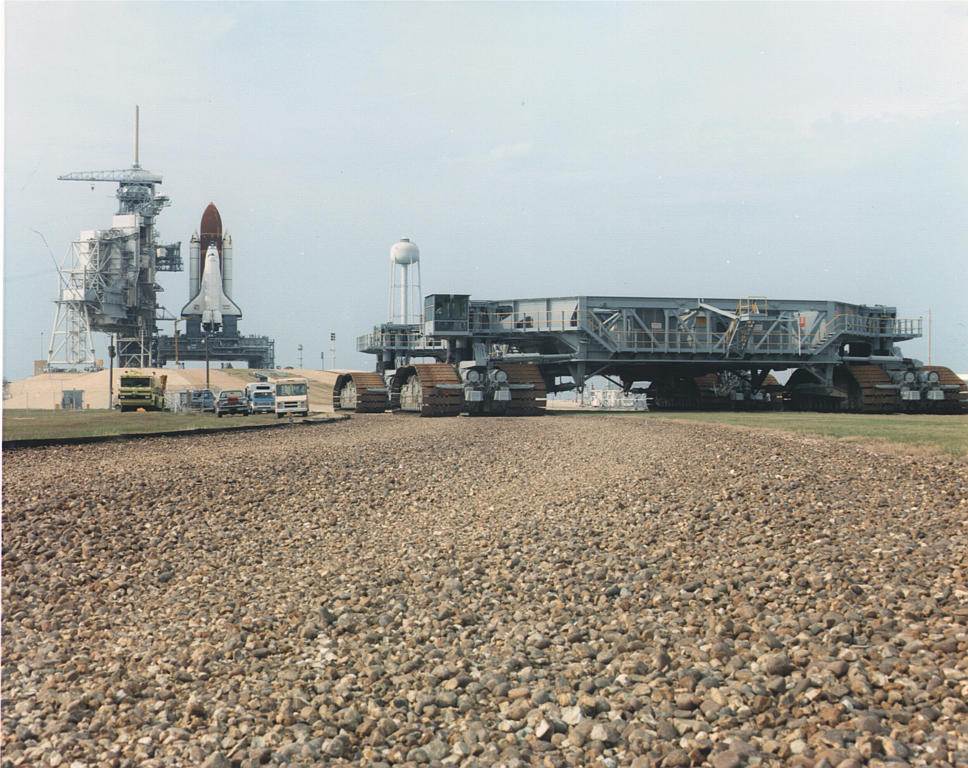

18 juin rollout d' Atlantis STS 38 sur le MLP 1 vers
le pad 39 A, libéré par Columbia. Le lancement est prévu en juillet pour le
DoD. Le stack SRB STS 40 est ramené le 20 juin du pad 39 B au VAB HB 1. Il s'avère que ce stack
de propulsion sera assigné à STS 41, la mission 40 étant repoussé à 1991.
Juin, Intelsat
donne son accord pour la récupération et la réparation du satellite Intelsat
6 F3. La mission est programmé pour février 1992, à l' occasion du premier
vol de l' Orbiter 105 Endeavour STS 51.
Le 29 juin un test de remplissage est réalisé sur
Atlantis STS 38 afin de déceler d' éventuelles fuites comme sur Columbia. Le
remplissage a à peine commencer depuis 15 mn que des fuites sont détectées.
Les ingénieurs ignorent d' où elles proviennent, le lancement est ajourné.
3 juillet, OPF 2, le nouveau connecteur 17
pouces est installé sur Columbia STS 35.
Le 13 juillet, un test de remplissage est à nouveau réalisés sur le
pad 39 A pour connaître l' origine des fuites détectées. Le 17, la NASA
annonce que la cause de la fuite est identifiée. Le joint d'étanchéité du
connecteur a été contaminé par la poussière du papier de verre spécial
chargé de polissez le métal de la plateforme MLP 3 utilisée sur STS 32. Sur
le pad, les techniciens tentent de resserrer les 48 boulons du connecteur
reliant l'Orbiter au réservoir. Un nouveau remplissage est réalisé le 25
juillet, les fuites sont toujours présentes. Atlantis sera ramené dans le VAB.
Le lancement est reporté à novembre.
2 août, Columbia est à nouveau assemblé au stack STS
35, dans la baie 3 du VAB.
Préparation du rollback d'Atlantis STS 38.
9 août, Atlantis STS 38 est ramener dans
le VAB. L'
Orbiter sur le MLP 1 est parqué devant la baie 1 du VAB durant une journée pour
permettre le second roll out de Columbia STS 35 vers le pad 39 A sur le MLP 3
pour un lancement prévu le 1 septembre, la baie 1 étant occupé par le stack
STS 41. Quelques tuiles thermiques sont endommagées pendant l' orage qui suit,
Atlantis est ensuite ramené dans la baie 3 du VAB pour être dé maté et
transféré dans l' OPF 2 le 15 août. C'est
la première fois que deux Shuttle complet sont ensembles sur la crawlerway.
Discovery lancera ensuite entre le 5 et le 23 octobre la sonde Ulysse, puis
Atlantis lancera son satellite militaire à la fin de l' année avec STS 38. Les
trois autres missions prévues cette année sont repoussées à 1991, les
missions avec Spacelab SLS 1, IML 1 et le satellite GRO. 6 vols seront donc
réalisés cette année au lieu des 9 prévus. 9 vols sont encore programmés
pour 1991.
27 août, rollover de Discovery STS 41 HB 1 du VAB.
30
août, sur le pad 39 A, la préparation de Columbia STS 35 a quelques
problèmes, un boîtier d' avionique sur la charge utile Astro fonctionne mal.
Le tir est repoussé au 6 septembre.
4 septembre, roll out de Discovery STS 41 sur le MLP 2
vers le pad 39 B, le lancement de la sonde Ulysse reste prévu pour le 3
octobre. Mis le lancement reste à être officialiser par la maison blanche car
la sonde est équipée d' un générateur radioisotopique RTG, qui provoque la
colère des pacifistes et antinucléaire.
5 septembre, nouvel essais de
remplissage du réservoir de Columbia STS 35 pour un lancement prévu le 6 à 5
h 20 du matin. Mais à 20 h 35, la nouvelle arrive : Columbia a toujours des
fuites. Le tir est annulé et repoussé au 10. La tour FSS du
pad est équipé d' une nouvelle structure pour la maintenance du bras de
dégazage LOX lorsque il est rétracté vers la tour.
Un lancement reste possible jusqu' au 14 septembre,
après quoi c' est Discovery STS 41 et la sonde Ulysse qui a la priorité le 5
octobre.
7 septembre, la NASA décale le lancement de Discovery Ulysse STS 41 au
14 octobre, au milieu de la fenêtre de tir à cause d' une fuite d' ammoniac
sur l' Orbiter. Ce délai permet de maintenir un lancement de Columbia Astro STS
35 jusqu' au 23 septembre.
11 septembre, STS 35, un joint endommage sur une valve du moteur SSME 3 est
remplacée. Le lancement est prévu pour le 18.
15 septembre, le compte à rebours pour Columbia STS
35 démarre pour un décollage prévu le 18 à 5 h 28. Mais lors du remplissage
du réservoir externe, une nouvelle fuite est découverte. Le lancement est à
nouveau repoussé après celui de Discovery STS 41 le 6 octobre.

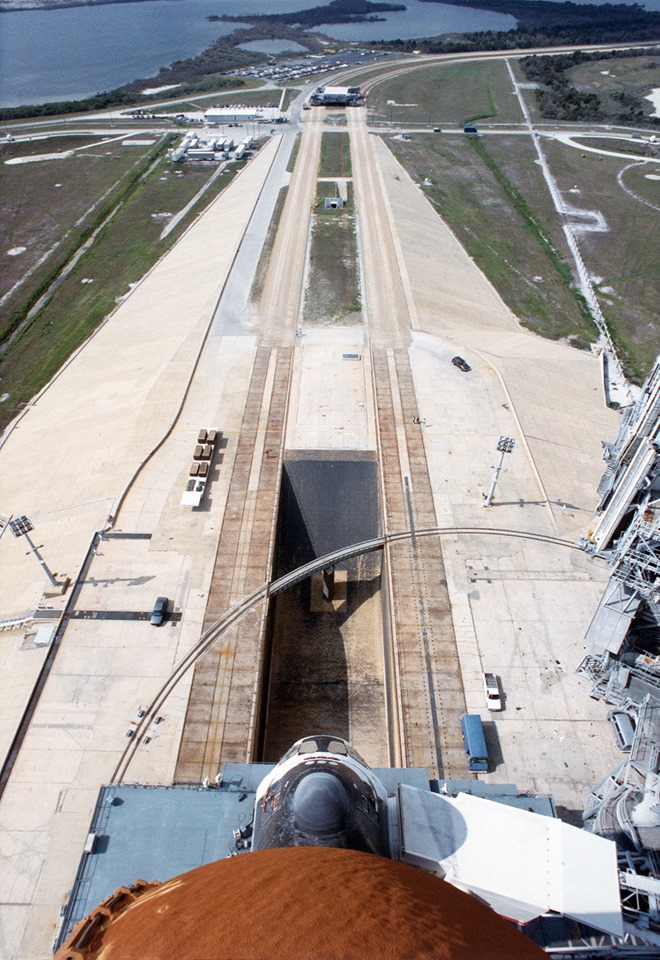

2 octobre, Atlantis est ramené dans la baie 3 du VAB
pour être à nouveau assemblé au stack STS 38. Durant les opérations de
manutention, l' Orbiter est légèrement endommagé par une plate-forme au
niveau du compartiment des piles à combustible à l' arrière.
|
STS 41 Discovery
6 au 10 octobre 1990,
largage de la
sonde Ulysse de l' ESA.
|
8 octobre, deux jours après le départ de Discovery,
Columbia STS 35 est retiré du pad 39 A et installé sur le 39 B, laissant la
place à Atlantis STS 38.
9 octobre, l' orage tropical " Klaus " force
à ramener Columbia STS 35 dans la baie 1 du VAB pour la protéger.
12 octobre
rollout d' Atlantis STS 38 vers le pad 39 A libéré par Columbia. Dans le VAB,
les techniciens trouvent un joint de couvercle écrasé sur la valve du moteur
SSME n°2 de Columbia STS 35.
14 octobre,
Columbia STS 35 repart pour un 3eme rollout cette fois ci vers le pad 39 B.
16 octobre Discovery retourne au KSC et
rejoint le 17 l' OPF 1 pour la mission STS 39 DoD en février 1991.
24 octobre, LC 39B quatre essais de remplissage sont réalisés sur le réservoir d'
Atlantis STS 38 et aucune fuites importantes n' est décelée. Le lancement est
prévu le 9 novembre.
30 octobre, STS 35, un mini test de remplissage est tenté en
utilisant des senseurs spéciaux et des caméras vidéo. En plus le panneau d'
accès est remplacé par du pléxiglass transparent. Aucune fuite dangereuse n'
est détectée. Le lancement est prévu pour le 2 décembre.
Le calendrier publié en octobre par la NASA fait
apparaître un glissement des lancements avec STS 38 et 35 en novembre et
décembre, STS 39 une mission rajouté pour le DoD en mars 1991 avec Discovery,
STS 37 et 40 pour lancer le GRO et le SLS 1 en avril et mai. Une mission pour
lancer un TDRS 5 est rajouté STS 43 avec Atlantis, puis suit la mission IML 1
en août avec Columbia STS 42.
|
STS 38 Atlantis
25 au 20 novembre 1990,
charge utile DoD.
|
20 novembre, Atlantis retourne à l' OPF 2 pour la
préparation de la mission STS 37 l' année prochaine pour lancer le satellite
astronomique GRO.
|
STS 35 Columbia
2 au 10 décembre 1990,
laboratoire
ASTRO 1.
|
Après sa mission STS 35 Columbia est mise en stockage
dans la baie 2 du VAB le 21 décembre. Sa prochaine mission est prévu en mai STS 40.
La NASA révise ses ambitions pour 1991, avec seulement
6 ou 7 vols STS.
_ STS 39 en février Discovery pour le DoD.
_ STS 37
Atlantis en février pour le satellite GRO, mission de 5 jours avec S Nagel, K
Cameron, J Ross, J Apt et Linda Godwin.
_ STS 40 Columbia en mai, mission
Spacelab SLS 1 de 7 jours avec B O Connor, S Gutierrez, Rhea Seddon, J Bagian,
Tamara Jemigan, D Gaffney et M Hughes Fulford.
_ STS 43 Discovery en juillet
pour lancer TDRS 5. 5 astronautes J Blaha, M Baker, Shanon Lucid, D Low et J
Adamson.
_ STS 44 Atlantis en août, vol militaire (DSP) avec R Gibson comme
commandant, mais celui ci ayant écopé d' une sanction, il sera remplacé.
_
STS 48, Discovery largage du satellite UARS avec C Bolden, B Duffy, Kathryn
Sullivan, C Michael, L Hampton et B Lichtenberg.
_ STS 42 Columbia avec Spacelab
IML 1 en novembre, commandé par R Crabe, S Oswald, Menley Lanier Carter, N
Thagardt, W Ready, Ulf Merbold et Roberta Bondar du Canada.
|
