ANNEXE 4

LE COUT DU STS

A la fin mars 1973, la NASA avait passée toute une série de contrat avec l' industrie américaine d' un montant global de 126 899 000 $ pour différentes études sur le système de transport spatial.
Cette liste non exhaustives ne mentionne que les principaux contrats passés entre 1969 et 1973.

CONTRACTANT OU EQUIPE BUT DES ETUDES MONTANT $
LOCKHEED MISSILE & SPACE COMPANY PHASE A Dessin et développement du véhicule 2 500 000
GENERAL DYNAMICS / CONVAIR PHASE A Dessin et développement du véhicule 2 500 000
MCDONNELL DOUGLAS PHASE A Dessin et développement du véhicule 2 500 000
NORTH AMERICAN ROCKWELL PHASE A Dessin et développement du véhicule 2 500 000
MCDONNELL DOUGLAS / MARTIN MARIETTA PHASE B Dessin et développement du véhicule 19 300 000
NORTH AMERICAN /
GENERAL DYNAMICS
PHASE B Dessin et développement du véhicule 19 300 000
GRUMMAN / BOEING Véhicule ASSC 13 600 000
LOCKHEED MISSILES & SPACE COMPANY Véhicule ASSC 13 600 000
CHRYSLER CORPORATION SPACE DIVISION Véhicule ASSC 13 600 000
CHRYSLER CORPORATION SPACE DIVISION Booster de lancement récupérable 750 000
CHRYSLER CORPORATION SPACE DIVISION Booster à moteur propulsé 865 000
MATHEMATICA Analyse des bénéfices économiques 645 000
PRATT & WHITNEY PHASE A Moteur haute pression (ORBITER) 500 000
ROCKETDYNE PHASE A Moteur haute pression (ORBITER) 500 000
AEROJET GENERAL PHASE B Moteur haute pression (ORBITER) 6 700 000
PRATT & WHITNEY PHASE B Moteur haute pression (ORBITER) 6 700 000
ROCKETDYNE PHASE B Moteur haute pression (ORBITER) 6 700 000
AEROJET GENERAL Moteur à pression (BOOSTER) 450 000
TRW SYSTEMS GROUP Moteur à pression (BOOSTER) 450 000
UNITED TECHNOLOGY Solid Rocket Motor (BOOSTER) 150 000
AEROJET GENERAL Solid Rocket Motor (BOOSTER) 150 000
LOCKHEED MISSILES & SPACE COMPANY Solid Rocket Motor (BOOSTER) 150 000
THIOKOL Solid Rocket Motor (BOOSTER) 150 000
THE AEROSPACE CORPORATION Analyses des opérations et charges utiles 3 600 000
LOCKHEED MISSILES & SPACE COMPANY Analyses charges utiles 599 000
NORTH AMERICAN ROCKWELL Etudes de la sécurité en orbite 750 000
PARSONS Planification des installations KSC  715 000
LOEWY/ SNAITH Dessin d' habilité 100 000
CORNELL AERONAUTICAL LABORATORY Simulations ALT (ORBITER) 175 000

PRIX DU STS 1982 en $

COUT GLOBAL DU PROGRAMME: 15,5 milliards
FRAIS DE DEVELOPPEMENT: 9912 millions
FRAIS DE PRODUCTION:  5603 millions dont   FLOTTE DES 4 ORBITERS 3536 millions
                                                                                        FRAIS DE SOUTIEN AU SOL: 390 millions
                                                                                        RECHANGES ET EQUIPEMENTS:  923 millions
                                                                                        INTEGRATION SYSTEMES:  754 millions

COUT DE L' ORBITER (moteurs SSME + bras RMS):  1 milliards soit en prix 1971, 490 millions estimation de 250 millions augmenté à 350 400 millions lors du passage de 4 à 5 Orbiter

COUT DE LA PROTECTION THERMIQUE: 315 millions soit + 33% que l' estimation de 1971 200 millions

COUT DES MOTEURS "SSME": 1403 millions soit 3 fois plus que les 580 millions de 1971

COUT DU RESERVOIR "ET": 597 millions ou 392 millions de 1971 pour 331 millions prévus

COUT DES BOOSTERS "SRB": 564 millions ou 366 millions de 1971 pour 390 millions prévus

COUT DE PRODUCTION DU RESERVOIR "ET": 10,1 millions

COUT DE PRODUCTION DES BOOSTERS "SRB": 11,3 millions

COUT DES ETAGES SUPERIEURS: 4,3 à 22,4 millions

COUT DU SPACELAB de l' ESA: 1 milliards (Coût du modèle acheté par la NASA 150 millions)

COUT DU RESEAU TDRS: 1,8 milliards

FRAIS DE REMISE EN ETAT APRES VOL: 9,4 millions

COUT DE L' AMELIORATION DES MOTEURS "SSME": 350 millions

COUT DU PROGRAMME APOLLO 56,6 milliards soit 21,3 milliards prix 1970

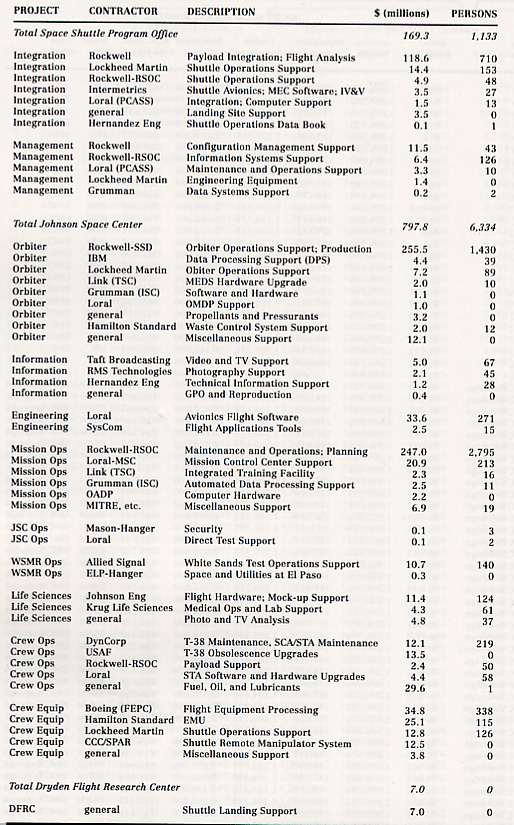

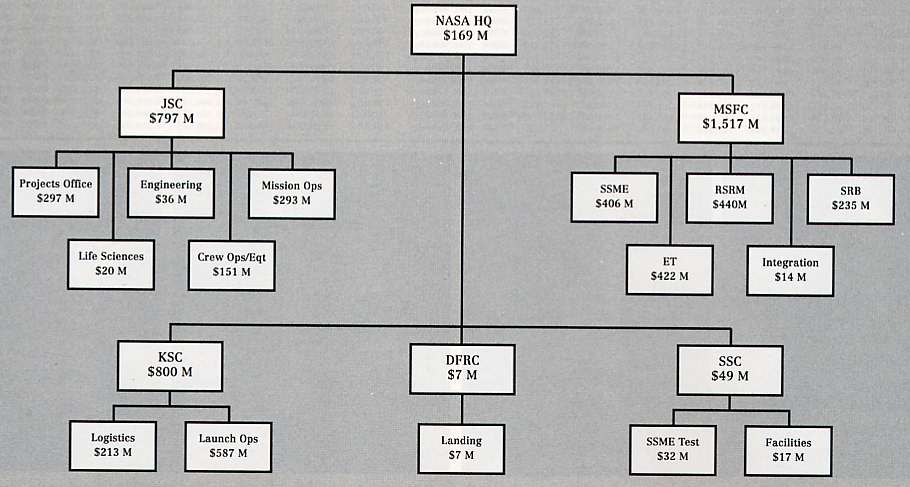

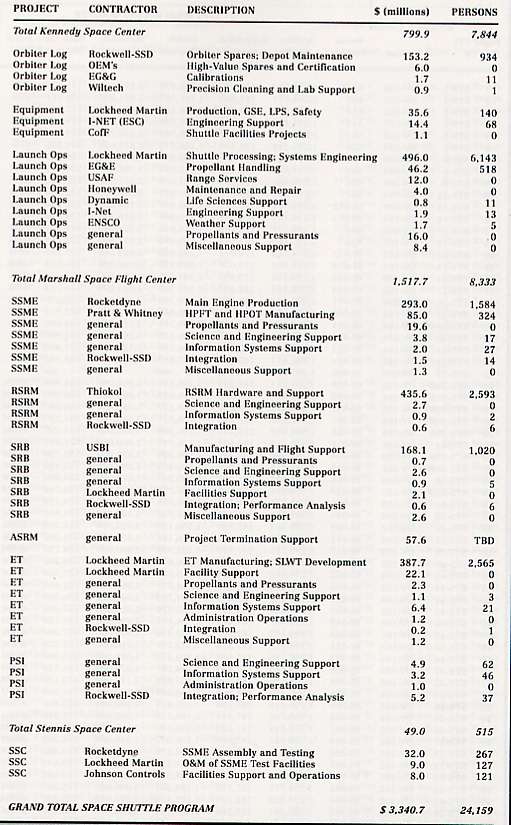

Le Space Shuttle Program Operating Plan, le POP, pour l' année fiscale 1995 est de 3 381 700 000 $ pour la fourniture de 24 159 contrat personnel et 3 137 service personnel.
