8 janvier, V93, transfert du
satellite GE-2 du bâtiment S1A au bâtiment S3B.
9 janvier, V93, début des opérations de remplissage du satellite
Nahuel-1A au bâtiment S3A, le satellite GE 2 le sera le lendemain dans le bâtiment S3B.
13 janvier, V93, transfert du lanceur Ariane 44L en zone de
lancement ELA-2.
15 janvier, V93, début des opérations combinées.
17 janvier, début de la campagne du lanceur Ariane 44P V94
avec l'érection du premier étage. Ce 94ème lancement d'Ariane, doit
permettre de placer sur orbite de transfert géostationnaire le satellite
Intelsat 801 en utilisant un lanceur Ariane 44P équipé de quatre propulseurs
d'appoint à poudre (PAP).Ce lanceur sera le 94ème Ariane 4 et le 6ème en
configuration 44P.La performance demandée au
lanceur Ariane 44P est de 3462 kg dont 3420 kg représentent la masse satellite
à séparer sur l'orbite visée.
17 janvier, V93, répétition de chronologie lanceur (RCL).
20 janvier, V93, une fuite d'hélium a été détectée sur une installation du système
sol. Arianespace décide de remplacer la " plaque à clapets" du
bras d'alimentation en Hydrogène liquide ce qui repousse le lancement
dans la nuit du 30 au 31 janvier.
20 janvier, V94, érection du deuxième étage sur la table de lancement dans le
dock d' assemblage.
21 janvier, V93, encapsulation des satellites.
24 janvier, V94, érection du troisième étage sur le lanceur.
24 janvier, V93, transfert du composite-satellite vers la zone de
lancement. Il sera mis en position sur le lanceur le lendemain. Vient ensuite la
répétition du lancement le 27.
28 janvier, V94, transfert du satellite Intelsat 801 du bâtiment
S1B au bâtiment S3B.
28 janvier, V93, revue d'aptitude au lancement et armements du
lanceur. le premier étage est rempli en carburant le lendemain.
ARIANE 44L V93
Lancement le 30 janvier, après un report le 28
suite à la détection d’une fuite d’hélium au niveau du clapet
352, nécessitant le remplacement de la « plaque à calpets H2 », à 19 h 04 locale,
d' Ariane 44L V93.
Les satellites GE-2 et Nahuel-1A sont injectés avec précision sur une
orbite de transfert avec un périgée de 200,0 km pour 200,0 (± 3) km visés et un
apogée de 36.000 km pour 35.955 (± 150) km visés et une inclinaison de 7,01 deg. pour 7,00 (± 0,05)deg. visés.
Record de performance à ce jour avec 4880 kg visés.
GE-2 est un satcom de 2 649 kg construit par Lockheed Martin
Missiles & Space à East Windsor (New Jersey, USA) pour le compte de GE American
Communications California Inc (USA). GE2 est le 4ème satellite de la société
GE American Communications lancé par Arianespace.
Nahuel 1A est un satcom de 1 791 kg construit par Aerospatiale dans son
établissement de Cannes (France) pour le compte de NahuelSat de buenos Aires
(Argentine). Nahuel 1A est le 1er satellite Argentin de télécommunications. Il a
été lancé dans le cadre d'un contrat signé avec DASA (Allemagne).
La campagne V93 a été placé sous le signe des alertes :
Alerte Ty-raps, colliers de serrage type Colson ou Risland (tout le lanceur
a du être inspecté) - Alerte galets PAL (celles qui tiennent les sangles
pour tuyauteries) puis Pb PAC LH2 fuyarde à remplacer et la chronologie fut
hautement agitée, surtout sur la fin. Ca avait mal commencé avec des
difficultés pour lever le portique. Ensuite le vent à la plage des Roches
est resté au-dessus des limites autorisées pendant presque toute la chrono
mais a fini par se calmer. Par ailleurs le risque de foudroiement en vol
(critère C2) était annoncé « Rouge » 15mn après l’ouverture de la fenêtre.
Donc, pour sécuriser un lancement à l’ouverture de la fenêtre on a forcé le
compte rendu du Clapet C32 qui avait l’habitude d’être plutôt récalcitrant.
La procédure habituelle dans ce cas était de vérifier la présence d’un pic
de pression vers H0-5 mn lors de l’isolation des réservoirs…mais à l’instant
attendu en SeqSyn pas de pic interplaque indiquant que le réservoir était
bien isolé !

5 février, V94, début des
opérations de remplissage du satellite Intelsat 801 et transfert du lanceur Ariane 44P en zone de
lancement ELA-2.
Du 7 au 10 février, V94, érection
des quatre propulseurs d'appoint à poudre (PAP) sur le lanceur.
13 février, V94 début des opérations combinées.
14 février, V94, répétition de chronologie lanceur (RCL).
17 février, V94, encapsulation du satellite Intelsat 801.
18 février, V94, transfert du composite-satellite vers la zone de
lancement.
19 février, V94, pose du composite satellite sur le lanceur Ariane
44P - V94 et contrôles associés. Pendant la campagne de préparation du vol des techniciens
constatent un défaut sur la "plaque à
clapets" du bras d'alimentation en Hydrogène liquide du portique de
lancement. Arianespace décide de remplacer cet élément. Cette
opération reporte de 48 heures le lancement donc le 27 février.
21 février, V94, répétition générale.
26 février, V94, revue d'aptitude au lancement et armements du
lanceur. Le 27 février a lieu le remplissage du 1er étage et du 2ème étage en UH 25/N2O4.
28 février, V94, remplissage
3ème étage en oxygène et hydrogène liquides et des propulseurs d'appoints
liquides (PAL).
ARIANE 44P V94

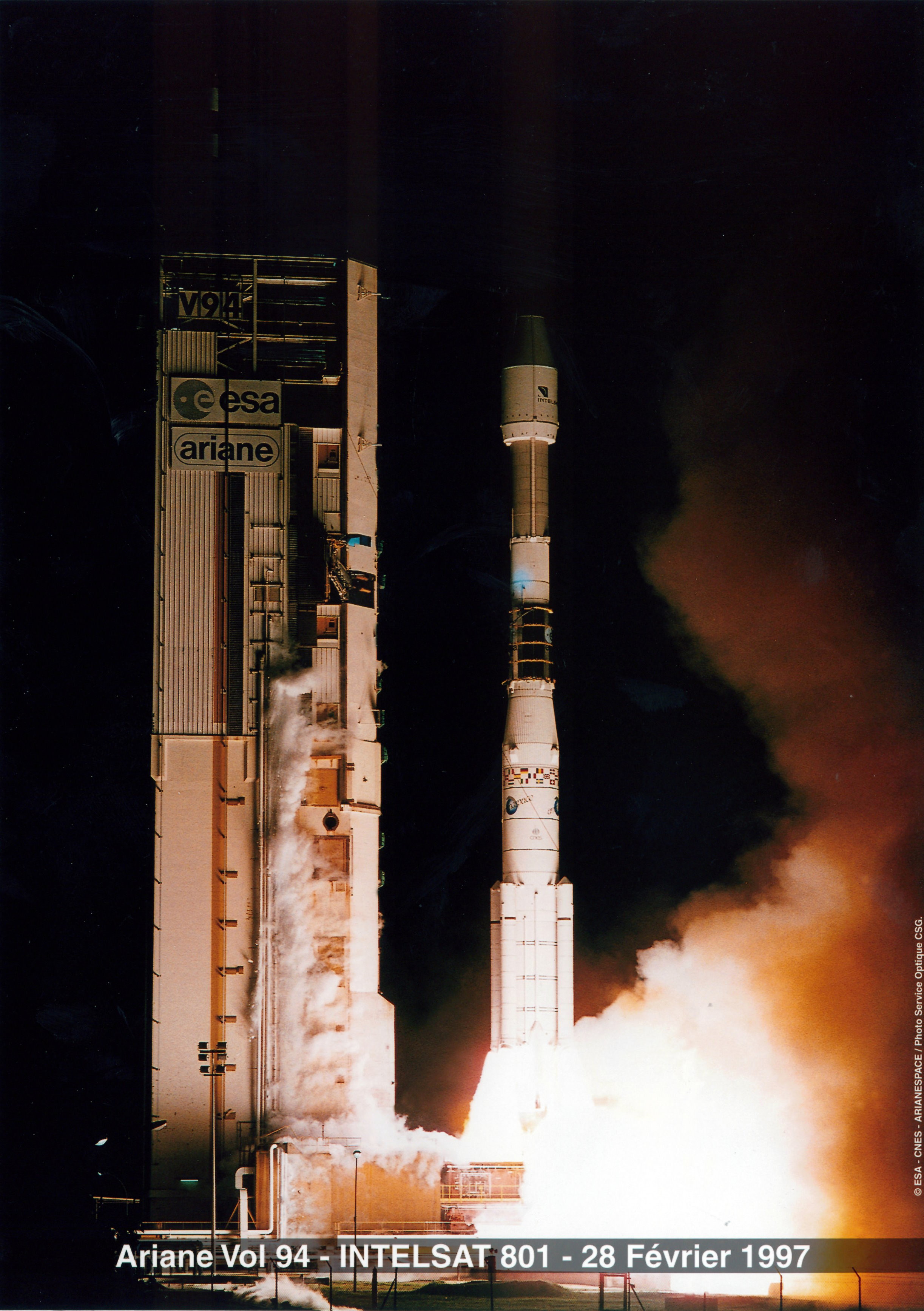

Lancement le 1er mars à 22 h 07 locale du lanceur Ariane 44P.
Le satellite Intelsat 801 a été
injecté avec précision sur une orbite de transfert.
Paramètres de l'orbite (calculés à l'injection du troisième étage) :
périgée : 199,1 km pour 199,8 (± 3) km visés,
apogée : 35.941 km pour 35.957 (± 150) km visés,
Inclinaison : 6,98deg. pour 6,99deg. (± 0,05)deg. visés.

10 mars, début de la
campagne du lanceur Ariane 44LP V95 avec l'érection du premier étage. Ce
95ème lancement d'Ariane doit permettre de placer sur orbite de
transfert les satellites THAICOM-3 et BSAT-1a. Le lanceur Ariane 44LP est
équipé de 2 Propulseurs d'Appoint à poudre (PAP) et 2 Propulseurs d'Appoint
à Liquide (PAL). Le lanceur sera la 66ème Ariane 4 et la 22ème en
configuration 44LP. La performance demandée au
lanceur Ariane est de 4330 kg dont 3886 kg représentent la masse satellite à
séparer sur l'orbite visée.
11 mars, suite de la
campagne du lanceur Ariane V95 avec l'érection du deuxième étage. Les
propulseurs PAL sont mis en place le lendemain.
15 mars, V95, arrivée du satellite THAICOM-3 à Kourou et début
de sa préparation au bâtiment S3B. THAÏCOM 3 est le 3ème satellite
Thaïlandais confié au lanceur Ariane. Lancé pour la société privée
Shinawatra dans le cadre d'un contrat signé avec AEROSPATIALE, il a été
construit à Cannes (France). Il est équipé de 39 répéteurs en bande C et
bande Ku. THAÏCOM 3 complètera le système national de télécommunications par
satellites mis en place avec THAÏCOM 1 et 2, respectivement passager du Vol 62,
le 17 décembre 1993 et du Vol 68, le 7 octobre 1994.Sa position serra à 78,5
degrés Est, soit au-dessus du Sri Lanka. Il pèse 2650 kg au lancement, sa masse
en orbite géostationnaire est de 1570 Kg pour une masse à sec de 1179 Kg.Le
corps principal mesure 1,80 x 2,30 x 2,60 m, sa hauteur au lancement est de 3,48
m et son envergure en orbite est de 7,13 x 26.30 m. Il est stabilisé sur 3
axes. Sa durée de vie est de 15 ans.
17 mars, V95, érection du troisième étage.
17 mars, V95, arrivée du satellite BSAT-1a à Kourou et début de
sa préparation au bâtiment S3A. BSAT-1a est le 10ème satellite japonais lancé
depuis Kourou sur les 12 contrats déjà remportés par ARIANESPACE au Japon.
Construit et livré en orbite par HUGHES SPACE & COMMUNICATIONS
INTERNATIONAL de El Segundo (Californie). Il est équipé de 8 répéteurs en
Bande Ku. BSAT-1a sera mis en oeuvre par le consortium japonais B-SAT et assurera
des services de télédiffusion directe sur l'ensemble de l'archipel Nippon. Sa
position serra à 110 degrés Est, soit au-dessus de Bornéo. Il pèse 1236 kg au
lancement, sa masse en orbite géostationnaire est de 724 Kg pour une masse à
sec de 490 Kg. Le corps principal mesure 2,54 m, sa hauteur au lancement est de
3,03 m et sa hauteur en orbite est de 7,82 m. Il est stabilisé par rotation. Sa
durée de vie est de 12 ans.
24 mars, V95, début des opérations de remplissage du satellite
BSAT-1a au bâtiment S3A.
25 mars, V95, début des opérations de remplissage du satellite
THAICOM-3 au bâtiment S3B.
25 mars, V98, arrivée du satellite PAS-6 à Kourou et début de sa
préparation au bâtiment S1A. PAS-6 est le 10ème satellite confié par la
société américaine PanAmSat à Arianespace (5 PanAmSat pour l'international
et 5 GALAXY pour le marché américain). Construit par Space Sytems/Loral à Palo
Alto en Californie, il est équipé de 36 répéteurs en bande Ku d'une puissance
de 100 W chacun. Il assurera des services de télévision directe en mode
numérique sur toute l'Amérique du Sud et, en particulier, sur le Brésil et sera positionné à 43,5 degrés Ouest soit au dessus de Bélem, Nord
Brésil. Il
pèse 3420 kg au lancement, sa masse en orbite géostationnaire est de 2050 Kg
pour une masse à sec de 1285 Kg.
Le corps principal mesure 2,40 x 2,70 m, sa hauteur est de 5,30 m et son
envergure en orbite est de 27 m. Il est stabilisé sur 3 axes. Sa durée de vie
est de 22 ans.
27 mars, V95, installation du moteur à poudre sur le satellite
BSAT-1a au bâtiment S3A.
1er avril, V95, érection des 2 Propulseurs
d'Appoint à Poudre (PAP).
2 avril, V95, début des opérations combinées.
2 avril, début de la campagne du lanceur Ariane 44P
V96
avec l'érection du premier étage. Ce 96ème lancement d'Ariane, Vol 96, doit
permettre de placer sur orbite de transfert le satellite PAS 6 de PanAmSat corp,
en utilisant un lanceur Ariane 44P équipé de 4 Propulseurs d'Appoint à poudre (PAP).
Le lanceur sera la 70ème Ariane 4 et la 8ème en configuration 44P.
3 avril, V96, érection du deuxième étage.
3 avril, V95, répétition de chronologie lanceur (RCL) et début
de l'encapsulation des satellites.
3 avril, L'ESA a décidé la réalisation d'une nouvelle mission Cluster qui
remplacera celle perdu lors de la destruction d'Ariane 501 le 4 juin 1996. Les
satellites seront lancés par paires à l'aide de deux fusées Soyuz qui seront
fournies par la société Starsem.
4 avril, V95, lors du sanglage du satellite
THAÏCOM 3 sur son adaptateur, les conditions de fixation ne sont pas
conformes aux spécifications. En conséquence, Arianespace décide de
reporter le lancement.
4 avril, V97, arrivée du satellite INSAT-2D à Kourou et début
de sa préparation au bâtiment S3A. INSAT-2D, cinquième satellite Indien à
utiliser les services d'Arianespace, a été conçu et fabriqué en Inde par
l'ISRO pour le Gouvernement Indien. Il comprend une charge triple destinée à
des services de télécommunications fixes, de télédiffusion de programmes de
télévision et de transmission avec les mobiles. Il sera positionné à 74 ° EST soit au-dessus des Maldives, il desservira tout le sous-continent
Indien. Il pèse 2079 kg au lancement, sa masse en orbite géostationnaire est de
1270 Kg pour une masse à sec de 999 Kg. Le corps principal mesure 1,70 x 1,93 m,
sa hauteur est de 2,99 m et son envergure en orbite est de 2,74 x 14,70 m. Il est
stabilisé sur 3 axes. Sa durée de vie est de 7 ans.

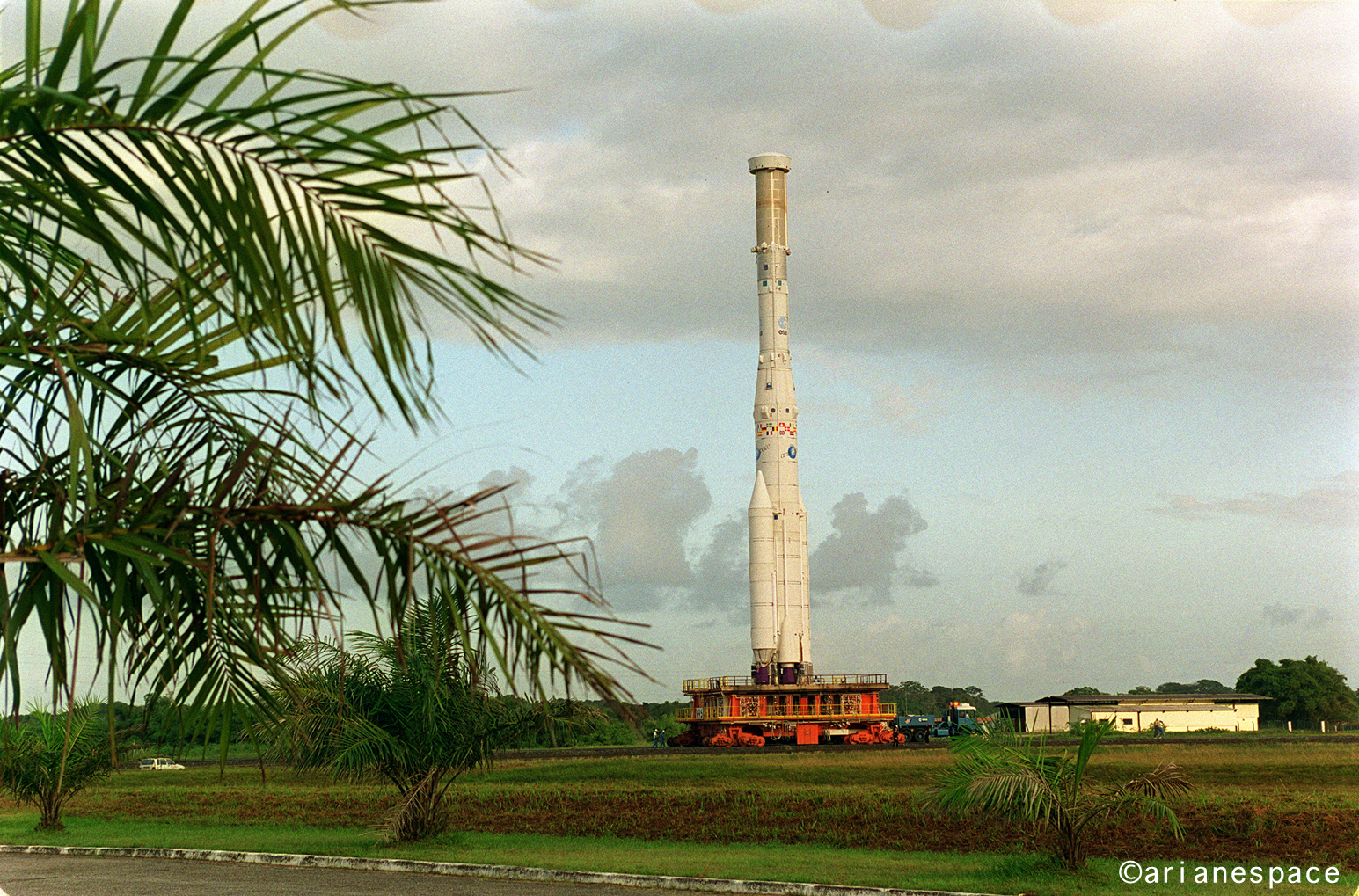

5 avril, V95, transfert du lanceur Ariane en zone de
lancement ELA-2.

8 avril, V95, les opérations de vérification du système de
fixation satellite-lanceur sont menées à bien à Kourou. La campagne de
préparation au lancement reprend son cours et permet maintenant un lancement
dans la nuit du 16 au 17 avril.
9 avril, V96, érection du troisième étage.
9 avril, V95, pose du composite satellites sur le lanceur
et contrôles associés.
10 avril, V95, répétition générale du vol.
11 avril, V95, revue d'aptitude au lancement et armements du
lanceur.
14 avril, V95, remplissage du 1er étage, du 2ème étage et des PALs en UH 25/N2O4.
15 avril, V95, remplissage
3e étage en oxygène et hydrogène liquides.
ARIANE 44LP V95

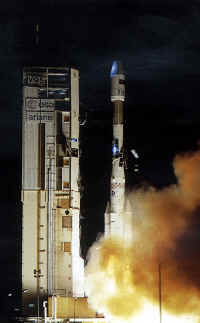

lancement le 16 avril à 20 h 08 locale.
Les paramètres de l'orbite de transfert géostationnaire calculés à
l'injection du troisième étage sont :
- Périgée : 199,0 km pour 199,2 (± 3) km visés,
- Apogée : 35.936 km pour 35.959 (± 150) km visés,
- Inclinaison : 6,99deg. pour 7,00deg. (± 0,06)deg. visés.

24 avril, V96, transfert du
lanceur Ariane 44P en zone de lancement ELA-2.

28 avril, début de la campagne du lanceur Ariane 44L V97
avec l'érection du premier étage. Ce 97ème lancement d'Ariane doit
permettre de placer sur orbite de transfert les satellites INMARSAT et INSAT-2D
en utilisant un lanceur Ariane 44L équipé de 4 Propulseurs d'Appoint à
liquide (PAL). Le lanceur sera la 67ème Ariane 4 et la 24ème en configuration
44L. La performance demandée au lanceur Ariane est
de 4513 kg dont 4077 kg représentent la masse satellite à séparer sur
l'orbite visée.
29 avril, V97, érection du deuxième étage.
29 avril, V96, interruption de la campagne du lanceur. Il devait mettre sur orbite le satellite
PAS-6, mai
pendant la campagne de préparation du satellite PAS 6 à Kourou, PanAmSat Corp
a jugé nécessaire d'effectuer des vérifications supplémentaires sur le
satellite. En conséquence, PanAmSat Corp a décidé de reporter le lancement de
son cinquième satellite sur un prochain vol. Le lancement du
satellite PAS 6 était initialement prévu pour le 13 mai.
Arianespace a immédiatement engagé la campagne du lancement suivante : Vol 97
avec INMARSAT-3F4 & INSAT-2D. Le vol V96 lancera le satellite INTELSAT-802. La performance demandée au lanceur Ariane
sera de
3477 kg dont 3435 kg représentent la masse satellite à séparer sur l'orbite
visée.
2 au 6 mai, V97, arrivée du satellite INMARSAT-3F4 à Kourou et
début de sa préparation au bâtiment S3B. INMARSAT-3F4 est le cinquième
satellite confié par INMARSAT au lanceur Ariane. Construit par Lockheed Martin
Télécommunications à East Windsor dans le New Jersey (USA), il assurera des
services de télécommunications avec les mobiles au dessus et de part et
d'autre de l'Atlantique. Il a une capacité de 150 canaux dans la bande des 30
Ghz.
Il pèse 1999 kg au lancement, sa masse en orbite géostationnaire est de 1149
Kg pour une masse à sec de 895 Kg.
Le corps principal mesure 3,20 x 2,30 m, sa hauteur est de 2,10 m et son
envergure en orbite est de 7,60 x 20,70 m. Il est stabilisé sur 3 axes. Sa durée
de vie est de 13 ans. Pendant ce temps, a lieu l' érection des Propulseurs d'Appoint à liquide.
6 mai, V97, érection du troisième étage.
12 mai, V97, transfert du satellite INSAT-2D du bâtiment S3B au
bâtiment S1B et début des opérations de remplissage.

13 mai, V96, arrivée du satellite INTELSAT-802 à Kourou et début
de sa préparation au bâtiment S1B. INTELSAT 802 est le deuxième exemplaire de
la huitième génération des satellites de l'Organisation Internationale de
Télécommunications par Satellites INTELSAT. Construite par Lockheed Martin
Telecommunications à East Windsor dans le New Jersey, cette plate-forme
intègre de nombreuses innovations :
- deux faisceaux orientables en bande C,
- interconnexion entre la bande C et la bande Ku,
- services SNG (Satellite News Gathering - transmissions d'images d'actualités
pour les chaînes de télévision),
- compatibilité avec la série des satellites INTELSAT VII et VIIA.
Depuis sa position à 174 degrés Est, il desservira la zone "Océan
Pacifique". Il pèse 3435 kg au lancement, sa masse en orbite
géostationnaire est de 2059 Kg pour une masse à sec de 1601 Kg. Le corps
principal mesure 2,50 x 2,20 m, sa hauteur est de 5,20 m et son envergure en
orbite est de 10,80 x 5,20 m. Il est stabilisé sur 3 axes. Sa durée de vie est
de 15 ans.
14 mai, V97, transfert du satellite INMARSAT-3F4 du bâtiment S3A
au bâtiment S1A et début des opérations de remplissage.
21 mai, pour la première fois deux lanceur Ariane se croisent sur le chemin de
roulement de l' ELA 2 menant en zone de lancement, Ariane 44L du vol V97 et
Ariane 44P du vol V96. Le lanceur V96 est ramené au niveau de la plaque
tournante, tandis que le lanceur V97 est amené sur le pad. Le lanceur V96 est
ensuite ramener dans le dock d' assemblage. Pendant la campagne de préparation du satellite PAS 6 à
Kourou, PanAmSat Corp. a jugé nécessaire d'effectuer des vérifications
supplémentaires sur le satellite. En conséquence, PanAmSat Corp a décidé de
reporter le lancement de son cinquième satellite initialement prévu le 13 mai sur un lanceur de type
44P. Arianespace a immédiatement engagé la campagne du lancement suivante : Vol
97 / INMARSAT-3F4 & INSAT-2D. La numérotation des vols n'a pas changé.
Pour
des raisons d'affectation d'éléments du lanceur, le numéro 96 est maintenant
attribué au vol suivant qui utilisera également un lanceur de type Ariane 44P.




Partie d'échec au CSG avec le lanceur L466a (en version 44P) du
vol V96, prévu avec PAS 6 qui devient L466b (en version 44P) pour le vol V96b
avec une autre charge utile, Intelsat 802 après retour au dock d'assemblage. Le
lanceur L468b (en version 44L) est assigné au vol V97 avec Immarsat 3F4 et Insat
2D. Le satellite PAS 6 se retrouvera sur le lanceur L469a (en version 44P) sur
le vol V98.
22 mai, présentation du premier modèle de
vol d'un des trois télescopes du satellite d'astronomie XMM (X-ray Multi Miror)
au centre spatial de Liège, Belgique. L'observatoire spatial XMM est destiné à
collecter dans les rayons X un maximum de lumière provenant d'objets célestes,
dont la température est voisine ou supérieur à un million de degrés. il sera
lancé par une Ariane 5.
22 mai, V97, début des opérations combinées.
26 mai, V97, répétition de chronologie lanceur (RCL).
27 mai, V97, encapsulation des satellites INMARSAT-3F4 et INSAT-2D
.
28 mai, V97, transfert du composite-satellite vers la zone de lancement et pose
sur le lanceur.
30 mai, V97, répétition
générale du vol et revue d'aptitude au lancement, armements du lanceur
Ariane 44L
2 juin, V97, remplissage du 1er étage, du 2ème
étage et des PALs en UH 25/N2O4.
3 juin, V97, remplissage 3e
étage en oxygène et hydrogène liquides.
ARIANE 44L V97
Lancement le 4 juin à 20 h 20 locale du lanceur Ariane
V97.
Les paramètres de l'orbite de transfert géostationnaire calculés à
l'injection du troisième étage sont : Périgée :
- 199,7 km pour 199,6 (± 3) km visés,
- Apogée : 35.989 km pour 35.983 (± 150) km visés,
- Inclinaison : 7,00deg. pour 6,99deg. (± 0,06)deg. visés.

06 juin, V96, transfert du
satellite INTELSAT-802 du bâtiment S1B au bâtiment S3B.
11 juin, V96, transfert du lanceur Ariane 44P en zone de
lancement ELA-2. début des opérations de remplissage du satellite
INTELSAT-802.
13 et 14 juin, V96, érection des propulseurs d'appoint à poudre.
14 juin, arrivée des éléments du lanceur Ariane 502 (EPC, EPS, Case
à équipement, Speltra et Coiffe) au port de Kourou pour le vol V101.

16 juin, V96, début des
opérations combinées.
16 et 17 juin, V101, début de la campagne du vol Ariane 502 V101 avec
l'érection de l'étage principal cryotechnique (EPC) dans le bâtiment
d'intégration lanceur (BIL).
17 juin, V96, répétition de
chronologie lanceur (RCL).
18 juin, V96, encapsulation du satellite INTELSAT-802.
19 juin, V96, transfert du composite-satellite vers la zone de lancement et pose
sur le lanceur et contrôles associés.
21 juin, V96, répétition générale du vol.
21 et 23 juin, V101, livraison des deux étages d'accélération à
poudre (EAP) en provenance du bâtiment d'intégration des propulseurs (BIP).

23 juin, V96, revue d'aptitude au
lancement et armements du lanceur.
24 juin, V96, remplissage du 1er étage et du 2ème étage en UH 25/N2O4.
25 juin V96, remplissage 3e
étage en oxygène et hydrogène liquides.
ARIANE 44P V96
Lancement le 26 juin à 20 h 44 locale du lanceur Ariane
44P.
Les paramètres de l'orbite de transfert géostationnaire calculés à
l'injection du troisième étage sont :
- Périgée : 200 km pour 199,8 (± 3) km visés,
- Apogée : 35.974 km pour 35.960 (± 150) km visés,
- Inclinaison : 7,00deg. pour 6,99deg. (± 0,06)deg. visés.

2 juillet, V101, arrivée du
projet Maqsat Haut. Les passagers du vol Ariane 502 sont deux plates-formes
d'instruments Maqsat H (H pour haut) et Maqsat B (B pour bas) qui mesureront
environnement réel des charges utiles d'Ariane 5 pendant la phase de lancement.
Les deux Maqsats ont été fabriqués par Kayser-Threde (Allemagne). La
charge utile supérieure, Maqsat H a une masse de 2300 kg et mesure 5 mètres de
hauteur. Sa structure, montée en haut de la Speltra sous la coiffe, simule un
grand satellite de télécommunications avec différentes valeurs de rigidité,
y compris celle d'un grand réseau solaire en configuration de lancement.
Trente-quatre capteurs mesureront les accélérations, les vibrations,
le bruit acoustique et les niveaux de choc en différents endroits. Les capteurs
fourniront 32 Mo de données pendant la première phase de vol, c'est-à-dire
entre le décollage et le largage de la coiffe à 100 km d'altitude. Les données
seront enregistrées à bord puis transmises à la station de télémesure de
Kourou.

3 juillet, V99, arrivée du
satellite METEOSAT 7 à Kourou et début de sa préparation au bâtiment S1A.
METEOSAT 7, 6ème satellite de la série METEOSAT lancé par Ariane
assurera la continuité des services d'images et de données météorologiques
jusqu'en 2002.Il a été construit par Aerospatiale à Cannes. Travaillant dans
les longueurs d'ondes visible, infrarouge et "vapeur d'eau", il est
équipé d'un répéteur en bande S et un en bande UHF.
Positionné à 0 degré au dessus du Golfe de Guinée, il couvrira l'Europe,
l'Afrique, le Moyen-Orient, l'Atlantique et une partie de l'Amérique du Sud,
complétant ainsi le dispositif mondial. Il pèse 689 kg au lancement, sa masse
en orbite géostationnaire est de 316 Kg pour une masse à sec de 490 Kg.Le
diamètre du corps principal mesure 2,10 m, sa hauteur au lancement est de 4,23
m et sa hauteur en orbite est de 3,06 m. Il est stabilisé par rotation à 100 tr
/ mn. Sa durée de vie est de 5 ans.
4 juillet, début de la
campagne du lanceur Ariane 44P V98 avec l'érection du premier étage. Ce
98ème lancement d'Ariane doit permettre de placer sur orbite de
transfert le satellite PAS-6 en utilisant un lanceur Ariane 44P équipé de 2
Propulseurs d'Appoint à Poudre (PAP). Le lanceur sera la 69ème Ariane 4 et la
9ème en configuration 44P. La performance
demandée au lanceur Ariane est de 3465 kg dont 3420 kg représentent la masse
satellite à séparer sur l'orbite visée.
7 juillet, V98, érection du deuxième étage.
11 juillet, V98, érection du troisième étage.
11 juillet, V98, transfert du satellite PAS-6 du bâtiment S1A au
bâtiment S3B et début des opérations de remplissage.

16 juillet, V101, première vérification électrique générale du
lanceur Ariane 502.
16 juillet, V101, arrivée des projets Teamsat et Maqsat Bas. Maqsat
H comporte également la charge utile Teamsat de 350 kg (expériences de
technologie, de science et d'enseignement ajoutées à Maqsat). Teamsat se
compose de cinq expériences qui ont été proposées et livrées pour
intégration en un temps record par un certain nombre d'universités
européennes sous la coordination de l'ESTEC, le Centre de technologie de RESA
aux Pays-Bas. La charge utile inférieure, Maqsat B, installée à l'intérieur
de la Speltra, est une structure conique rigide qui simule un satellite de 1400
kg et qui est équipée d'accéléromètres et de capteurs de la pollution de
l'air. Après largage de la Speltra, Maqsat B ne sera pas mis en orbite, mais,
fixé à l'étage supérieur du lanceur, qui rentrera dans atmosphère
terrestre.
Du 21 au 19 août, V101, remplacement du moteur Vulcain 502 par
celui destiné à Ariane 503 suite à une anomalie détectée en production sur
le moteur destiné au vol 504.

24 juillet, Ariane 44P V98, transfert du
lanceur Ariane 44P - V98 en zone de lancement ELA-2.
25 juillet, Ariane 44LP V99, arrivée du satellite HOT BIRD 3 à Kourou et
début de sa préparation au bâtiment S1A.HOT BIRD-3 est le 10ème satellite
lancé par Arianespace sur les 14 que l'organisation EUTELSAT a confié au
lanceur européen. Construit par Matra Marconi Space à Toulouse, il complète le
dispositif de la deuxième génération des satellites EUTELSAT. Depuis sa
position orbitale à 13 degrés Est, au dessus de l'Afrique, il offrira des
services de diffusion directe en mode numérique ou analogique de programmes de
télévision pour l'ensemble des pays européens. Il est équipé 20 répéteurs
en bande Ku. Il pèse 2915 kg au lancement, sa masse en orbite géostationnaire
est de 1715 Kg pour une masse à sec de 1280 Kg. Le corps principal mesure 3,65 x
2,30 x 3,99 m, sa hauteur au lancement est de 3,60 m et son envergure en orbite
est de 27,90 m. Il est stabilisé sur ses 3 axes. Sa durée de vie est de 12 ans.
26 au 28 juillet, V98, érection des Propulseurs
d'Appoint à poudre.
28 juillet, V101, BIL, remplacement du moteur
Vulcain du lanceur 502 suite à une anomalie détectée lors d'un tir au banc.

30 juillet, V100, arrivée du satellite Intelsat-803 à Kourou et
début de sa préparation au bâtiment S1B. Le satellite INTELSAT 803 est le
troisième exemplaire de la huitième génération des satellites de
l'Organisation Internationale de Télécommunications par Satellites. Construite
par Lockheed Martin Telecommunications à East Windsor dans le New Jersey, cette
plate-forme intègre de nombreuses innovations :
- deux faisceaux orientables en bande C,
- interconnexion entre la bande C et la bande Ku,
- services SNG (Satellite News Gathering - transmissions d'images d'actualités
pour les chaînes de télévision),
- compatibilité avec la série des satellites INTELSAT VII et VII-A.
Depuis sa position à 338,5 degrés Est au dessus de l'Océan Atlantique, il
desservira l'Afrique, l'Europe et l'Amérique du Nord et du Sud. Il pèse 3455 kg
au lancement, sa masse en orbite géostationnaire est de 2079 Kg pour une masse
à sec de 1601 Kg. Son corps principal mesure 2,50 x 2,20 m, sa hauteur au
lancement est de 5,20 m et son envergure en orbite est de 10,80 x 5,20 m. Sa
durée de vie est de 15 ans.

30 juillet, V98, début des
opérations combinées et Répétition de chronologie lanceur (RCL)..
31 juillet, V98, encapsulation du satellite PAS-6.
1er août, début de la
campagne du lanceur Ariane 44LP - V99 avec l'érection du premier étage.
Ce 99ème lancement d'Ariane, Vol 99, doit permettre de placer sur orbite de
transfert les satellites METEOSAT 7 et HOT BIRD 3 en utilisant un lanceur Ariane
44LP équipé de 2 Propulseurs d'Appoint à liquide (PAL) et de 2 Propulseurs
d'Appoint à Poudre (PAP). Le lanceur
sera la 70ème Ariane 4 et la 17ème en configuration 42L.
La performance demandée au lanceur Ariane est de
4160 kg dont 3604 kg représentent la masse satellite à séparer sur l'orbite
visée.
1er août, V98, transfert
du composite-satellite vers la zone de lancement.
2 août, V98, pose
du composite satellites sur le lanceur Ariane et contrôles associés.
2 août, V99, érection du deuxième étage.
4 août, V98, répétition
générale du vol.
5 août, V98, revue
d'aptitude au lancement et armements du lanceur.
5 et 6 août, V99, érection des Propulseurs
d'Appoint à liquide.
6 août, V98, remplissage du 1er étage, du 2ème étage en UH 25/N2O4.
7 août, V98, remplissage 3e
étage en oxygène et hydrogène liquides.
7 août, V99, érection du troisième étage.
ARIANE 44P V98

Lancement le 8 août à 3 h 46 locale du lanceur Ariane
44LP.
Les paramètres de l'orbite de transfert géostationnaire calculés à
l'injection du troisième étage sont :
Périgée : 199,4 km pour 199,5 (± 3) km visés,
Apogée : 35.957 km pour 35.968 (± 150) km visés,
Inclinaison : 6,99deg. pour 7,00deg. (± 0,06)deg. visés.
11 août, V99, début
des opérations de remplissage du satellite HOT BIRD 3 au bâtiment S3A.
13 et 14 août, V99, début
des opérations de remplissage du satellite METEOSAT-7 au bâtiment S3B.
18 août, V99, installation du moteur à poudre sur le satellite
METEOSAT-7 au bâtiment S3B.
19 août, V99, transfert
du lanceur Ariane en zone de lancement ELA-2.
21 août, V99, érection des Propulseurs
d'Appoint à poudre.
21 août, V102, arrivée du satellite Cakrawarta-1 à Kourou et
début de sa préparation au bâtiment S1A.
Le satellite Cakrawarta-1, a été conçu par Media Citra Indostar de Jakarta en
Indonesie et fabriqué par la société américaine Orbital Science Corp basé
en Virginie. Le nom Cakrawarta a pour origine deux mots, Cakra (le nom de l'arme
frappant sa cible à la vitesse de la lumière appartenant à Kresna) et Warta
qui signifie les nouvelles, l'information. Il pèse 1385 kg au lancement, sa
masse en orbite géostationnaire est de 802 Kg pour une masse à sec de 620 Kg.
Son corps principal mesure 2,49 x 2,03 m, sa hauteur au lancement est de 3,76
m et son envergure en orbite est de 16,10 x 3,76 m. Il est équipé de 5
répéteurs en bande S de 48 dbW chacun. Sa durée de vie est de 7 ans.
Sa position orbitale est à 107,7 degrés Ouest, au dessus la mer de Java.
22 août, début de la
campagne du lanceur Ariane 42L V100 avec l'érection du premier étage.
Le 100ème lancement d'Ariane doit permettre de placer sur orbite de
transfert le satellite IntelSat-803 en utilisant un lanceur Ariane 42L équipé
de 2 Propulseurs d'Appoint à liquide (PAL).Le lanceur sera la 71ème Ariane 4
et la 6ème en configuration 42L. La performance
demandée au lanceur Ariane est de 3497 kg dont 3455 kg représentent la masse
satellite à séparer sur l'orbite visée.
F+FW à Brème, Allemagne,
recette de la coiffe C472 pour Ariane 4 qui volera sur V100. C'est la 100e
coiffe Ariane depuis 1979,
72ème coiffe A4 + 28 coiffes A1 A2 A3
22 août, V99, début des
opérations combinées.
25 août, V99, répétition de chronologie lanceur (RCL).

25 août, V100, érection du deuxième étage.
26 août, V99, Encapsulation des satellites HOT BIRD 3 et METEOSAT
7.
27 août, V99, transfert du
composite-satellite vers la zone de lancement.
27 août, V101, deuxième vérification électrique générale du
lanceur Ariane 502.
28 août, V99, pose du composite satellites sur le lanceur et contrôles associés.
29 août, V99, répétition générale du vol.
29 août, V100, érection du troisième étage.
30 août, V99, revue d'aptitude au lancement et armements du
lanceur.
31 août, V101, arrivée du projet Amsat. Amsat-P3D est installé
sur la partie supérieur de Maqsat B, il a été conçu et construit par le
groupe international de radio amateur Amsat.
1 septembre, V99, remplissage du 1er étage,
du 2ème étage et des PALs en UH 25/N2O4.
2 septembre, remplissage 3e étage en oxygène et hydrogène liquides.
ARIANE 44LP V99
Lancement le 3 septembre à
19 h 21 locale du lanceur Ariane 44LP.
Les paramètres de l'orbite de transfert géostationnaire calculés à
l'injection du troisième étage sont :
Périgée : 199,3 km pour 200 (± 3) km visés,
Apogée : 35 948 km pour 35.980 (± 150) km visés,
Inclinaison : 7,02deg. pour 7,00deg. (± 0,06)deg. visés.

3 septembre, V101, transfert
du lanceur Ariane 502 sans sa partie supérieure ni les satellites vers la zone de
lancement numéro 3.
4 septembre, le premier modèle d'intégration de l'observatoire spatiale XMM
est présenté au public dans les locaux de Dornier Satellitensysteme (DSS) à
Friedrichshafen, Allemagne.
5 septembre, V101, répétition Système lanceur
(RSL). Cette
opération consiste à remplir l'étage principal cryotechnique (EPC) et à le
mettre en condition de vol, puis à dérouler une chronologie réelle, y compris
la séquence synchronisée jusqu'à H0.
6 septembre, V101, transfert
du lanceur vers le bâtiment assemblage finale (BAF) et début des opérations
combinées lanceur / satellites.
8 septembre, V100,
transfert
du satellite IntelSat-803 du bâtiment S1B au bâtiment S3B.
10 septembre, V100, début
des opérations de remplissage du satellite IntelSat-803 au bâtiment S3A.
10 septembre, V100,
transfert
du lanceur Ariane 42L - V100 en zone de lancement ELA-2.
15 septembre, V100, début
des opérations combinées et répétition de chronologie lanceur (RCL).
15 au 18 septembre, V101, intégration des charges Utiles Maqsat H
et TeamSat sous la coiffe d'Ariane 502 et installation de la Speltra en vue de
l'intégration au lanceur après l'assemblage de Maqsat B.

Le composite coiffe et SPELTRA
comtenant MaqQSat et TeamSat en partie haute et MaqSatB, 2342 kg en partie basse
dans la SPELTRA.

Intégration dans le BAF de MaqSatH, maquette
instrumentée représentant un satellite de 2280kg et "TeamSat", une box
technologique, scientifique de 338 kg
16 septembre, V101,
installation
du composite supérieur du lanceur.
16 septembre, V100, encapsulation
des satellites IntelSat-803.
17 septembre, V100, transfert du
composite-satellite vers la zone de lancement et pose du composite satellites sur le lanceur.
19 septembre, V100, répétition
générale du vol.
20 septembre, V100, revue
d'aptitude au lancement et armements du lanceur.
22 septembre, V100, remplissage du 1er étage,
du 2ème étage et des PALs en UH 25/N2O4.

22 septembre, le satellite Météosat-7 transmet ses premières
images.
23 septembre, V100, remplissage 3e étage en oxygène et hydrogène
liquides.
ARIANE 42L V100


16 jeunes filles, venues des 12 états membres
de l'ESA, toustes prénommées Ariane et nées le 29 décembre 1979 assistent au
lancement d'Ariane V100. Tous les pionniers de l'aventure spatiale européenne
étaient aussi de la fête.
Lancement le 24 septembre à
20 h 58 locale du lanceur Ariane 44LP.
Jean-Marie Luton, Président Directeur Général d'Arianespace déclare à
l'annonce de ce huitième succès de l'année :
"100 lancements ! Cet objectif paraissait difficile à imaginer pour
l'Europe spatiale, voire même pour l'industrie spatiale mondiale, à la fin des
années 70. C'est aujourd'hui une
réalité et un encouragement pour demain. Réalité
opérationnelle atteinte par les équipes en Guyane et en Europe, Réalité
industrielle développée dans le cadre d'une coopération exemplaire, Réalité
commerciale dont le succès repose sur la qualité et la disponibilité du
service de lancement. C'est aussi un
encouragement pour que l'Europe, solidaire et ambitieuse, maintienne ses
capacités de transport spatial au service des opérateurs du monde entier.
Ce soir, je suis particulièrement heureux
d'associer à cette importante étape l'un de nos plus fidèles et plus
prestigieux clients : INTELSAT. C'est le troisième satellite INTELSAT lancé
cette année et le quatrième le sera encore cette année - un record ! Ceci montre
en particulier qu'Arianespace ne ménage ni ses efforts ni ses moyens pour
satisfaire son client".

V100, c'est la 71e Ariane 4. C'est aussi depuis l'origine du programme:
-71e étage L220
-99e étage L33
-28e étage H10-3
141e et 142e PAL (112 PAP déjà lancés)
-627 à 623e moteurs Viking
-99e moteur HM7
99e coiffe (34 SPELDA et 13e SYLDA déjà lancés)
100e satellite extra européen embarqué
Les performances maximale atteintes par Ariane 4:
-4900 kg en GTO sur le vol V93
-Charge maximale mise en orbite en une année: 37,86 tonnes, en 1996.
Cadence maximale: 14 vols en 11,5 mois, de V70 à 84.
Plus gros satellite lancé: Intelsat 601 (4259 kg) sur V47.
Plus petit satellite lancé: Itamsat (9,9 kg) sur V59.
Plus grand nombre de satellite sur un seul vol: 7 (V35 et 59)
Nombre de satellite total embarqués: 180, dont 128 satcoms, 26 mini et
micro sats.
Le lanceur le plus haut: V61 avec 60,31 m.
Le plus lourd: V68 (483,7 kg)
Plus court intervale entre 2 lancements, V80-81, 19j 22h,3mn et 6s.
Nombre de personnes travaillant directement sur Ariane en Europe 12 000,
répartis à 50% sur la production Ariane 4 et 5. |
Les paramètres de l'orbite de
transfert géostationnaire calculés à l'injection du troisième étage sont :
Périgée : 249,4 km pour 250 (± 3) km visés,
Apogée : 35.965 km pour 35.959 (± 150) km visés,
Inclinaison : 7,00 deg. pour 6,99 deg. (± 0,06) deg. visés

26 septembre, V101, interruption
de la campagne de lancement pour vérifier la validité des données utilisées
dans le modèle mathématique qui simule le vol et introduction de mesures
correctives (filtre électronique) pour éliminer les oscillations.
29 septembre, début
de la campagne du lanceur Ariane 44L V102 avec l'érection du premier étage.
Le 102ème lancement d'Ariane doit
permettre de placer sur orbite de transfert les satellites Sirius-2 et
Cakrawarta-1 en utilisant un lanceur Ariane 44L équipé de 4 Propulseurs
d'Appoint à liquide (PAL). Le lanceur
sera la 72ème Ariane 4 et la 25ème en configuration 44L.
La
performance demandée au lanceur Ariane est de 4828 kg dont 4305 kg
représentent la masse satellite à séparer sur l'orbite visée.
30 septembre, V102, érection du deuxième étage.
2 octobre, V102, V102 avec l'érection des Propulseurs d'Appoint
à Liquide.
3 octobre, entré en service du
satellite Hot Bird 3 d'Eutelsat lancé le 2 septembre 1997 par le lanceur
Ariane 44LP - V99. Il a été placé
à 13 degrés Est sur l'orbite géostationnaire.
7 octobre, V102, érection du troisième
étage.
9 octobre, V102, transfert
du satellite Cakrawarta-1 du bâtiment S1A au bâtiment S3A.
10 octobre, V102, arrivée
du satellite Sirius-2 à Kourou et début de sa préparation au bâtiment S1B.
Le satellite Sirius-2, a été conçu par NSAB basé à Stockhom en Suède et
fabriqué par la société française Aérospatiale basé à Cannes en France. Il
pèse 2920 kg au lancement, sa masse en orbite géostationnaire est de 1760 Kg
pour une masse à sec de 1245 Kg. Son
corps principal mesure 2,26 x3.35 m, sa hauteur au lancement est de 3,48 m et
son envergure en orbite est de 7.13 x 29 m. Il
est équipé de 32 répéteurs en bande Ku de 50 dbW chacun.
Sa durée de vie est de 12 ans. Sa
position orbitale est à 5 degrés Est, au dessus Sao Tomé, au large de la
côte Gabonaise.
13 octobre, V102, début
des opérations de remplissage du satellite Cakrawarta-1 au bâtiment S3A.
13 octobre, V101, redémarrage
de la campagne de lancement d'Ariane 502.
17 octobre, V101, fin des
essais "Combined Rupture Test" (CRT) réalisés sur la jupe avant de
l'EPC en condition limite d'effort. Un
message en provenance de l'Europe indique qu'une anomalie a été identifiée
sur les lanceur 503 et 504, en cours d'intégration en Europe. Elle
concerne les fixations des canalisations d'alimentation du moteur Vulcain. La
commission de qualification décide de retarder de 2 jours la date de lancement.
20 octobre, V101, nouveau
message en provenance d'Europe indique que les fixations incriminées sont
conformes.
20 octobre, V104, arrivée
du satellite Intelsat-804 à Kourou et début de sa préparation au bâtiment
S1B.
Le satellite INTELSAT 804, a été conçu et fabriqué par la société
américaine Lockheed Martin Telecommunications basée à East Windsor (New
Jersey, USA). Il pèse 3 455 kg au lancement, sa masse en orbite
géostationnaire est de 2079 Kg pour une masse à sec de 1601 Kg. Son
corps principal mesure 2,5 x 2,2 m, sa hauteur au lancement est de 5,2 m et son
envergure en orbite est de 10,8 x 5,2 m. Il
est équipé de 38 répéteurs en bande C et 6 répéteurs en bande Ku. De
sa position orbitale de 64 degrés Est, au dessus de l'Océan Indien, il
assurera la continuité des services de télécommunication globale avec une
capacité de 22 500 circuits téléphoniques, 3 canaux pour la télévision et
plus de 112 500 circuits de téléphonie numérique.
20 octobre, V102, transfert
du lanceur en zone de lancement ELA-2.
24 octobre, V101, remplissage
du système de contrôle d'attitude (SCA) et de l'étage à propergols stokable
(EPS).

25 octobre, V101, répétition
générale.
27 et 28 octobre, V101, revue
d'aptitude au lancement (RAL).
28 octobre, début
de la campagne du lanceur Ariane 44P - V103 avec l'érection du premier étage.
Le 103ème lancement d'Ariane, Vol 103, doit permettre de placer sur orbite de
transfert les satellites JCSAT-5 et Equator-S en utilisant un lanceur Ariane 44P
équipé de 4 Propulseurs d'Appoint à poudre (PAP). Le
lanceur sera la 73ème Ariane 4 et le 10ème en configuration 44P. La
performance demandée au lanceur Ariane est de 3425 kg dont 3212 kg
représentent la masse satellite à séparer sur l'orbite visée.
29 octobre, V103, arrivée
du satellite Equator-S à Kourou et début de sa préparation au bâtiment S3A.
Le satellite Equator-S, a été conçu et fabriqué par le Max Planck Institut
de Garching en Allemagne. Il pèse 230
kg au lancement, sa masse en orbite géostationnaire est de 197 Kg pour une
masse à sec de 33 Kg. Son envergure
totale est de 1,26 m et son envergure en orbite est de 4,95 m. Il
est équipé pour des mesures de champs électriques et magnétiques terrestres
en complément du programme ISTP (International Solar Terrestrial Physics). Sa
durée de vie est de deux ans.
29 octobre, V103, érection du deuxième
étage.

29 octobre, V101, transfert
du lanceur Ariane 502 sur la table mobile de lancement du BAF vers la zone de
lancement.




ARIANE 502 V101
30 octobre, V101,
H0 - 3h00'00" début de la
chronologie de lancement.
H0 - 2h30'00" Un problème de capteur sur une ligne de remplissage est
annoncé.
H0 - 0h07'00" Séquence synchronisée, les ordinateurs prennent le main ...
H0 - 0h00'48" Arrêt du décompte : Rouge ensemble de lancement.
43 minutes plus tard après l'analyse du problème un nouveau décompte
commence.
H0 - 0h07'00" Séquence synchronisée, les ordinateurs reprennent le main
...
H0 - 0h00'10" Le DDO entame le compte à rebours.
H0 - 0h00'00" Le moteur vulcain s'allume
...

H0 + 0h00'07" décollage ... il est 08h43' (temps universel).



Près d' une vingtaine de minutes plus tard,
la charge utile est satellisé, Ariane 5 a gagné son pari. Les passagers du vol
A502 sont deux plates-formes d'instruments Maqsat H (H pour haut) et Maqsat B (B
pour bas) qui mesureront environnement réel des charges utiles d'Ariane 5
pendant la phase de lancement. Les deux Maqsats ont été fabriqués par
Kayser-Threde (Allemagne). Une caméra embarquée sur le Maqsat H permet de voir
la Speltra enfermant le Maqsat B.
La charge utile supérieure, MAQSAT H a une
masse de 2300 kg et mesure 5 mètres de hauteur. Sa structure, montée en haut
de la Speltra sous la coiffe, simule un grand satellite de télécommunications
avec différentes valeurs de rigidité, y compris celle d'un grand réseau
solaire en configuration de lancement. Trente-quatre capteurs mesureront les accélérations,
les vibrations, le bruit acoustique et les niveaux de choc en différents
endroits.
Les capteurs fourniront 32 Mo de données pendant la première phase de vol,
c'est-à-dire entre le décollage et le largage de la coiffe à 100 km
d'altitude. Les données seront enregistrées à bord puis transmises à la
station de télémesure de Kourou.
MAQSAT H comporte également la charge utile TEAMSAT de 350 kg (expériences de
technologie, de science et d'enseignement ajoutées à Maqsat). Teamsat se
compose de cinq expériences qui ont été proposées et livrées pour intégration
en un temps record par un certain nombre d'universités européennes sous la
coordination de l'ESTEC, le Centre de technologie de RESA aux Pays-Bas.
La charge utile inférieure, Maqsat B, installée
à l'intérieur de la Speltra, est une structure conique rigide qui simule un
satellite de 1400 kg et qui est équipée d'accéléromètres et de capteurs de
la pollution de l'air. Après largage de la Speltra, Maqsat B ne sera pas mis en
orbite, mais, fixé à l'étage supérieur du lanceur, ü rentrera dans atmosphère
terrestre.
31 octobre, V102, transfert du
satellite Sirius-2 du bâtiment S1B au bâtiment S3B.
1 novembre, V102, début
des opérations de remplissage du satellite Sirius-2 au bâtiment S3B.
3 novembre, V102, début
des opérations combinées et répétition de chronologie lanceur (RCL).
4 novembre, V103, arrivée
du satellite JCSAT-5 à Kourou et début de sa préparation au bâtiment S3B.
Le satellite Equator-S, a été conçu
par Japan Satellite System Inc. Corp., de Tokyo au Japon et fabriqué par Hughes
Space & Communication d'El Segundo en Californie - USA.
Il pèse 2982 kg au lancement, sa masse en orbite géostationnaire est de 1819
Kg pour une masse à sec de 1308 Kg. Son corps principal mesure 3,8 x 2,8 m, sa
hauteur au lancement est de 4,3 m et son envergure en orbite est de 26,2 m.Il
est équipé de 32 répéteur en bande Ku de 12 à 95 w et de 20 à 60 w. Sa
position est à 150° Est soit au dessus de la Nouvelle Guinée zone de
couverture est le Japon, la zone Asie-pacifique et Hawaii. Sa durée de vie est
de 13 ans.
4 novembre, V103, érection du troisième
étage.
4 et 5 novembre, V102,
encapsulation des satellites
Cakrawarta-1 et Sirius-2.
6 novembre, V104, fin
des activités au bâtiment S1B et mise en container du satellite.
6 novembre, V102, transfert
du composite-satellite vers la zone de lancement et pose sur le lanceur.
8 novembre, V102, revue
d'aptitude au lancement et armements du lanceur.
9 novembre, V102, remplissage du premier
étage, des PALs et du deuxième étage en UH 25 et N2O4.
10 novembre, remplissage 3e étage en oxygène et hydrogène
liquides.
10 novembre, V103, installation
du moteur d'apogée sur le satellite Equator-S.
ARIANE 44L V102
Lancement le 12 novembre à 18 h 48 locale du lanceur Ariane
V102.
Pour Arianespace : "Ce 30ème
succès consécutif d'Ariane 4 est un nouveau signe de la qualité et de la
continuité du service de lancement que nous offrons à nos clients.
En quelques jours, la réussite du vol de démonstration d'ARIANE 5, la
prochaine commande de 20 Ariane 4 supplémentaires sont autant d'engagements qui
garantissent, dans le cadre d'un marché en pleine croissance, à tous les
opérateurs de satellites la disponibilité, la souplesse et la fiabilité pour
un accès à l'espace dans les meilleures conditions. Nous partageons ce soir cet
engagement avec nos deux clients NSAB pour la Suède et Media Citra Indostar
pour l'Indonésie."
Les paramètres de l'orbite de transfert géostationnaire calculés à
l'injection du troisième étage sont :
Périgée : 198.8 km pour 199 (± 3) km visés,
Apogée : 35.965 km pour 35.948 (± 150) km visés,
Inclinaison : 6,99deg. pour 7,00deg. (± 0,06)deg. visés.

13 novembre, V103, début
des opérations de remplissage du satellite JCSAT-5 au bâtiment S3B.
18 novembre, V103, transfert
du lanceur Ariane en zone de lancement ELA-2.
19 novembre, V103, érection des propulseurs
d'appoint à poudre et début des opérations combinées.
Mi novembre 1997, la SEP a effectué avec succès une première série d'essais
de la turbopompe à hydrogène et du générateur de gaz du moteur Vulcain-2 sur
le banc PF52 à Vernon. Au cours de
ces sept essais de 80 secondes la turbo pompe a fourni 1,4 fois le puissance
nominale demandé soit 20MW.
21 novembre, début
de la campagne du lanceur Ariane 42L - V104 avec l'érection du premier étage. Le
104ème lancement d'Ariane, Vol 104, doit permettre de placer sur orbite de
transfert le satellite Intelsat-804 en utilisant un lanceur Ariane 42L équipé
de 2 Propulseurs d'Appoint à liquide (PAL). Le
lanceur sera la 74ème Ariane 4 et la 7ème en configuration 42L. La
performance demandée au lanceur Ariane est de 3497 kg dont 3455 kg
représentent la masse satellite à séparer sur l'orbite visée.
22 novembre, V104, érection du deuxième
étage.
24 novembre, V103, répétition
de chronologie lanceur (RCL) et montage de l'adaptateur satellite.
25 novembre, V103, début
de l'encapsulation des satellites.
26 novembre, V103, transfert
du composite-satellite vers la zone de lancement.
27 novembre, V104, érection du troisième
étage.
27 novembre, V103, pose
du composite satellites sur le lanceur Ariane 44P - V103 et contrôles
associés.
28 novembre, V103, répétition
générale du vol.
29 novembre, V103, revue d'aptitude au lancement et armements du
lanceur.
1 décembre, V103, remplissage du premier
étage et du deuxième étage en UH 25 et N2O4.
2 décembre, V103, chronologie
de lancement y compris le remplissage 3e étage en oxygène et hydrogène
liquides.
ARIANE 44P V103
Lancement le 2 décembre à 19 h 52 locale du lanceur Ariane 44P - V103.
Les paramètres de l'orbite de transfert géostationnaire calculés à
l'injection du troisième étage sont :
Périgée : 200,1 km pour 199,7 (± 3) km visés,
Apogée : 36.029 km pour 36.008 (± 150) km visés,
Inclinaison : 3,99deg. pour 4,00deg. (± 0,06)deg. visés.

5 décembre, V104, transfert
du satellite Intelsat-804 du bâtiment S1B au bâtiment S3B.
8 décembre, V104, début
des opérations de remplissage du satellite Intelsat-804 au bâtiment S3B.
8 décembre, V104, transfert
du lanceur en zone de lancement ELA-2.
11 décembre, V104, début
des opérations combinées.
12 décembre, V104, répétition
de chronologie lanceur (RCL).
13 décembre, V104, début
de l'encapsulation du satellite Intelsat-804.
15 décembre, V104, transfert
du composite-satellite vers la zone de lancement et pose sur le lanceur.
17 décembre, V104, répétition
générale du vol.
18 décembre, V104, revue
d'aptitude au lancement et armements du lanceur.
19 décembre, V104, remplissage du premier
étage, des PALs et du deuxième étage en UH 25 et N2O4.
20 décembre, V104, remplissage 3e étage en oxygène et hydrogène
liquides.
21 décembre V104, Arianespace décide de reporter de 24h ce lancement.
En effet, une succession de trois anomalies mineures dans la gestion
informatique de la surveillance du lanceur n'a pas permis de lancer dans la
fenêtre de 69 minutes définie avec le client Intelsat.
L'analyse de niveau 0 de la
télémesure
du second vol de qualification d'Ariane-5 s'est achevée la semaine
dernière. Globalement, ces résultats montrent le succès du lancement
A-502, le 30 octobre dernier, dix-sept mois après l'échec du vol
inaugural.
Voici dans les grandes lignes ce qui est
ressorti du dépouillement des données :
1. Chronologie négative
Elle s'est déroulée nominalement, hormis l'arrêt de la première séquence
synchronisée a H0-48s sur la détection d'un "zero" trop élevé
de l'alimentation électrique d'un EAP, lors de la commutation sol ->
bord. La mise à feu du Vulcain (H0) a eu lieu a 13 h 43 min 08 s TU.
2. Etages d'appoint à Poudre (EAP)
Leurs poussées ont été nominales et symétriques. Les paramètres
sont tous conformes aux spécifications (consommation hydraulique inférieure
de moitié à la prévision, vibrations normales, etc...). La
performance des EAP a été plus élevée que prévue et les deux étages
ont poussé plus fort, plus longtemps. La séparation, évènement stratégique
qui n'a jamais pu être testé au sol, s'est déroulée correctement à
H0+149s. Par contre, les EAP n'ont pas pu être récupérés (pour
expertise), suite au dysfonctionnement du dispositif pyrotechnique de
libération des parachutes.
3. Coiffe
Le largage de la coiffe s'est nominalement déroule a H0+200s.
4. Etage Principal cryotechnique (EPC) /
Vulcain
Le moteur Vulcain a correctement fonctionné (taux de mélange LH2/LOX
dans les normes) : en particulier, les a-coups du moteur principal,
mesurés lors des 37 secondes du premier vol, ont été moins
importants. Durant la phase de vol atmosphérique, les effets aérodynamiques
sur le lanceur ont été moins élevés que prévus. Cependant, et ceci
a été annoncé dès le lendemain, un roulis anormalement élevé est
apparu sur l'engin, à partir de H0+230s. Détecté par le programme de
vol, il a vainement été compensé par l'ouverture de petites tuyères
de contrôle d'attitude (SCA), situées sur l'EPS. Au plus fort de
l'effet, le roulis atteignit 33 degrés par seconde. Il fut stabilisé
(mais pas stoppé) à H0+475s. Cet effet indésirable est probablement
à l'origine de l'extinction prématurée du Vulcain (5,8 secondes plus
tôt que prévu). Cela peut être du au fait que le mouvement rotatif a
entraîné la détection précoce du niveau bas de l'oxygène liquide
dans son réservoir. Ainsi, à la séparation de l'EPC et de l'EPS, à
H0+590s, tandis que la trajectoire était nominale, la vitesse de
l'ensemble accusait un déficit de 193 m/s.
5. Etage à Propergols Stockables (EPS) /
Charges utiles
Le moteur Aestus a fonctionné correctement et s'est éteint à
H0+1646s, sur épuisement du péroxyde d'azote. Parallèlement, le SCA a
rétabli les paramètres nominaux d'attitude du composite à H0+750s.
Mais la perte de vitesse survenue lors de la première phase de vol n'a
pu être récupérée. La charge utile haute factice Maqsat-H/Teamsat
s'est détachée à H0+1690s avec un déficit de vitesse de 210 m/s.
L'injection s'est faite sur une orbite de transfert géostationnaire
dont les paramètres sont les suivants : * périgée : 525 km (au lieu de
581 km) ; * apogée : 27.000 km (au lieu de 36.000 km) ; * inclinaison :
7,76 degrés (nominale). Le "couvercle" de la SPELTRA s'est sépare
à H0+1865s, tandis que l'ordre de séparation de la charge utile basse
Maqsat-B a bien été donné à H0+2016s : la séparation n'a cependant
pas eu physiquement lieu, afin d'éviter l'éparpillement inutile d'éléments
sur orbite (ce n'était qu'un vol d'essai) La mission s'est terminée
sur la passivation de l'EPS, en éjectant les carburants restant dans
les réservoirs.
Le dépouillement de niveau 1 et les
corrections physiques sur le lanceur vont mener a un troisième et
dernier lancement de qualification (dirige cette fois-ci par
Arianespace) dans le courant du printemps 1998. |
ARIANE 42L V104
Lancement le 22 décembre à 21 h 17 locale du lanceur Ariane
42L.
Les
paramètres de l'orbite de transfert géostationnaire calculés à l'injection
du troisième étage sont :
Périgée : 249,7 km pour 250,0 (± 3) km visés,
Apogée : 35.931 km pour 37.959 (± 150) km visés,
Inclinaison : 6,98deg. pour 6,99deg. (± 0,06)deg. visés.

Visite de Jacques Chirac, premier
ministre de François Mitterrand pour le vol 104.
Date
|
Vol
|
Lanceur
|
Satellites
|
Commentaires |
30/01/97
|
V 93
|
AR 44 L
L465
|
GE-2
& NAHUEL 1A
|
Record
de masse pour un satellite lancé par Ariane 4: 4900 kg. |
 |
28/02/97
|
V 94
|
AR 44 P
L464
|
INTELSAT
801
|
|
 |
16/04/97
|
V 95
|
AR 44 LP
L467
|
BSAT-1A
& THAICOM 3
|
|
 |
03/06/97
|
V 97
|
AR 44 L
L468
|
INMARSAT-
3F4 & INSAT -2D
|
|
 |
25/06/97
|
V 96
|
AR 44 P
L466
|
INTELSAT
802
|
|
 |
08/08/97
|
V 98
|
AR 44 P
L469
|
PAS 6
|
Ariane
4 marque son 27 eme lancement consécutif |
 |
02/09/97
|
V 99
|
AR 44 LP
L470
|
HOT
BIRD-3 & METEOSAT-7
|
|
 |
23/09/97
|
V 100
|
AR 42 L
L471
|
INTELSAT
803
|
Ariane
réalise son 100 eme lancement, dernier lanceur du lot P9 |
 |
30/10/97
|
V 101
|
ARIANE
502
|
TEAMSAT
|
|
 |
12/11/97
|
V 102
|
AR 44 L
L472
|
CAKRAWARTA-1
& SIRIUS-2
|
|
 |
02/12/97
|
V 103
|
AR 44 P
|
JCSAT-5
& EQUATOR-S
|
|
 |
20/12/97
|
V 104
|
AR 42 L
|
INTELSAT
804
|
Ce
lancement marque le plus cour intervalle entre deux lancements 19 jours |
|
