2011

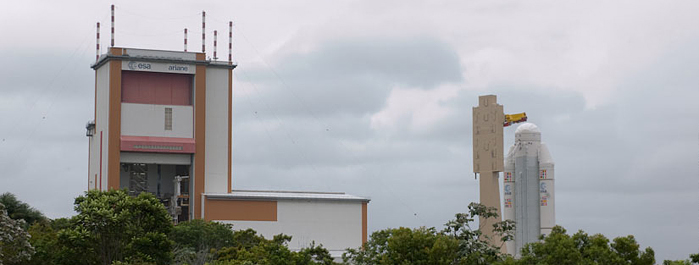

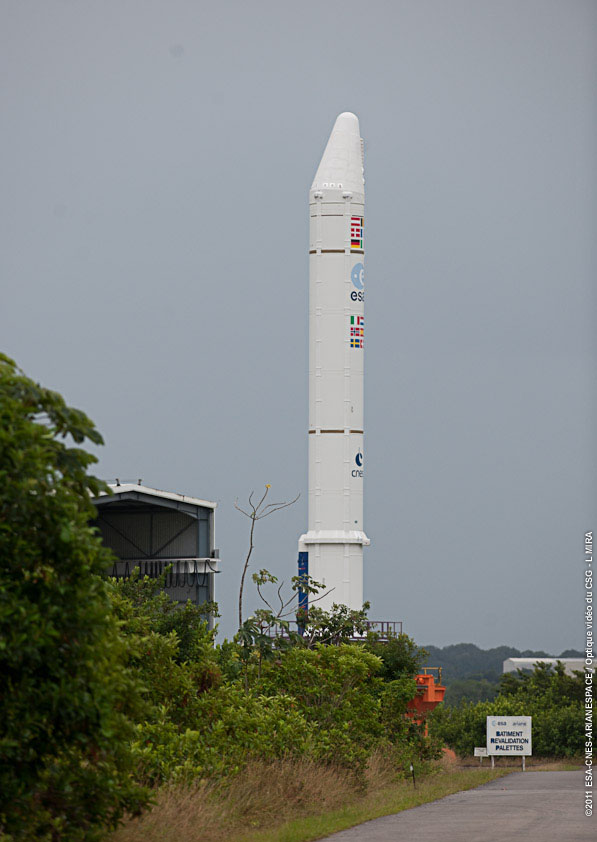

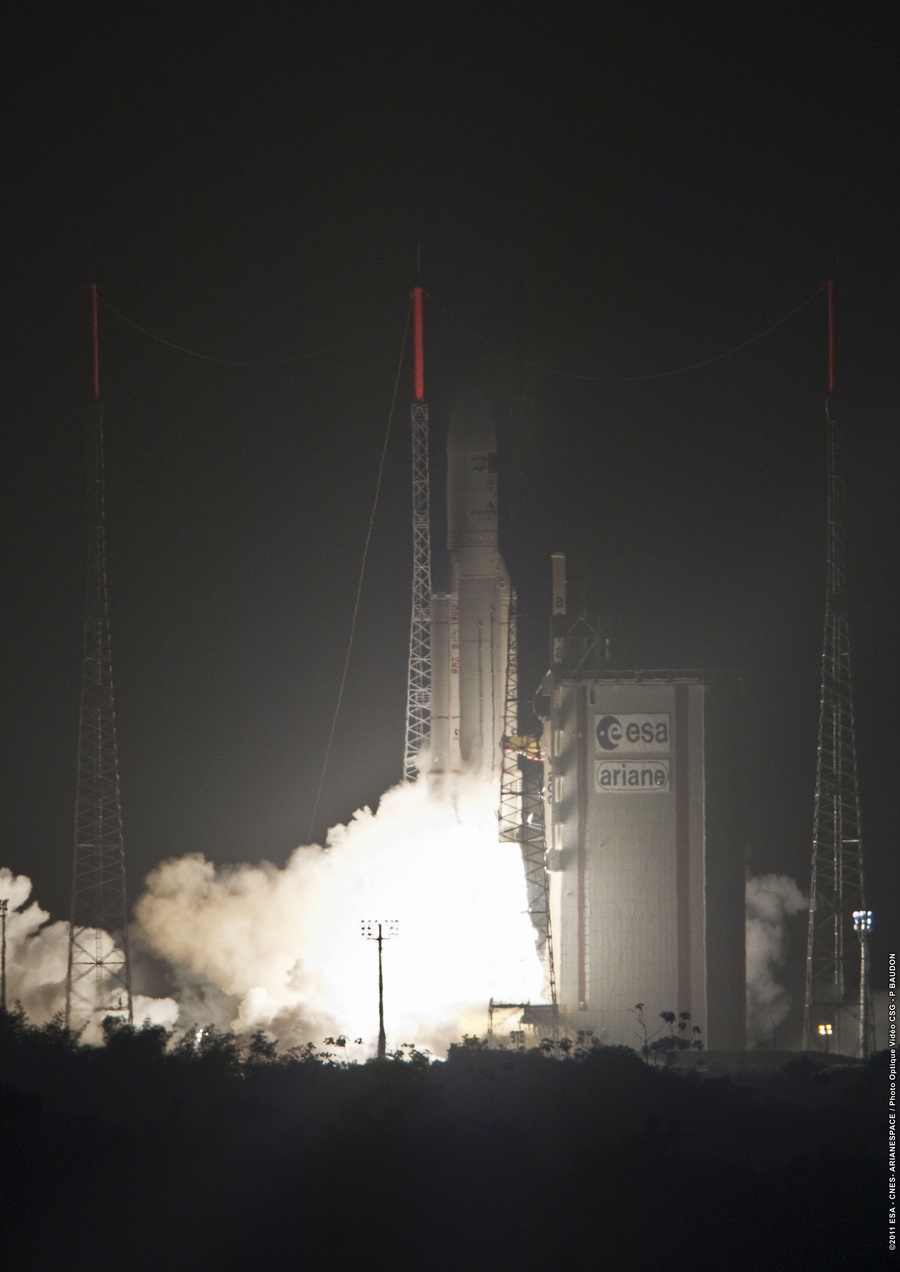

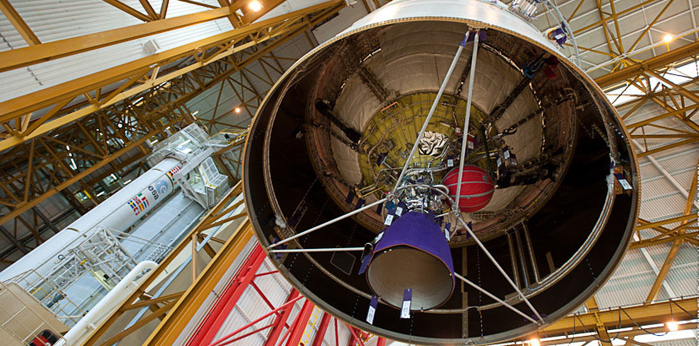

En 2010 Arianespace a signé 11 contrats de lancement (Athena-Fidus, Skynet 5D, Jupiter 1, OHO 1, Star One C3, Vinasat 2, G Sat 10, W3B, Arsat 1, Azerspace et Sicrat 2, soit 65 % du marché. Depuis 517, Ariane 5 a réalisé 32 tirs doubles mettant en orbite 72 satellites commerciaux, 4 fois moins qu'ILS son conçurent principal. 7 janvier, arrivée du lanceur ECA destiné au lancement V201 prévu en mars avec 2 satcoms, Yahsat 1A et Intelsat New Dawn. 14 janvier, V200, transfert du lanceur dans le BAF

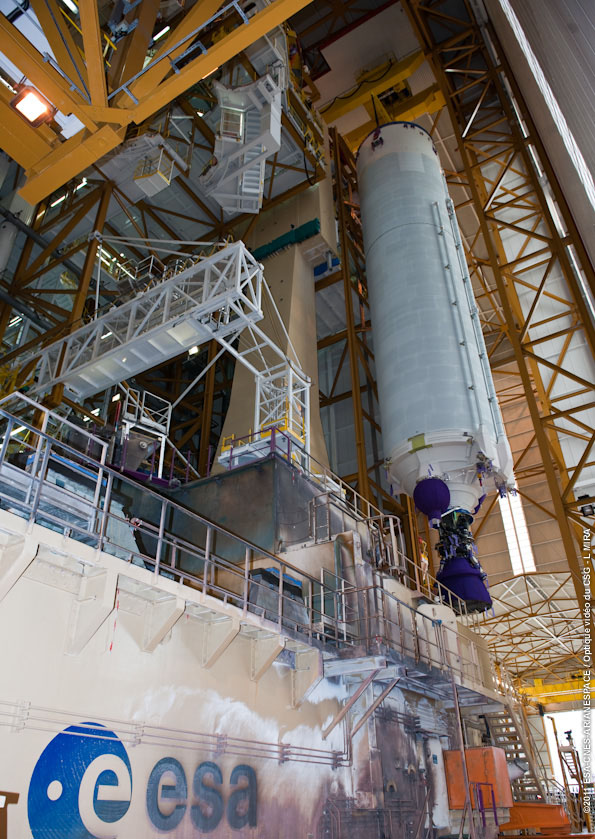

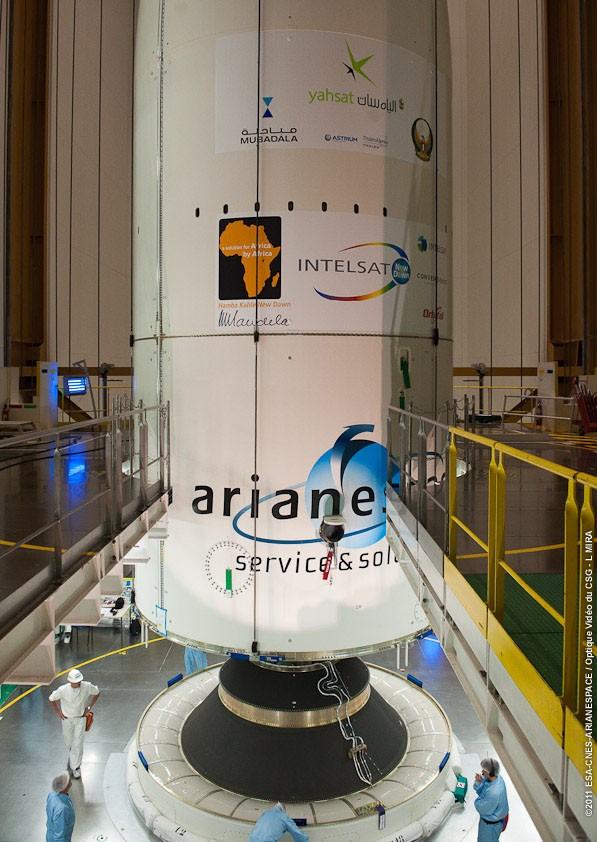

20 janvier, V200, l'ATV est transféré du S5 au BAF. Le 25, il est mis en place sur le lanceur sur un adaptateur spécifique , SDM (Separation & Distancing Module), au diamètre 3936 sur le haut de l’EPS et de la Case. La coiffe est mis en place le 3 février. Cette coiffe dite "longue" est haute de 17 m pour un diamètre de 5,4 m. 4 février, début de la campagne V201 avec la mise en place de l'étage EPC et des 2 EAP dans le BIL. Ce lanceur est de type A5 ES, avec un 3ème étage rallumable. Le lanceur 544 est le 52ème lanceur de production le vingt-neuvième du lot PA de 30 lanceurs pour lequel Astrium est Maître d’oeuvre de la production. Deuxième de la série A5 ES, il est constitué d’un composite inférieur identique à celui de la version A5/ECA (EAP à segment S1 surchargé, EPC type P2 avec moteur Vulcain 2) et d’un composite supérieur comprenant un EPS P2000 et une case à structure composite; ce lanceur est le 31ème lanceur complet livré à Arianespace, intégré et contrôlé sous la responsabilité d’Astrium au Bâtiment d’Intégration Lanceur (BIL). 9 février, V201 mise en place de l'étage ECA
9 février a lieu la répétition générale et le 13, la revue d'aptitude au vol. Le lancement est prévu le 15 à 22h 15 TU.
14 février, le lanceur est amené en ZL 3. La masse de l’ATV est de 19 712 ± 20 kg . Compte tenu de la masse de l’adaptateur SDM, ceci correspond à une performance totale de 20 061 kg demandée au lanceur sur l’orbite à 260 km. Pour cette mission, à des fins d’optimisation de la performance, l'EPS est allumé 2 fois (mission bi-boost) avant le largage de l'ATV et une 3ième fois pour la désorbitation du composite supérieur. Le lanceur survolera l'Europe environ 20 minutes après le décollage. Du fait de la trajectoire très inclinée sur l’équateur (51,6°), le suivi lanceur et la réception de la télémesure pendant la mission est assuré par les stations de Kourou/Galliot, un SNA (Station Navale Ariane), les stations des Açores, d’Adélaïde et Perth (Australie) ainsi que d’Invercargill (Nouvelle-Zélande). Le satellite TDRSS (altitude de 35 786 km, longitude de -172,5°) est également utilisé pour suivre l’ATV de l’extinction EPS-2 jusqu’à la séparation ATV. 4 mars, VA201, arrivée de Yahsat en Guyane. 14 mars, les vols Ariane 5 prennent la dénomination de VA pour Vol Ariane. VA201 transfert du lanceur dans le BAF. Pour ce vol, la masse des satellites atteint plus de 10 tonnes, 6000 kg pour Yahsat 1A destiné aux Emirats Arabes Unis et 3000 kg pour New Dawn destiné à Intelsat.. Le lancement est prévu le 30 mars.

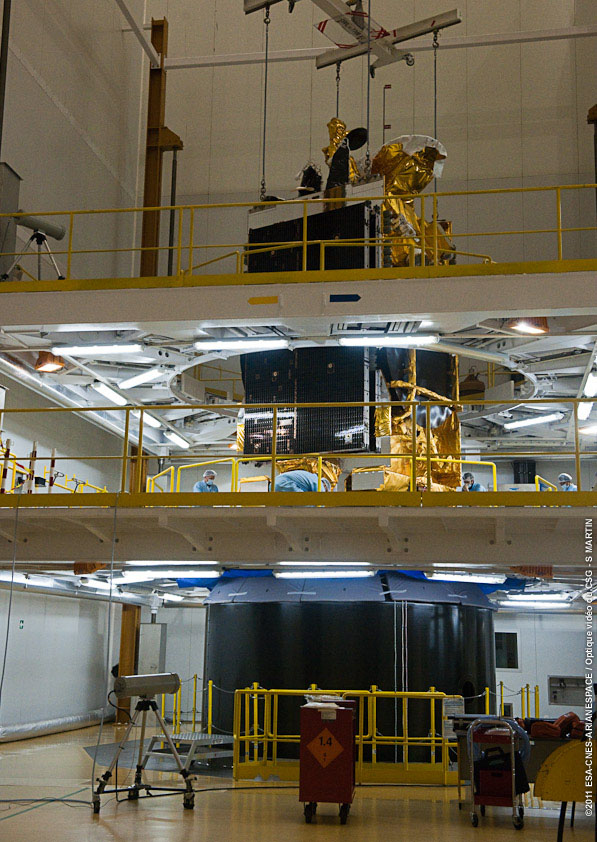

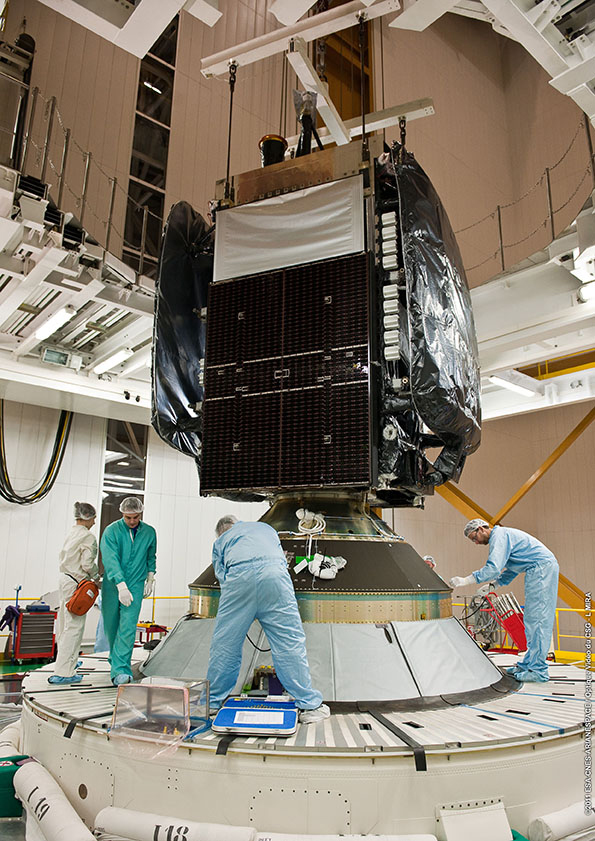

La charge utile du vol 201, Intelsat en position basse dans le Sylda et Yahsat en position haute, soit 8965 kg.
17 mars, VA202, mis en place dans le BIL de

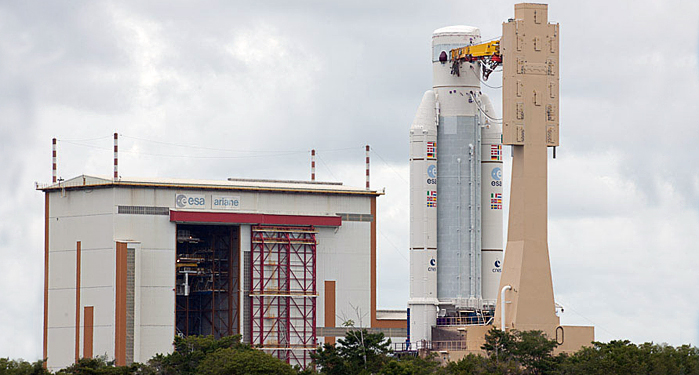

l'étage EPC. Suivent les EAP le 21. ARIANE 5 VA 201 Le lanceur est amené en ZL le 29 mars. Le 30, le décompte se déroule sans problème et la séquence automatique est enclencher à H-7 mn. H- 5 s, les bras cryogéniques sont écartés et le moteur Vulcain s'allume. A ce moment, les ordinateurs de vol coupent la séquence avant T+7 secondes, l'allumage des boosters EAP. Le lanceur sera retourné au BAF d'ici 2 jours après vidange des ergols pour des contrôles. C'est la seconde fois qu'un lancement d'Ariane 5 est avorté et la 3eme depuis L01. En 2003, il a fallu remplacer les allumeurs de la table lors de la première tentative du vol 157.

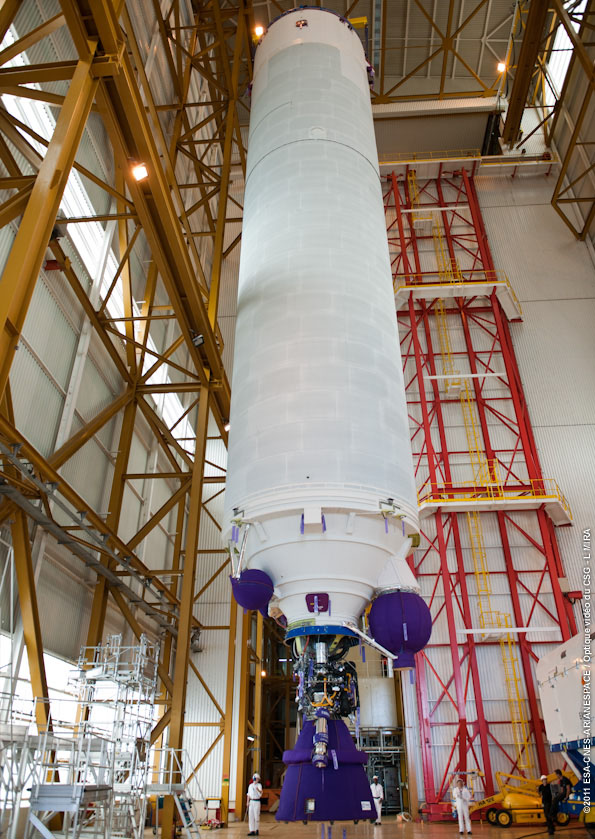

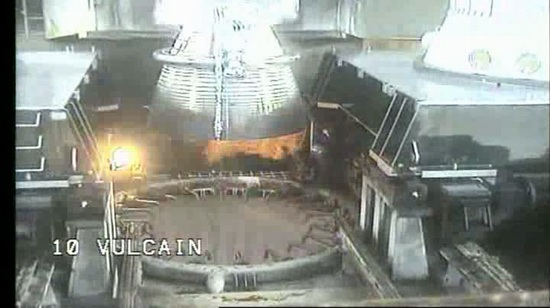

Le moteur Vulcain a l'allumage.
T+ 7 secondes, les ordinateurs de bord coupent l'alimentation en ergols suite à une anomalie. Le moteur s'arrête à T+ 20 secondes.
Une seconde tentative de lancement est
programmé pour le 22 avril après le retour du lanceur dans le BAF et
changement des vérins du moteur Vulcain. Ces derniers n'avaient pas répondu

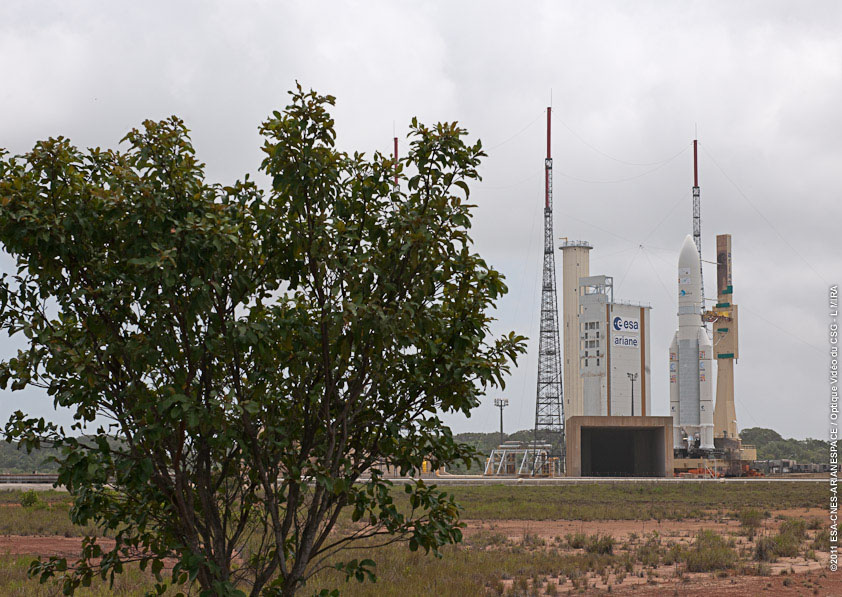

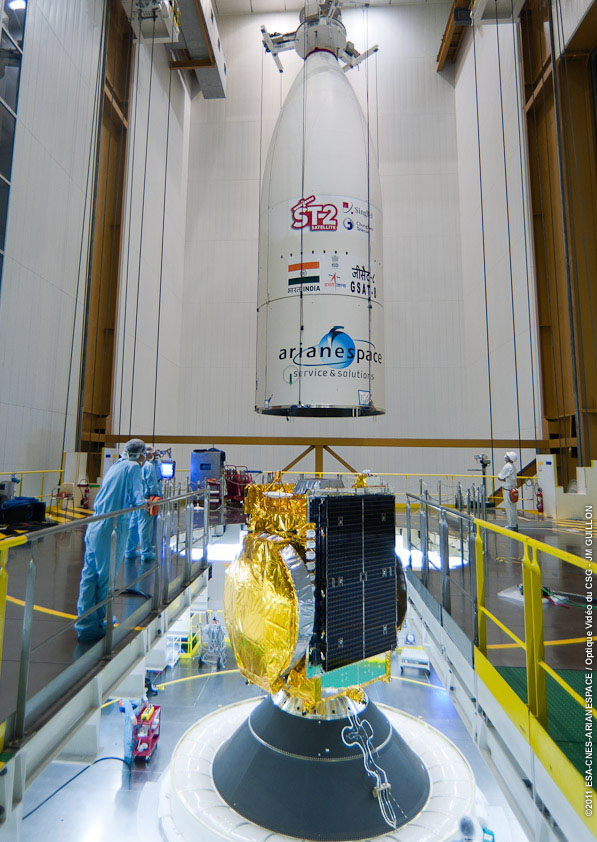

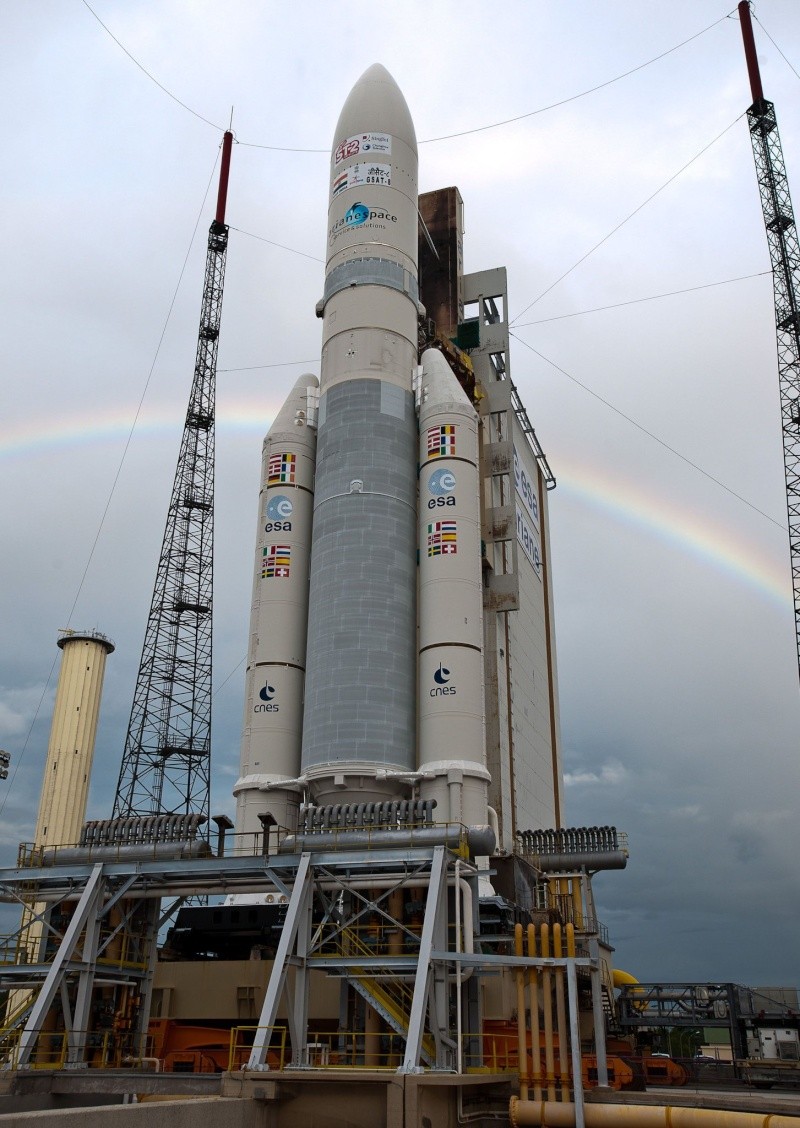

lors de la séquence d'allumage le 29 mars causant le report du tir. 8 avril, VA202, arrivée à Cayenne des satellites indien GSAT-8 et du satellite japonais ST-2. 14 avril, Arianespace lancera le satcom Astra 2E de SES en 2013. Astra 2E, 6000 kg est basé sur une plateforme Eurostar E3000 et équipé de transpondeur Ka et KU. Il sera positionné par 28° E. En 2011, deux autres satcom SES seront lancés, Astra 1N et SES 2. 3 mai, VA202, transfert du lanceur dans le BAF. Pour la première fois au CSG, les 3 lanceurs de la gamme Arianespace sont "à l'air libre" avec le lanceur Ariane 5 L559, le Soyouz sur son pad et la maquette Vega sur ELV. 9 mai, VA 203, début de la campagne de lancement avec la mise en place du lanceur 560 sur la table de lancement dans le BIL. 11 mai, VA202, mise en place des satellites sur le lanceur dans le BAF.Les masses des satellites ST-2 et GSAT 8 sont respectivement de 5 088 kg et de 3 093 kg. Compte tenu des masses des adaptateurs et du SYLDA 5, ceci conduit à une performance totale de 8 997 kg demandée au lanceur sur l'orbite GTO. 17 mai, VA202 Arianespace retarde le lancement de 24 heures, le 20 mai a 20h 38 TU. ARIANE 5 VA 202 Ariane 5 est lancé le 20 mai à 20h 38 TU comme prévu après une chronologie parfaite. Les 2 satcoms sont placés sur orbite GTO comme prévu à 249,3 km de périgée et 35 941 km d'apogée inclinée à 2,49°.

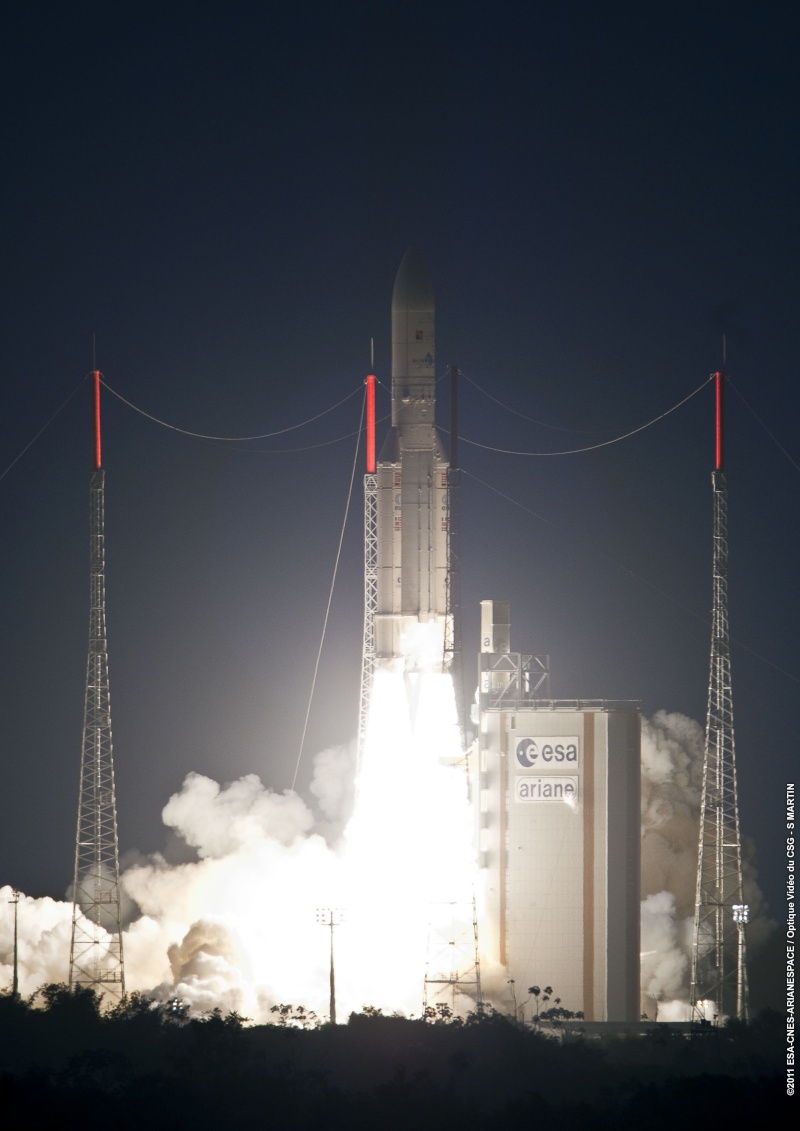

ST-2 Satellite Venture Pte Ltd, est une joint
venture entre Singapore Telecommunications
Le satellite GSAT 8 (INSAT 4G) est conçu,
assemblé et intégré par l’ISRO (Indian Space Research Organisation basé à
Bengalore en Inde. C’est le 3ème de la série des INSAT 4.GSAT 8 offrira des
services de télécommunication en bande Ku pour de la Télévision Directe
(Direct to Home Television) et de la Radio Navigation pour le sous continent

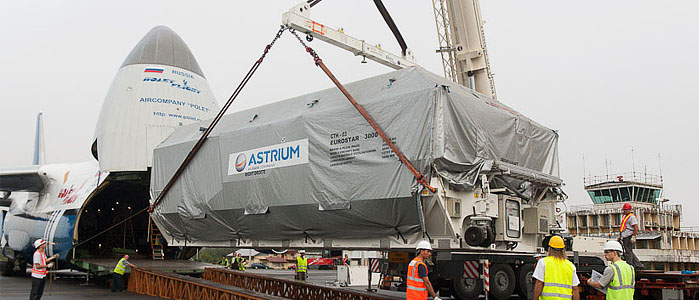

indien.GSAT 8 est construit sur la base d’une plateforme I3-K. 24 mai, VA203, arrivée du satcom ASTRA 1N en Guyane.
10 juin, VA204, arrivée du lanceur en Guyane. 14 juin, VA203, le lanceur est transféré dans le BAF

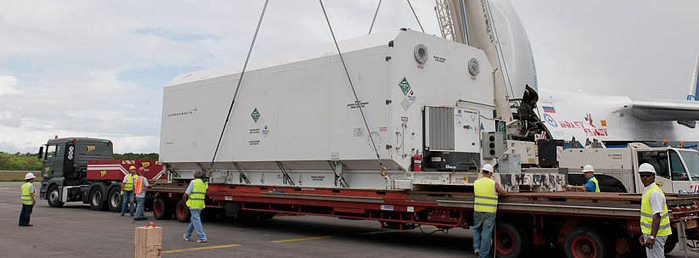

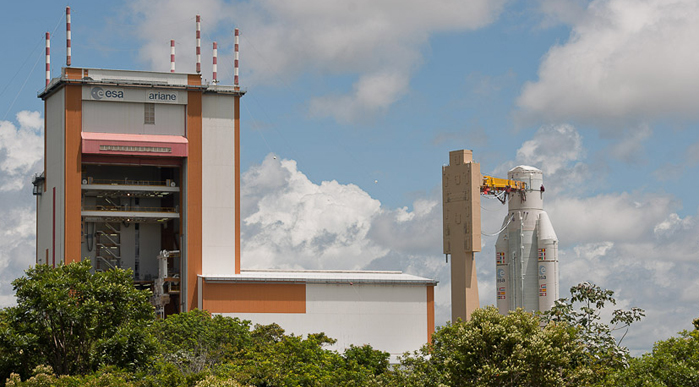

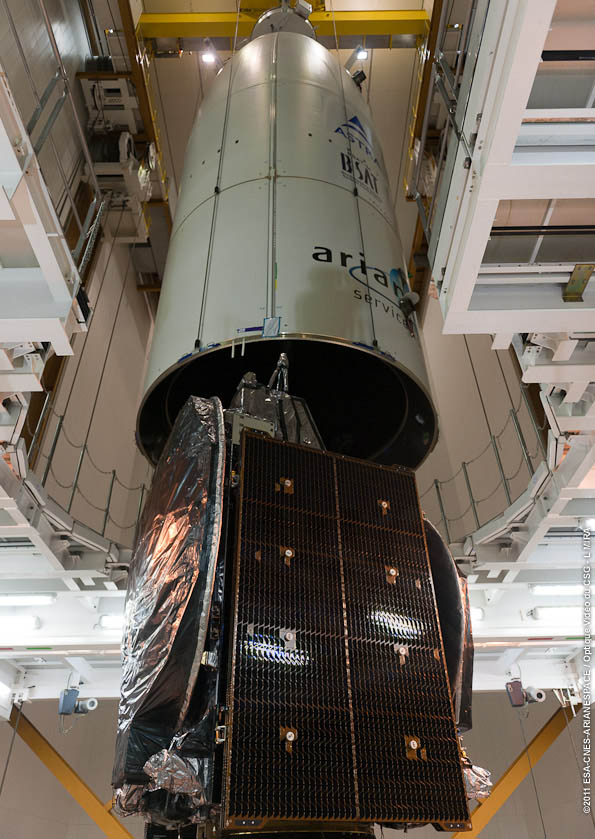

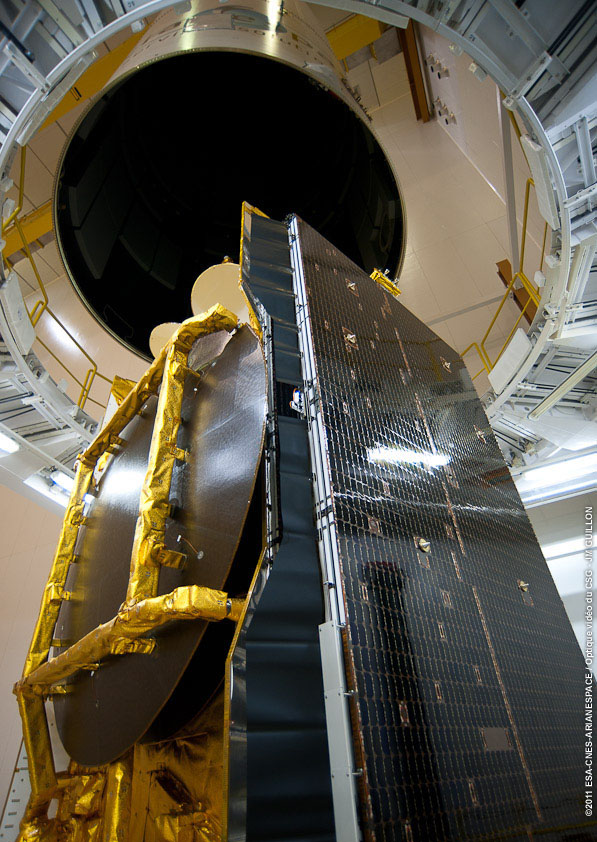

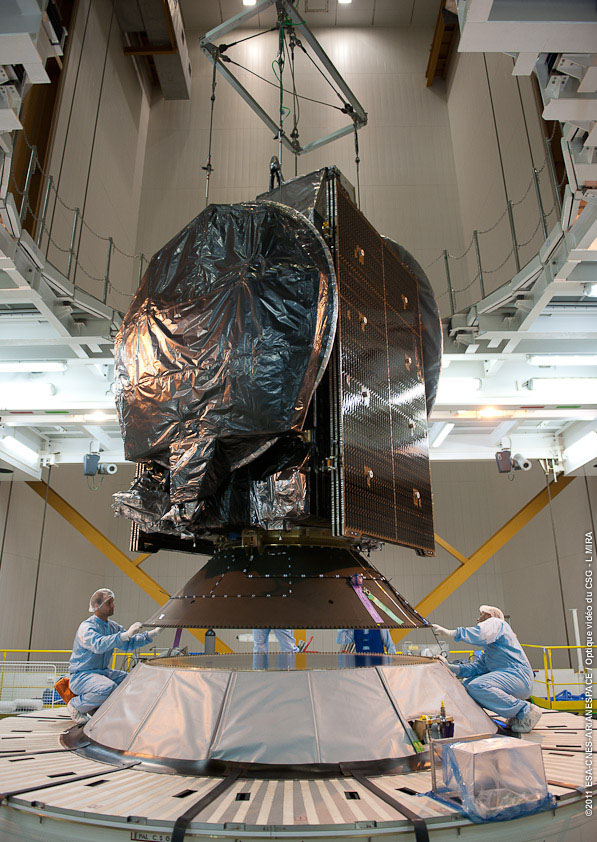

30 juin, transgert du lanceur en ZL3. Le lancement est repoussé d'une journée au 1er juillet 21h 43 TU. Astra 1N et BSAT-3c/JCSAT-110R (8420 kg) seront placés en orbite GEO 27 et 38 minutes après le décollage.
Juin, à l'occasion du salon du Bourget à Paris, Arianespace annoncera qu'elle lancera Astra 5B de SES en 2013. ARIANE 5 VA 203 Le 1er juillet, la tentative de lancement est ajourné à H-1 mn 47 secondes à cause d'un rouge ELA. Une vanne d'ouverture d'alimentation du moteur Vulcain pose problème, selon Jean yves Legall, elle ne se serait pas refermée correctement dans le réseau de système au sol menant l'étage EPC. Le lanceur doit retourner au BAF pour une quinzaine de jours. Ce délai va permettre principalement de revalider la "pre-lubrification du moteur HM7", une opération longue à réaliser et de changer la valve. La date annoncé est le 26 juillet. 13 juillet, VA203, la date annoncé serait le 28 juillet si le client Astra est d'accord.

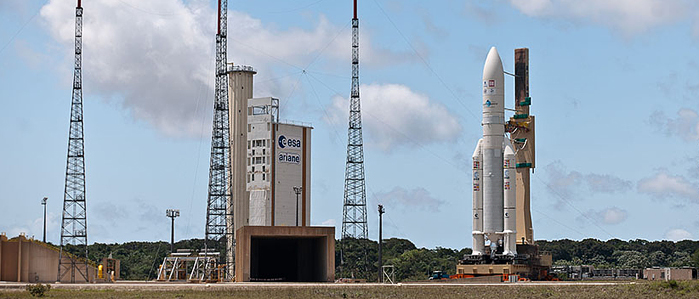

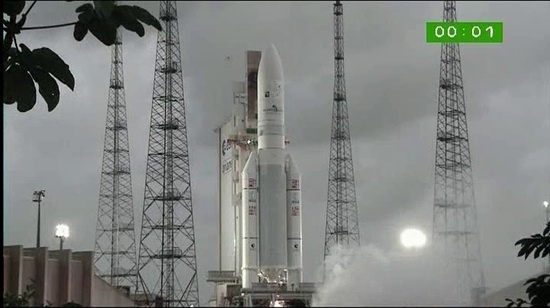

22 juillet, VA203,

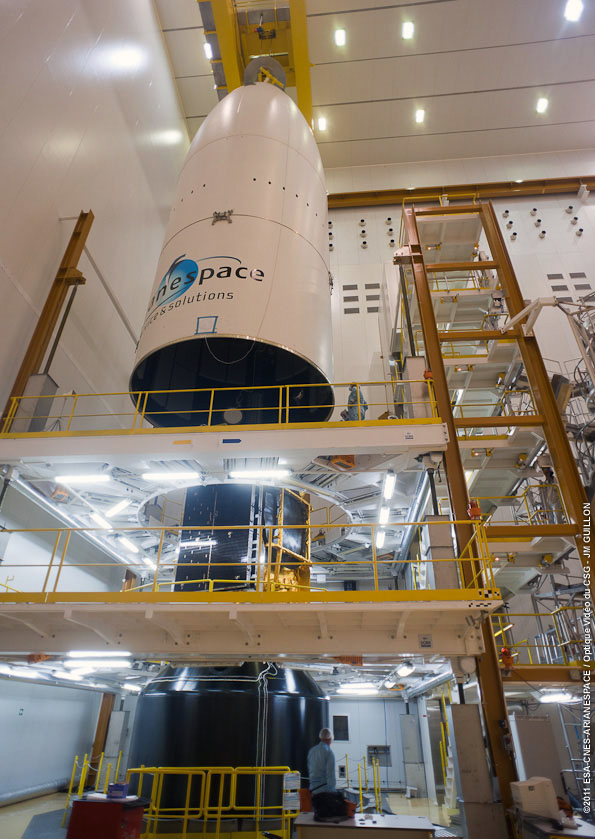

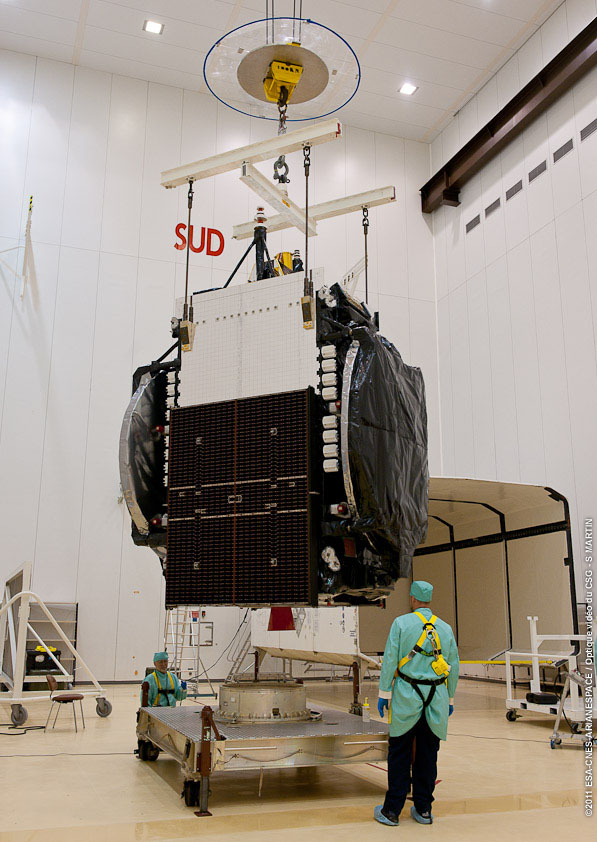

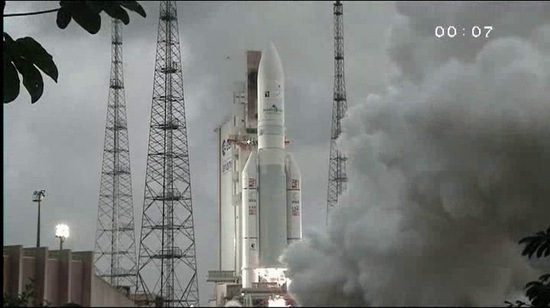

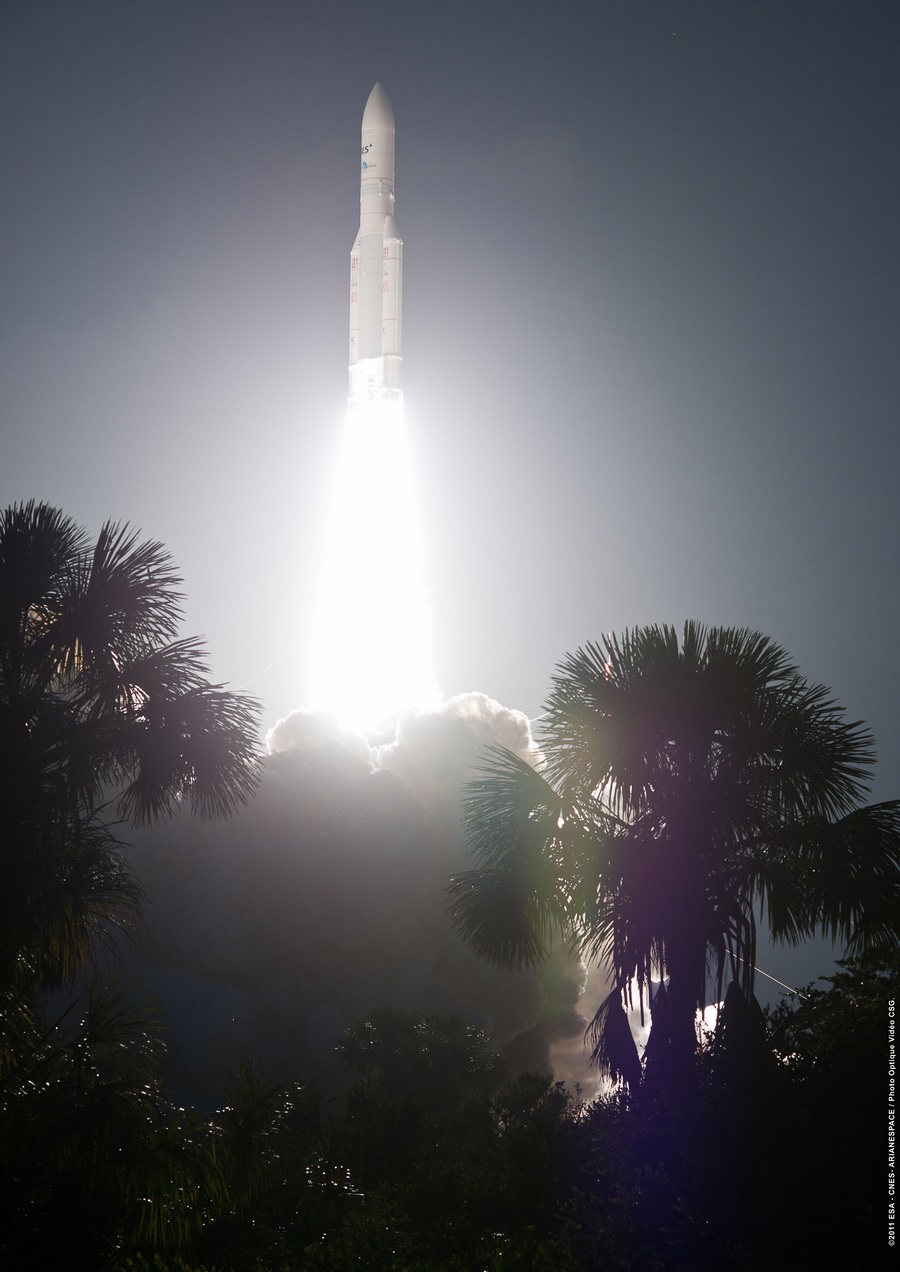

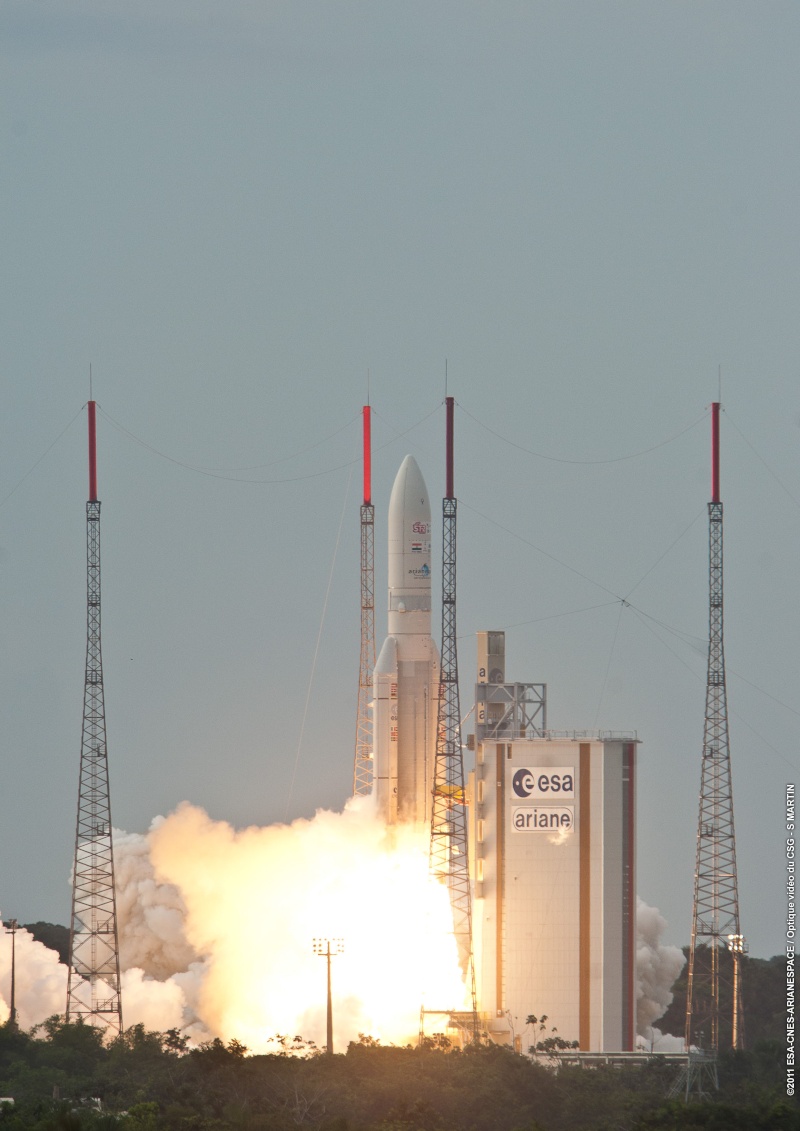

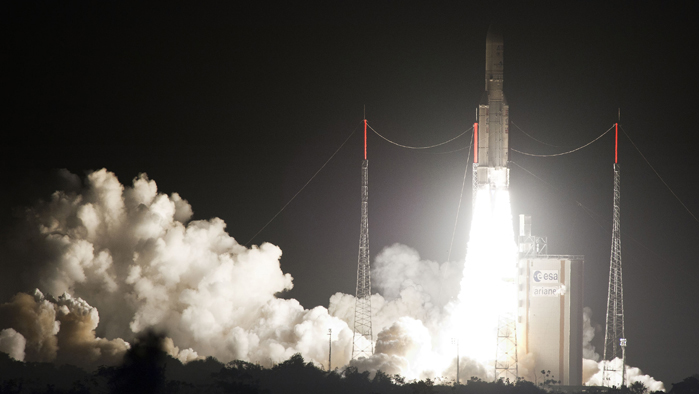

Arianespace annonce un tir pour le 3 août. La tentative du 5 août est reporté a cause des vents en altitude. Le 6 août, un rouge "météo" bloque la chronologie à H-7 minutes. les vents sont non favorables au delà de 10 km d'altitude. A 22h46, le décompte reprend et Ariane 5 s'envole 7 minutes plus tard de Guyane. ![]() Juillet, Arianespace lancera le satcom THOR 7 pour Telenor Satellite Broadcasting (TSBc) en 2013. 7 août, Arianespace annonce que le tir VA204 est prévu le 9 septembre portant un autre satellite de SES - SES 2 - avec Arabsat 5C pour l'Organisation arabe des communications par satellite (Arabsat). Le 9, le satcom SES arrive à Kourou et le 10, Arabsat 5C. 25 août, VA204, transfert du lanceur vers le BAF.

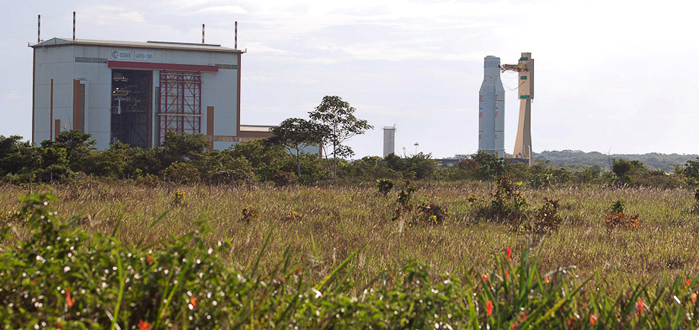

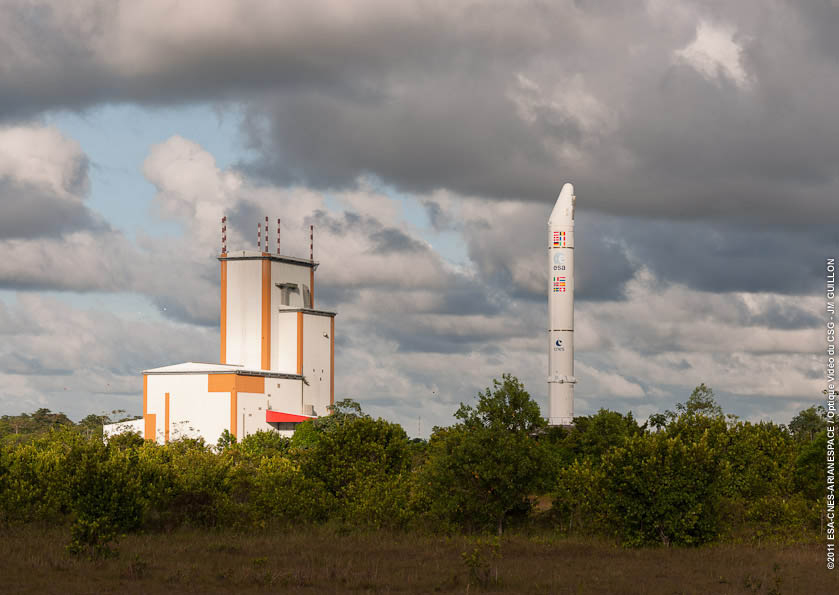

31 août, VA204, Afin de garantir le meilleur
niveau de qualité sur le lanceur Ariane 5 ECA destiné au lancement VA204,

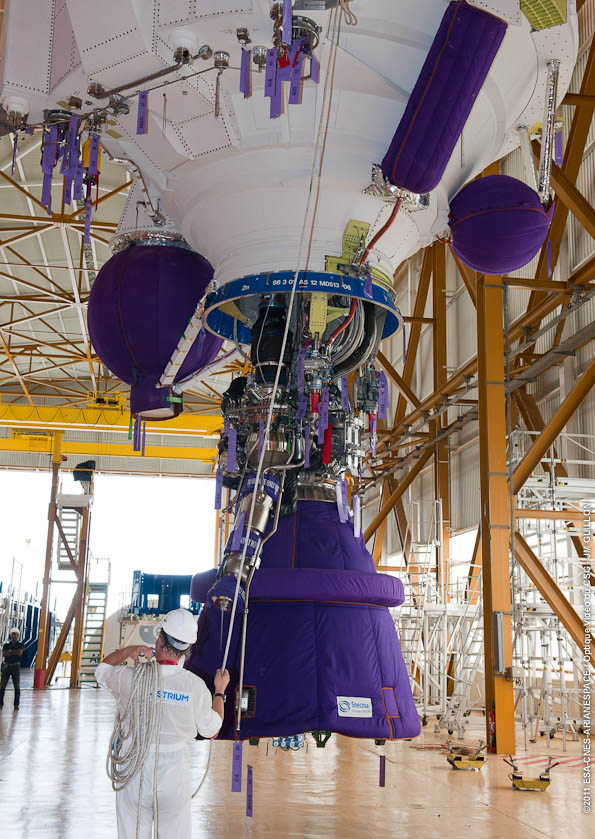

Arianespace a décidé de procéder à des vérifications complémentaires sur le
moteur de l’étage cryotechnique ESC-A. 7 septembre, Arianespace lancera Amazonas 3 pour l'opérateur Hispasat fin 2012, début 2013. 13 septembre, VA204 sera lancé le 20 septembre. 13 septembre, Arianespace lancera en 2 satcom DIRECT TV, 14 et 15 en 2014. Ce sont les 5eme et 6eme contrat pour Arianespace cette année. Un autre contrat a étré annoncé pour un client non identifié. 15 septembre, Ariane 5 lancera la sonde Bepi Colombo (4000 kg) à destination de Mercure en juillet 2014. Après Mariner 10 en 1974 et Messenger en 2011 ce sera seulement la troisième sonde, la première pour l'Europe, à rejoindre cette planète la plus proche du Soleil. La mission devrait durer au moins une année. Bepi Colombo est une mission composée de deux modules réalisés par l’Esa et la Jaxa (Agence spatiale japonaise). L’Europe fournira un des orbiteurs, Mercury Planetary Orbiter (MPO), construit par Astrium et dédié à l'étude de la surface de Mercure et de son atmosphère. Le Japon s'occupera du Mercury Magnetospheric Orbiter (MMO) qui étudiera le champ magnétique de la planète. Initialement, l’Europe devait également construire un petit atterrisseur de surface (Mercury Surface Element). Mais ce projet a été abandonné en 2003, en même temps que la mission Eddginton de recherche de planètes similaires à la Terre, pour financer deux vols nécessaires à Arianespace pour qualifier Ariane 5 ECA après l'explosion du premier exemplaire en décembre 2002. Initialement, l'Agence spatiale européenne prévoyait de lancer la sonde Bepi Colombo vers Mercure au moyen d'un lanceur Soyouz depuis la Guyane. ARIANE 5 VA 204
Le 20 septembre, le tir d'Ariane 5 est
reporté en raison d’une grève surprise du syndicat de l’Union des
Travailleurs Guyanais (UTG) de la société Telespazio en charge du Système
Mesures (télécom, synchronisation, localisation, météorologie, télémesures,
et les moyens techniques de la station de Téléneutralisation Ariane) et des
Stations de Poursuite Satellites, indispensables à tout lancement.

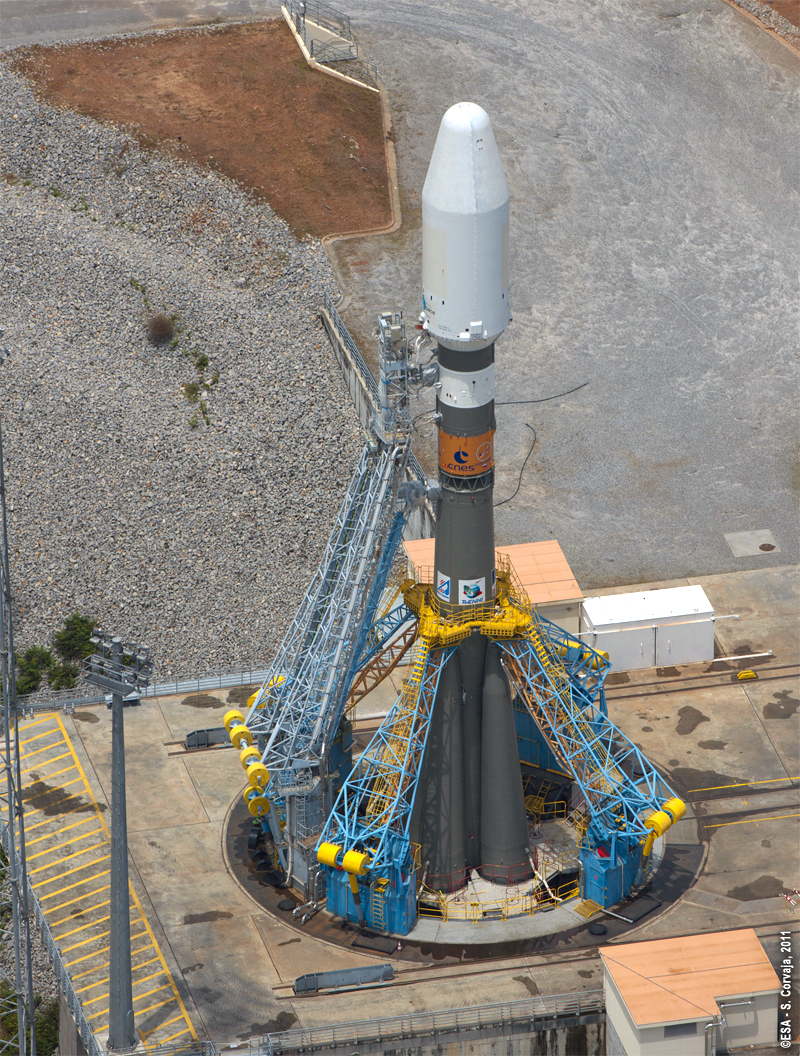

Le prochain vol d’une Ariane 5 est prévu en février 2012 avec le lancement de l’ATV-3 Edoardo Amaldi, à destination dd'ISS pour la ravitailler en fluides, vivres et divers équipements. D’ici là, les équipes au sol d’Arianespace ne resteront pas les bras croisés. Elles préparent avec leurs collègues du Cnes et de l’Esa le vol inaugural du lanceur Soyouz depuis le Centre spatial Guyanais. Prévu le 20 octobre, il doit lancer les deux premiers satellites du système européen de navigation par satellites, Galileo. Ces satellites font partie de la phase dite de développement et de validation en orbite (IOV). Au nombre de quatre, ils sont tirés par paire. Les vingt-six autres satellites de la constellation seront lancés depuis Kourou par Arianespace qui utilisera une combinaison d'Ariane 5 et de Soyouz. 29 septembre, Arianespace lancera Mexsat 3 fin 2012. 31 octobre, Arianespace lancera Optus 10 en 2013. Ce sera le 6eme tir avec Ariane pour cet opérateur Australien. 7 novembre, VA205, érection de l'étage EPC sur la table de lancement Ariane dans le BIL
14 novembre, Arianespace signe un contrat de lancement pour DIRECT TV en 2014 avec Ariane 5. 18 novembre, VA205, mise en place de l'étage EPS

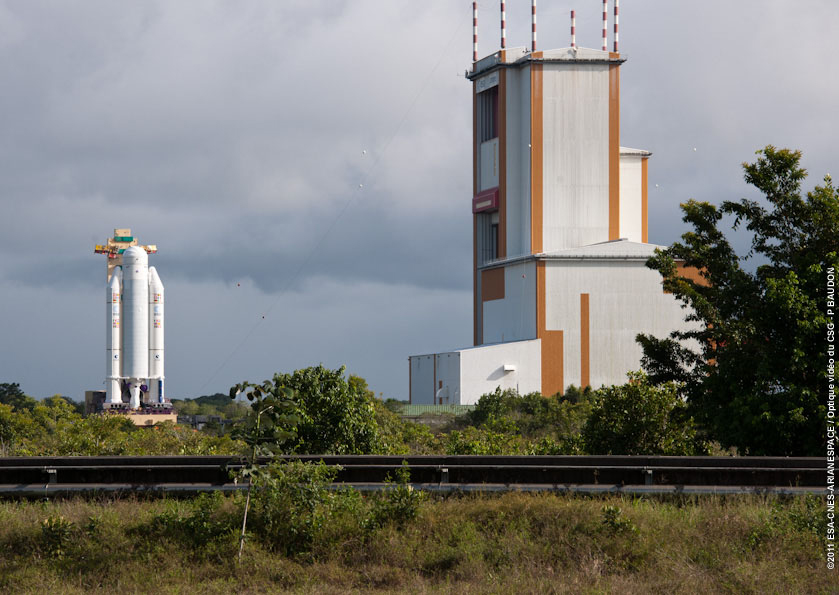

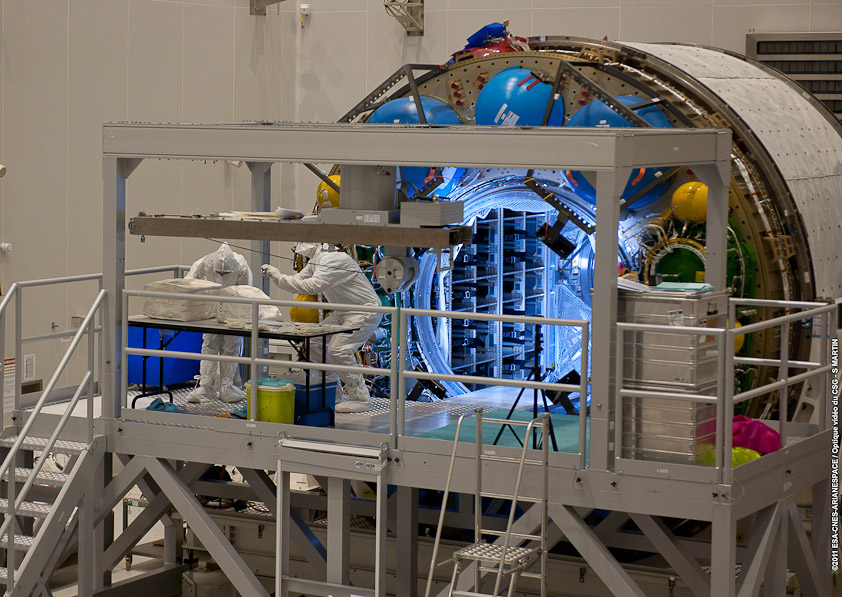

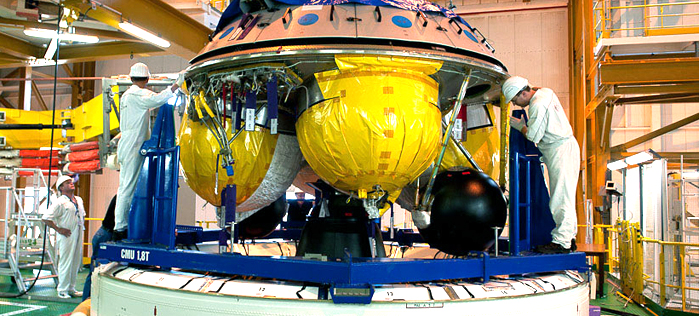

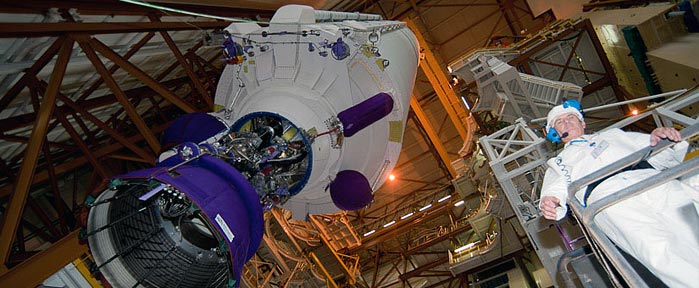

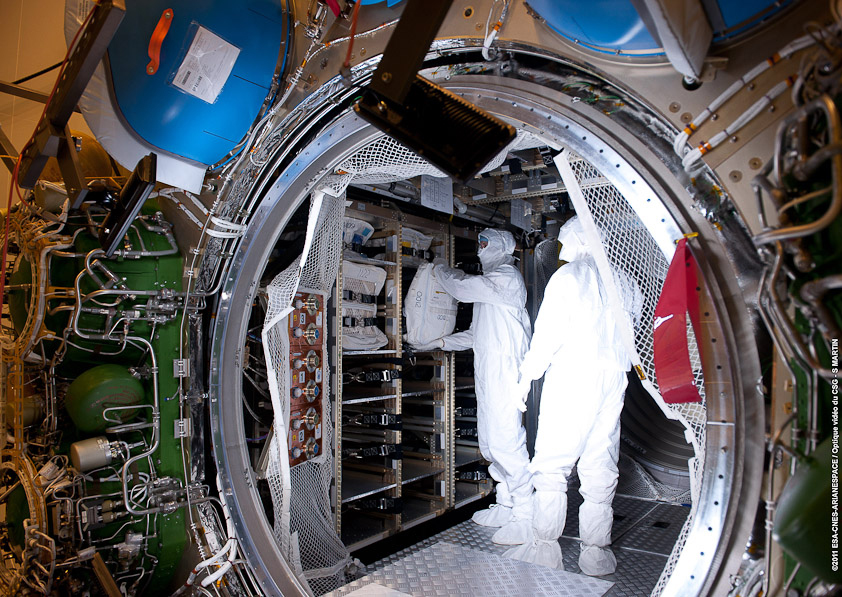

29 novembre, VA205, S5, l'ATV 3 est chargé avec 6960 kg de carburant (2900 pour le cargo et 860 pour la station), de l'eau (285 kg) du gaz (102 kg) et de consommables, nouriture, vetements et équipements de rechange (2450 kg). Le chargement se fait à l'aide de sac de différentes dimensions dans l'environnement propre du bâtiment S5 du CSG. Par la suite, le ICC sera assemblé au module de service qui assure la propulsion, l'électricité, les commandes et les communications avec le sol et ISS. 9 décembre, O3b Networks
Limited signe 2 options pour lancer en 2013 avec Soyouz les satellites OB3,
destiné au trafic internet par téléphone mobile. 20 décembre, VA205, transfert du lanceur dans le BAF. Le lancement de' l'ATV 3 est prévu pour le 9 mars.
|
